Fotoblog zur Stadionsanierung 2020/21

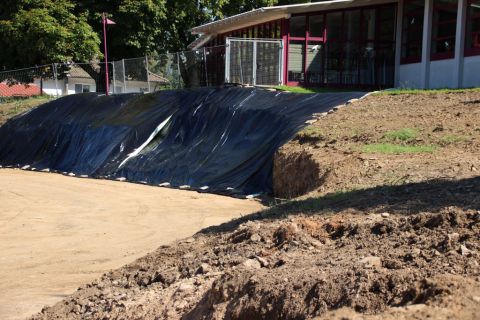

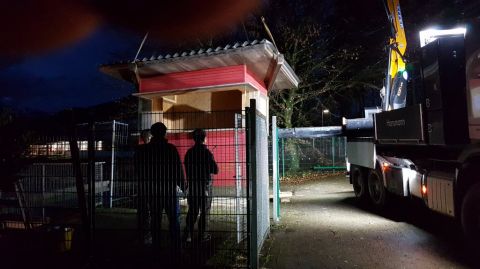

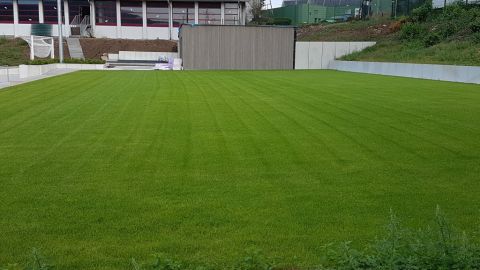

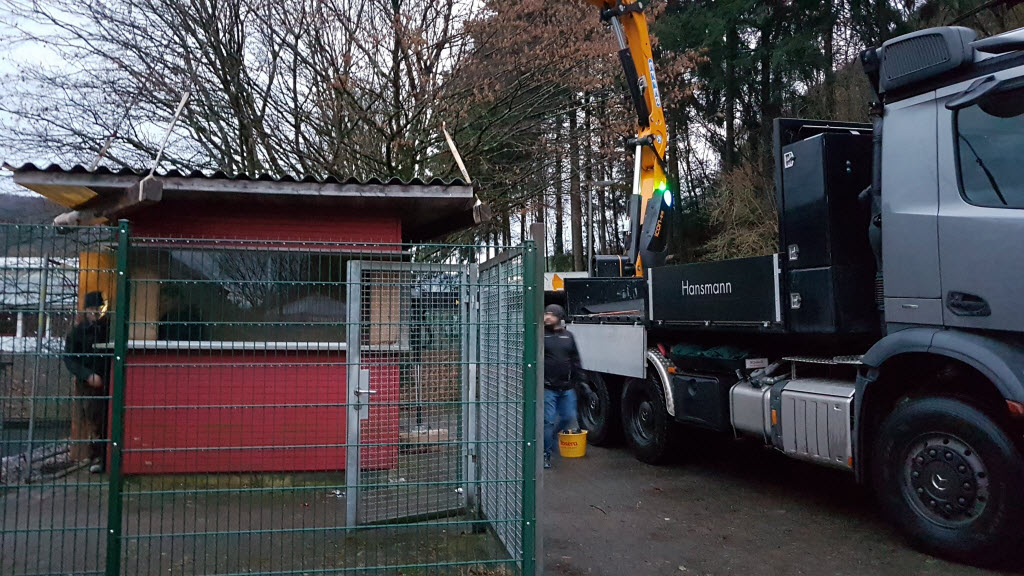

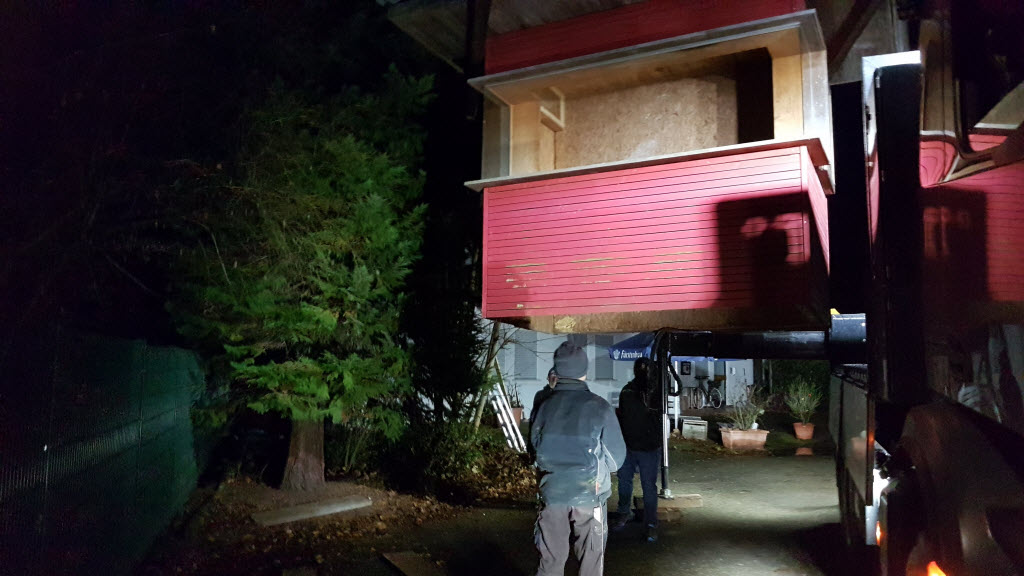

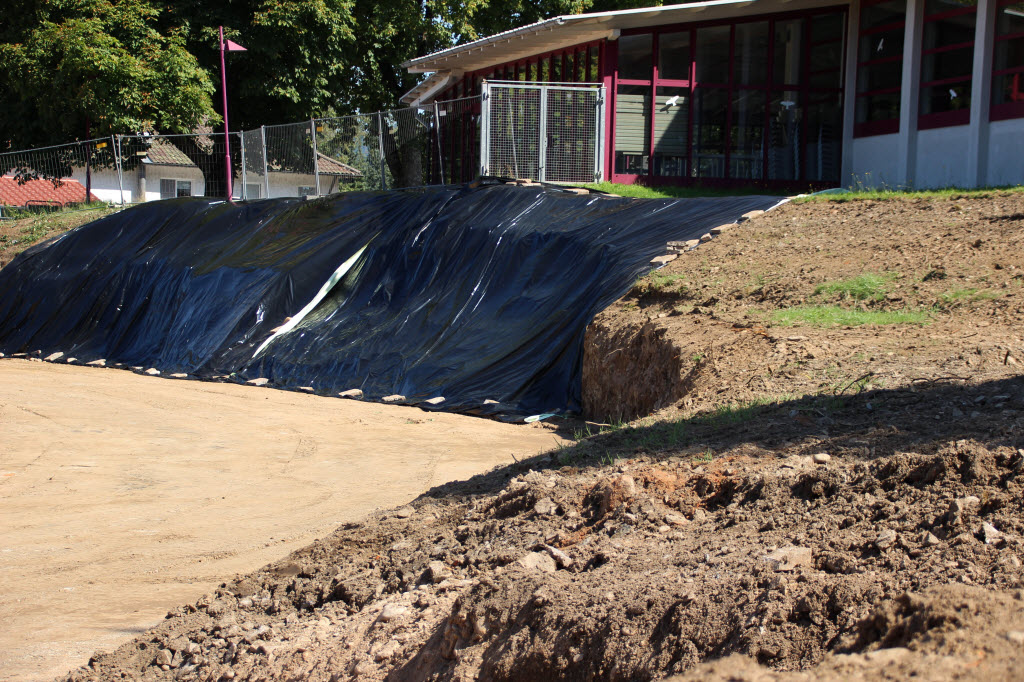

Tag 52 nach Baubeginn: Das Vorzelt des SVH ist Geschichte

Die Aktiven des SVH bauen Zelt in Eigenregie ab, zum letzten Mal. Nach rund 30 Jahren hat das Zelt ausgedient. Welche Nachfolgevariante künftig diese Fläche erhalten wird, ist noch offen.

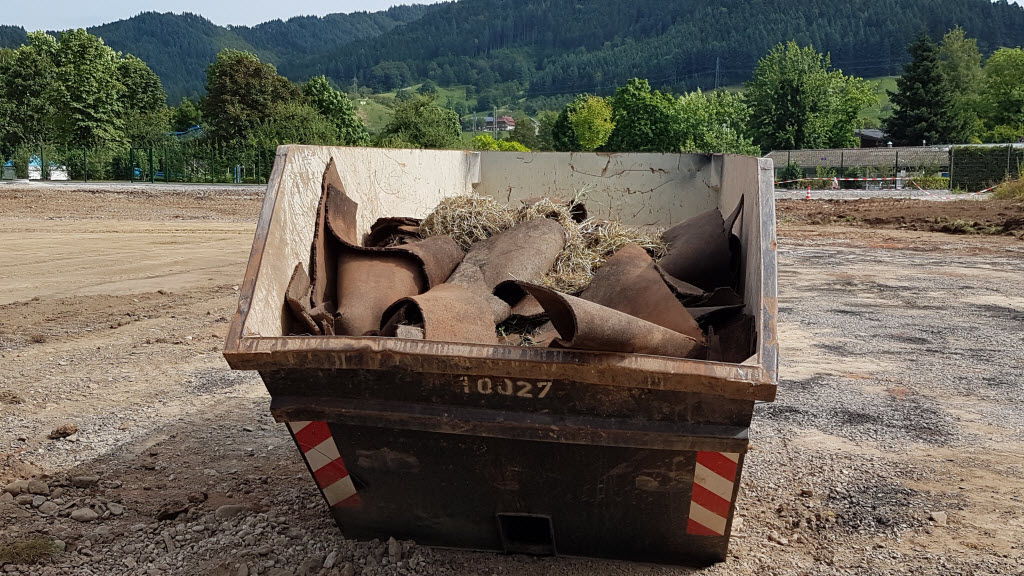

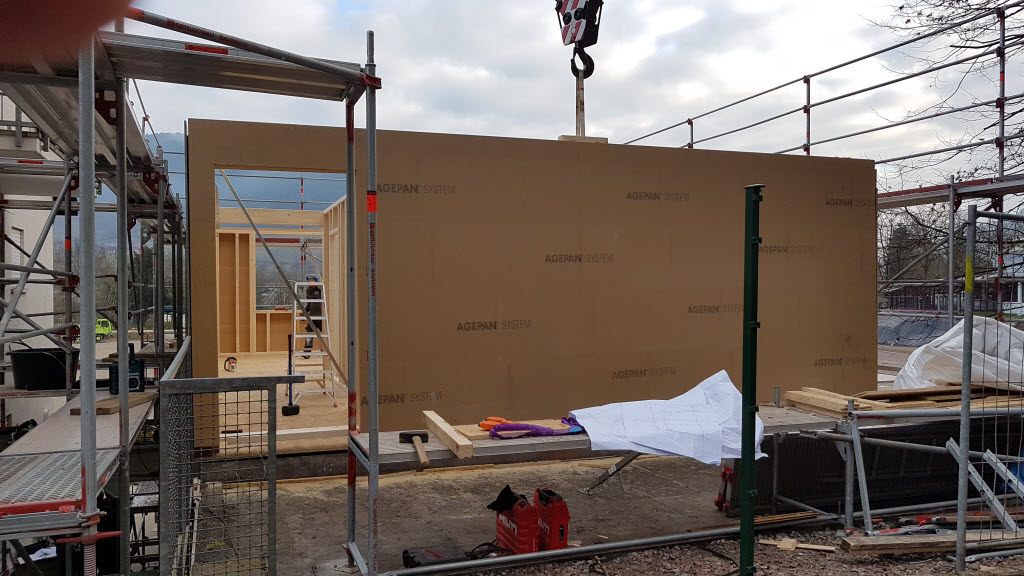

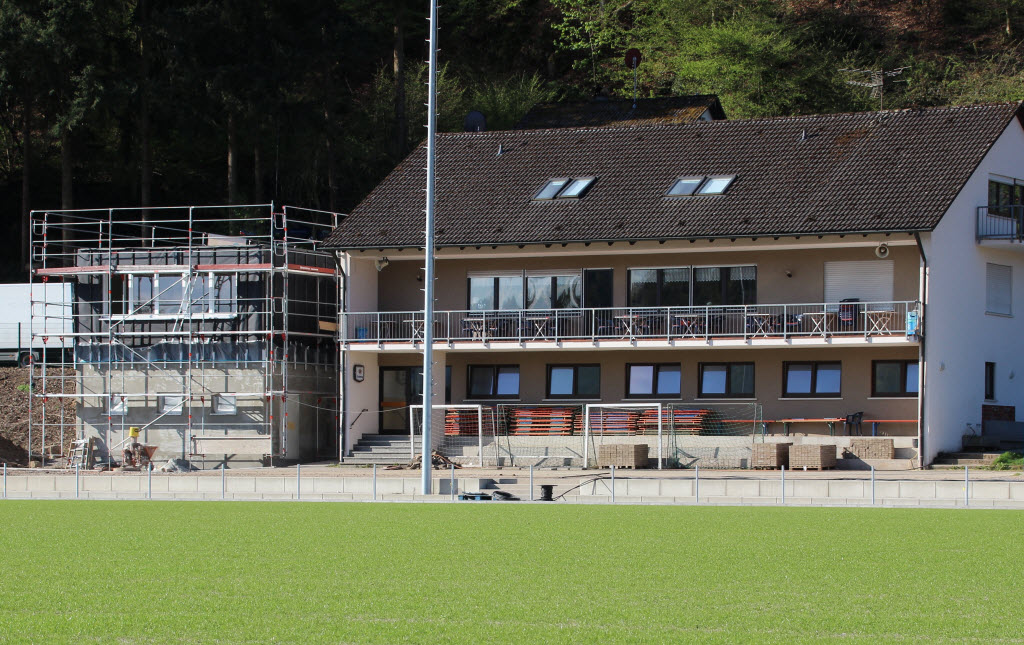

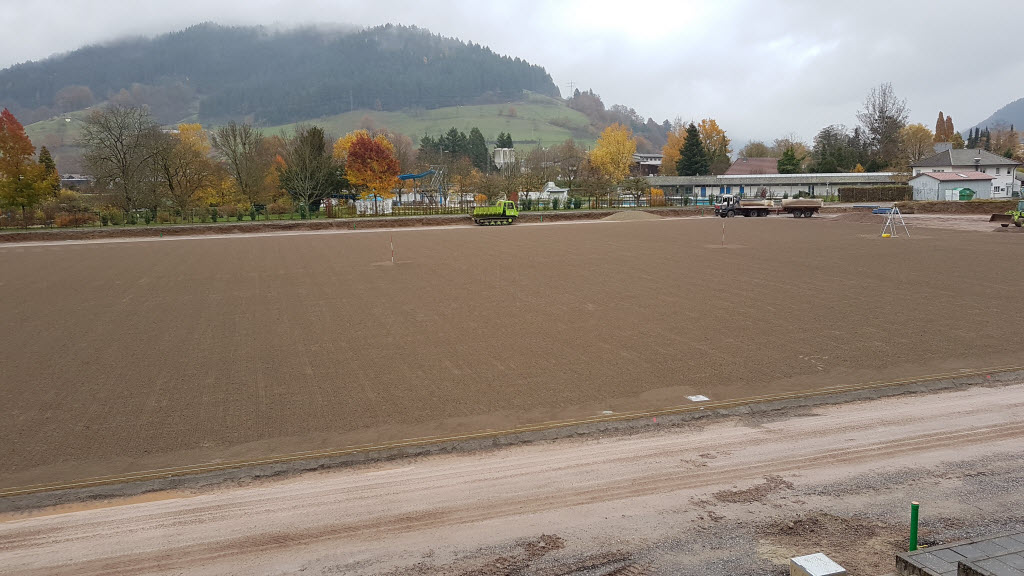

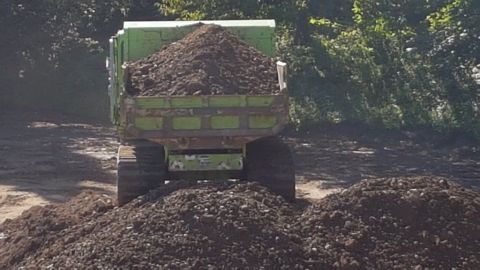

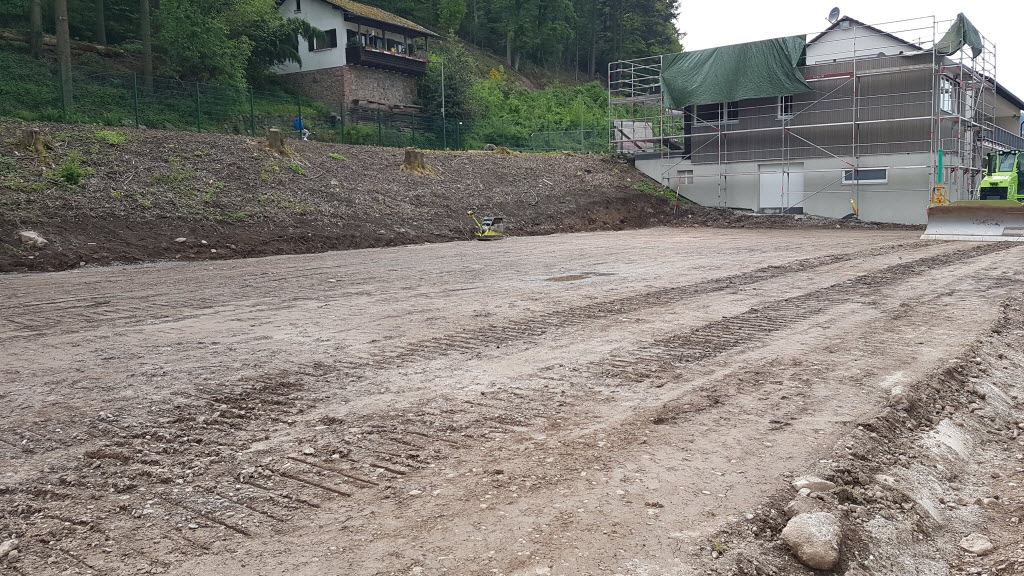

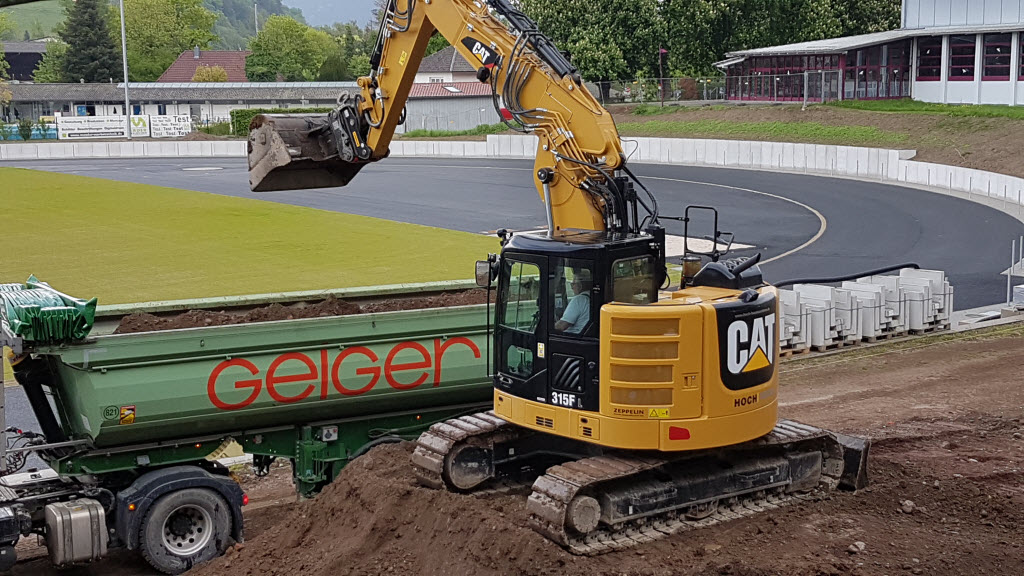

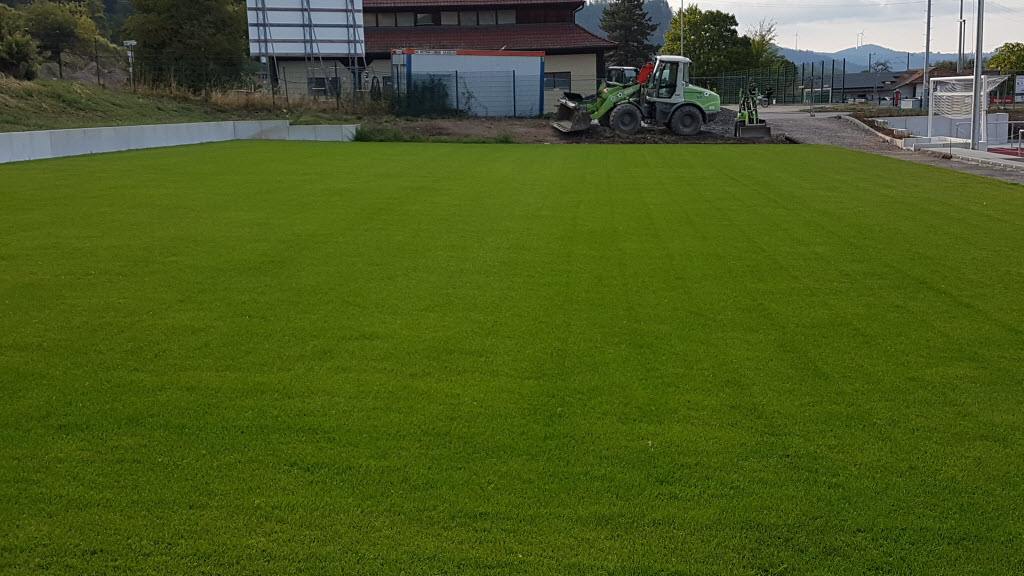

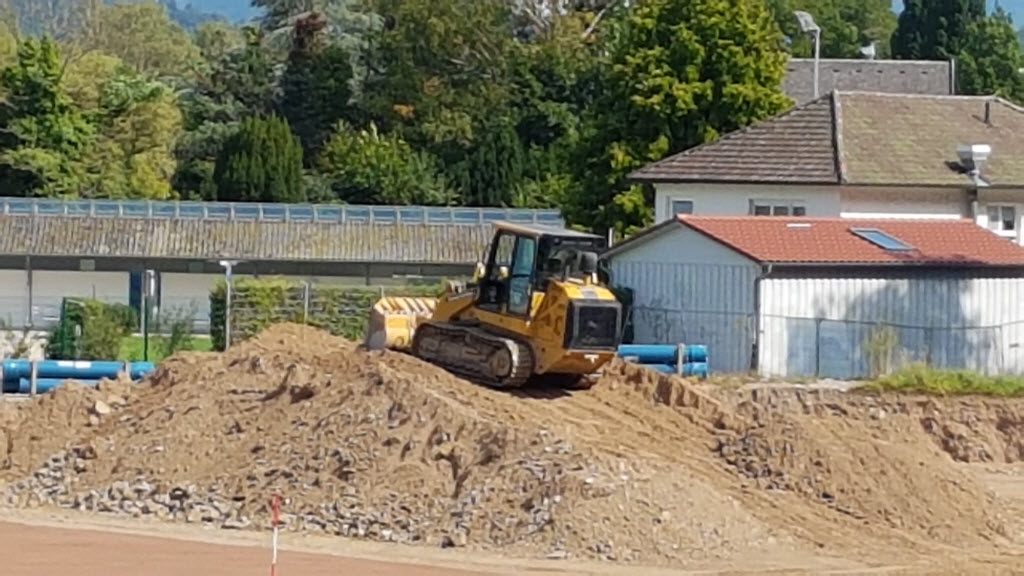

Tag 51 nach Baubeginn: Schotter müsste man haben

Tag 37 nach Baubeginn

Tag 31 nach Baubeginn, ein Monat ist nun vorbei

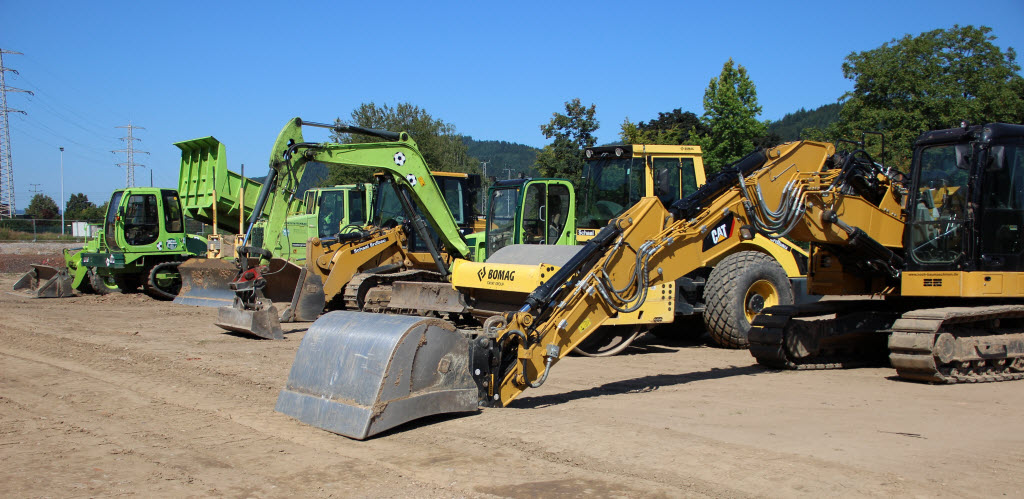

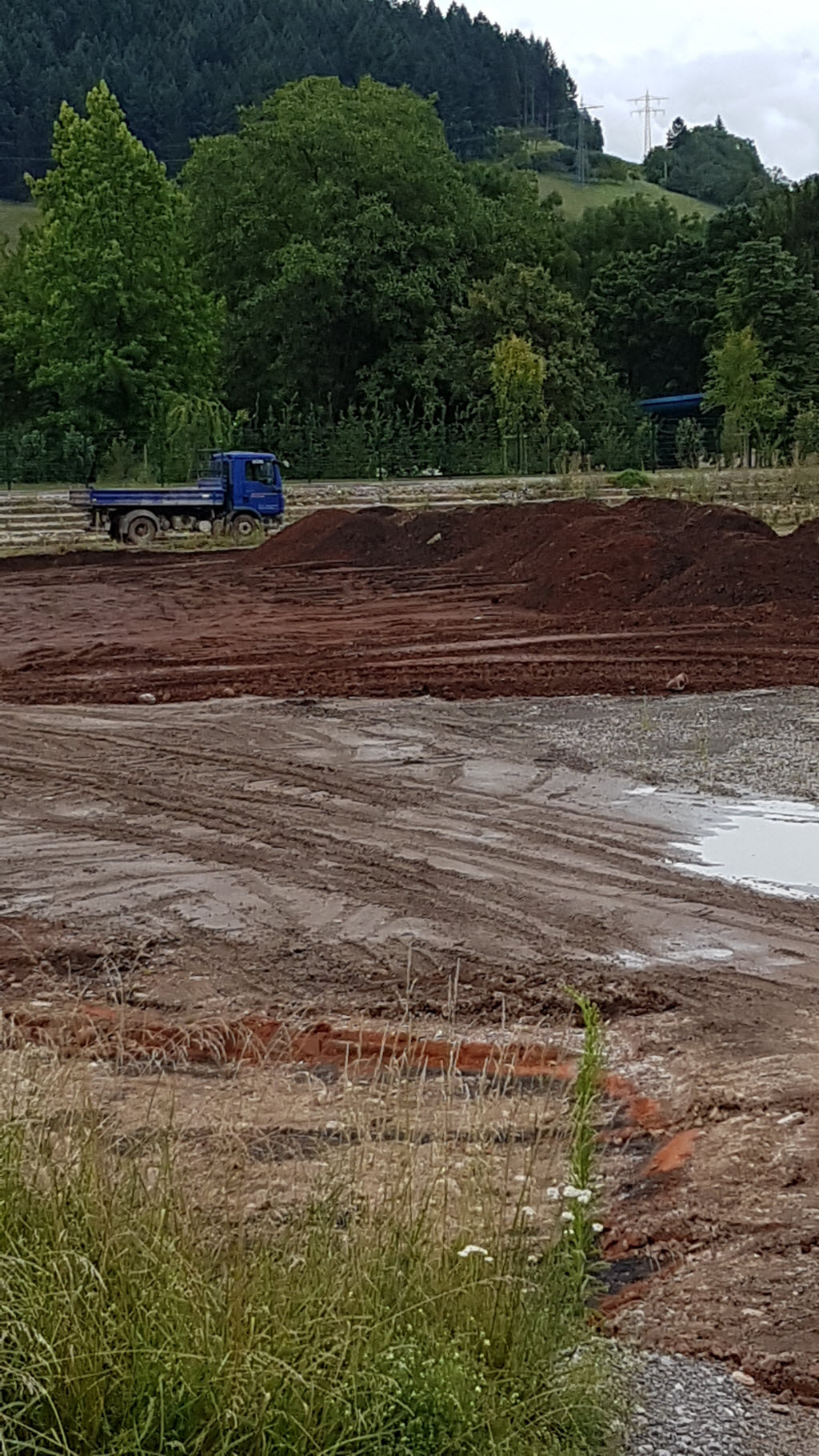

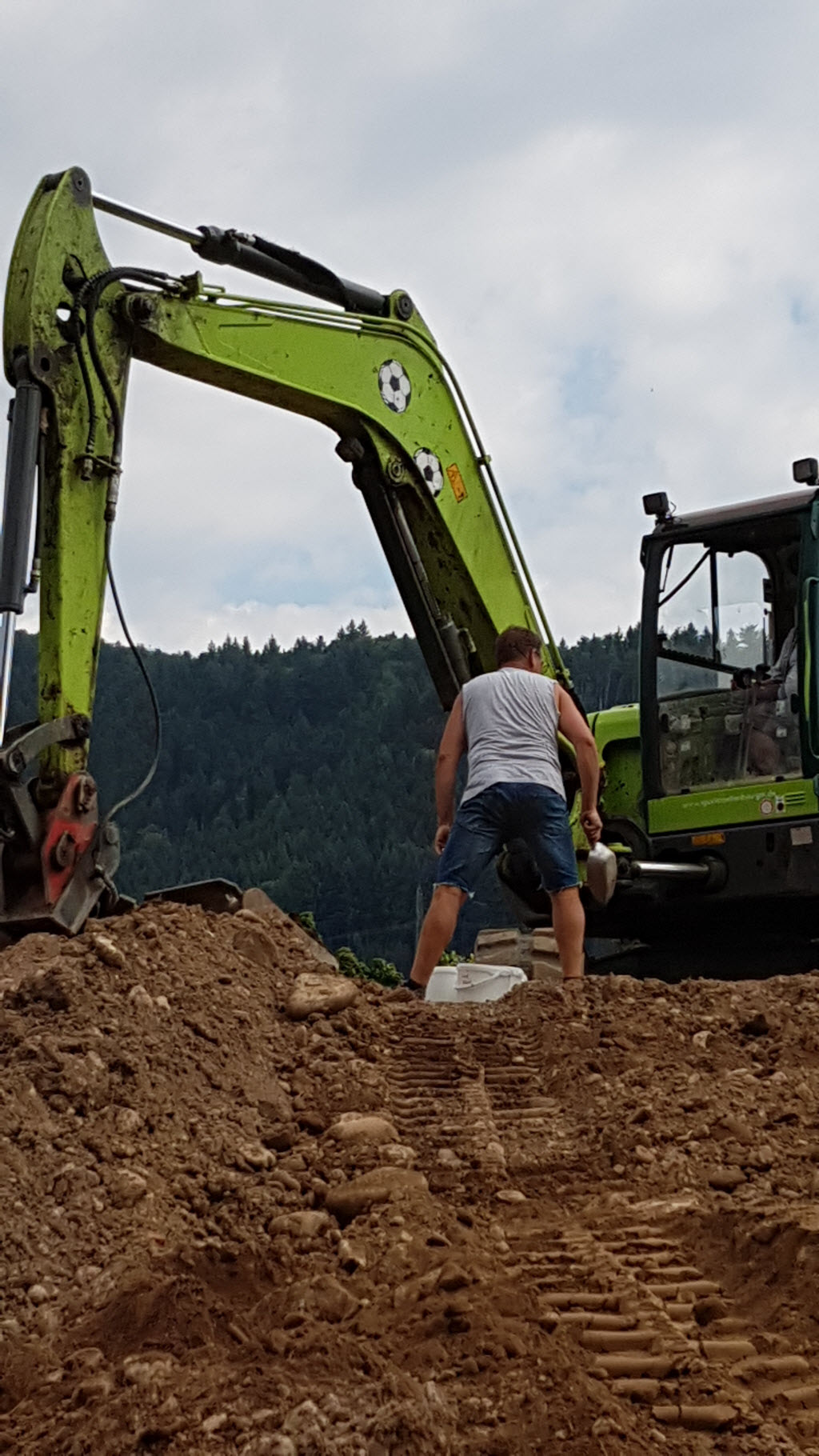

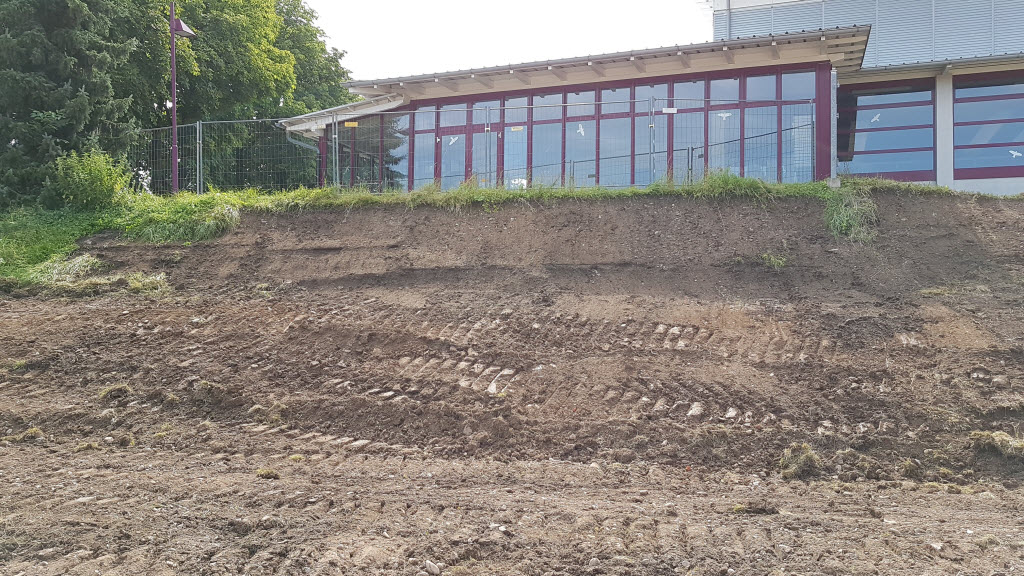

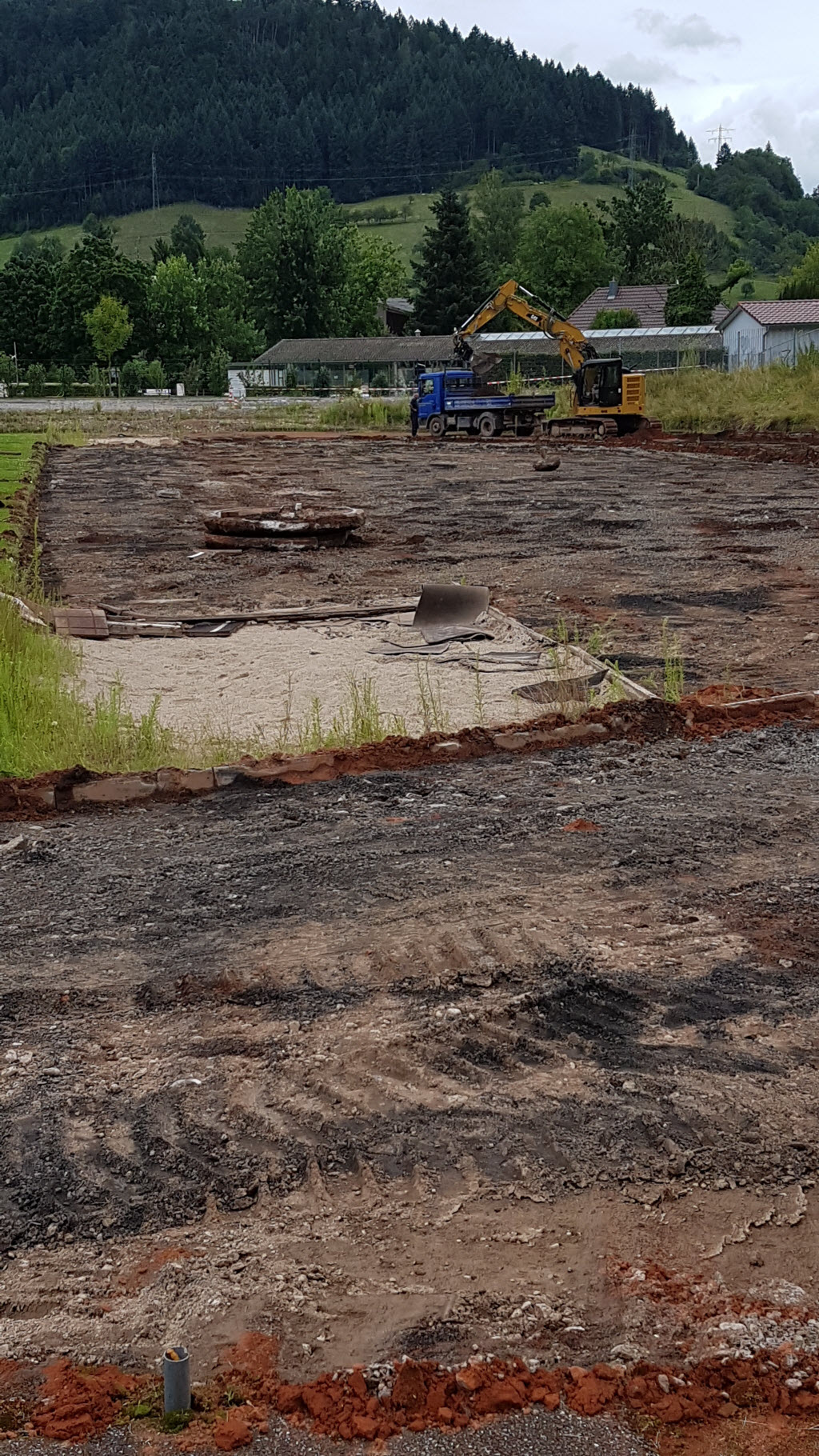

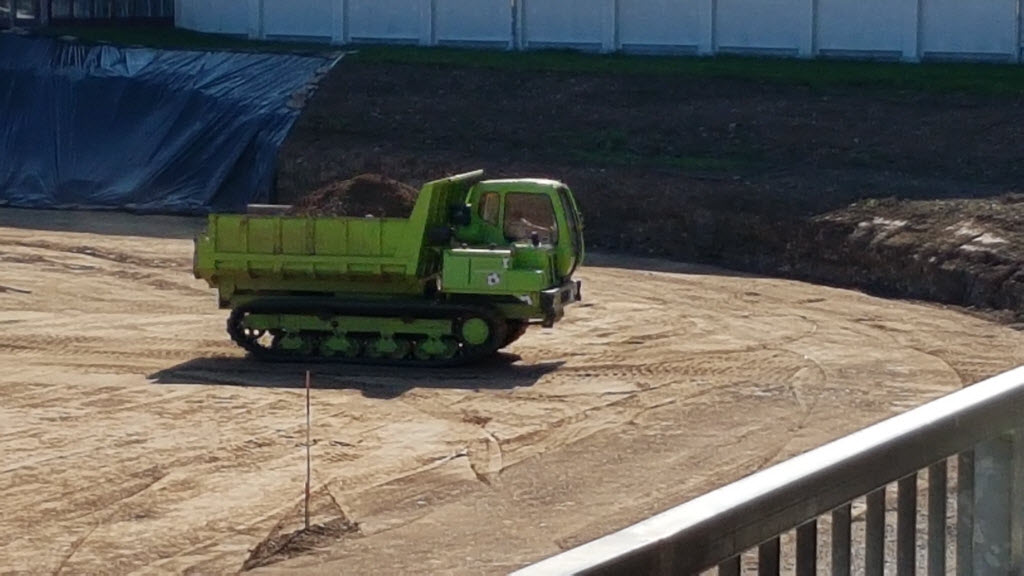

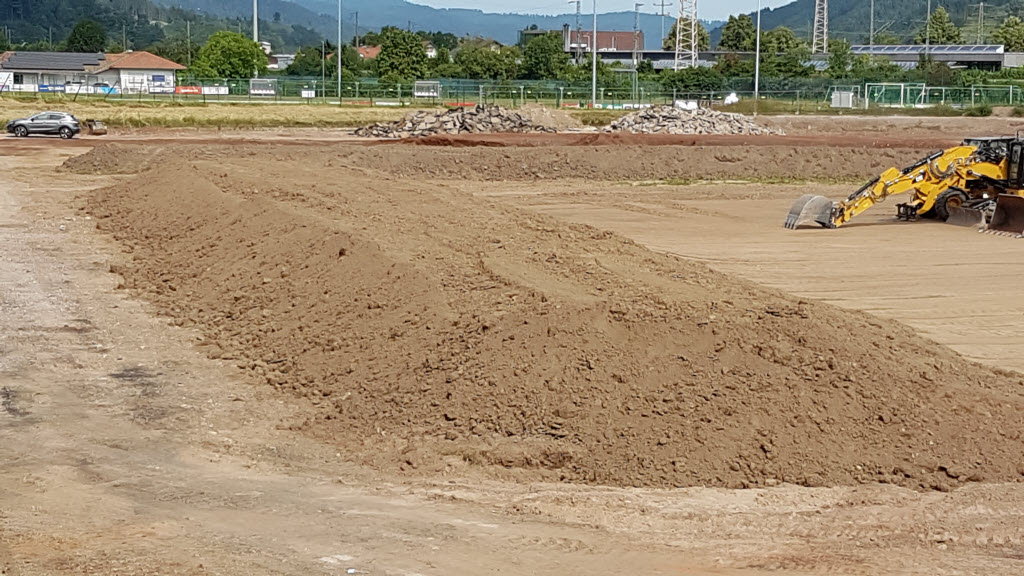

Tag 29 seit Baubeginn am 03. August 2021

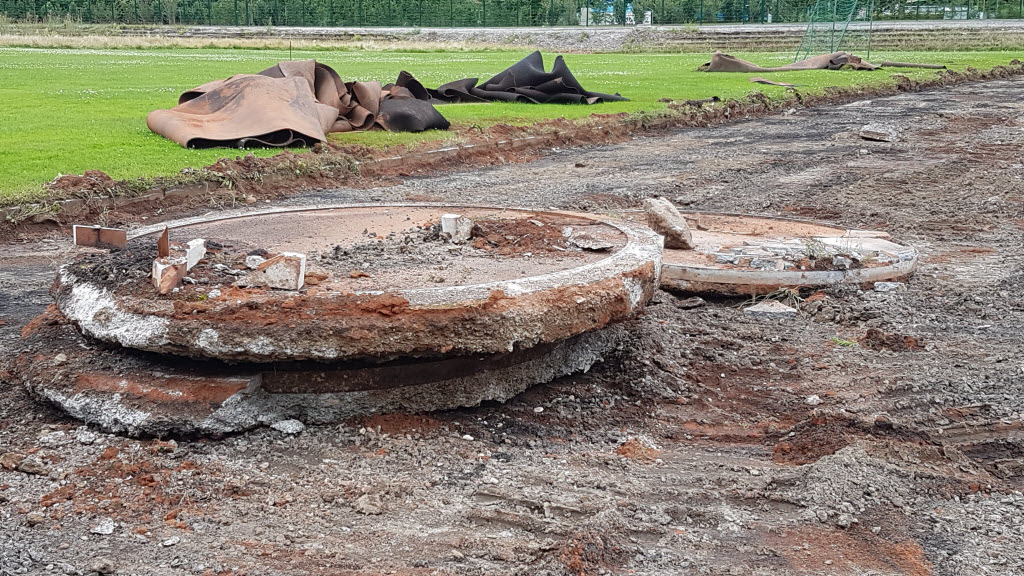

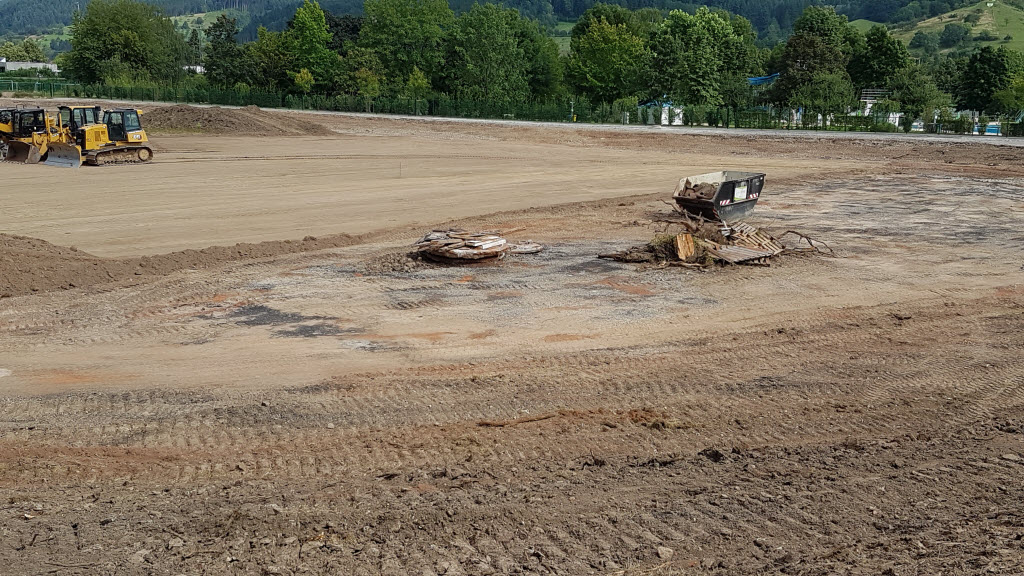

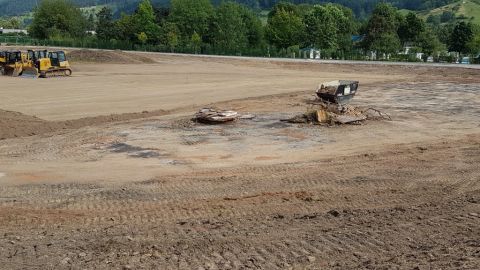

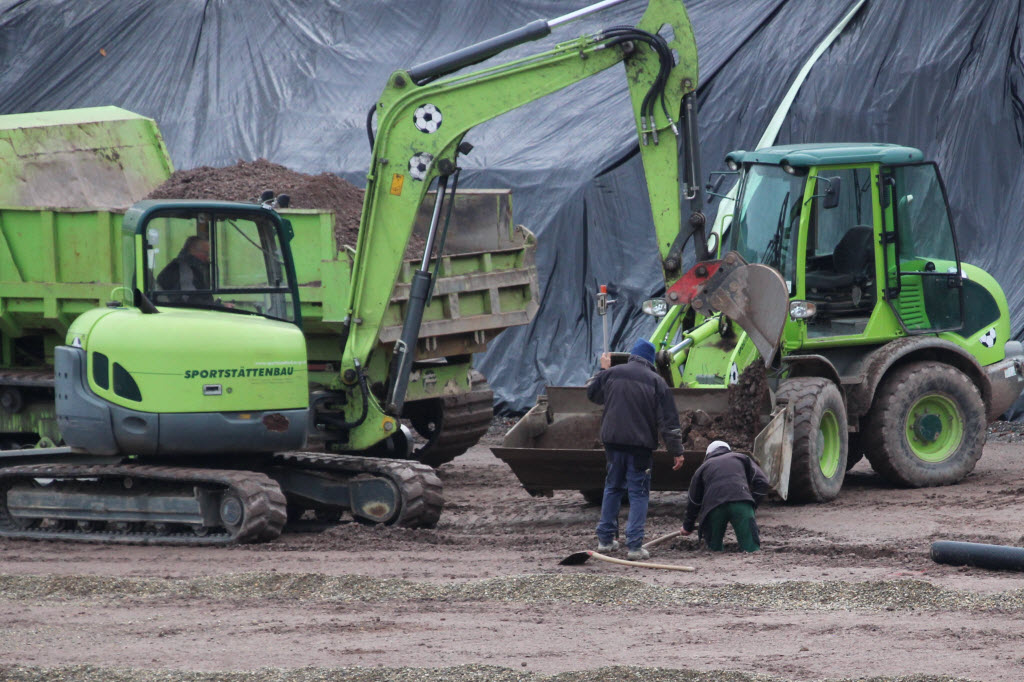

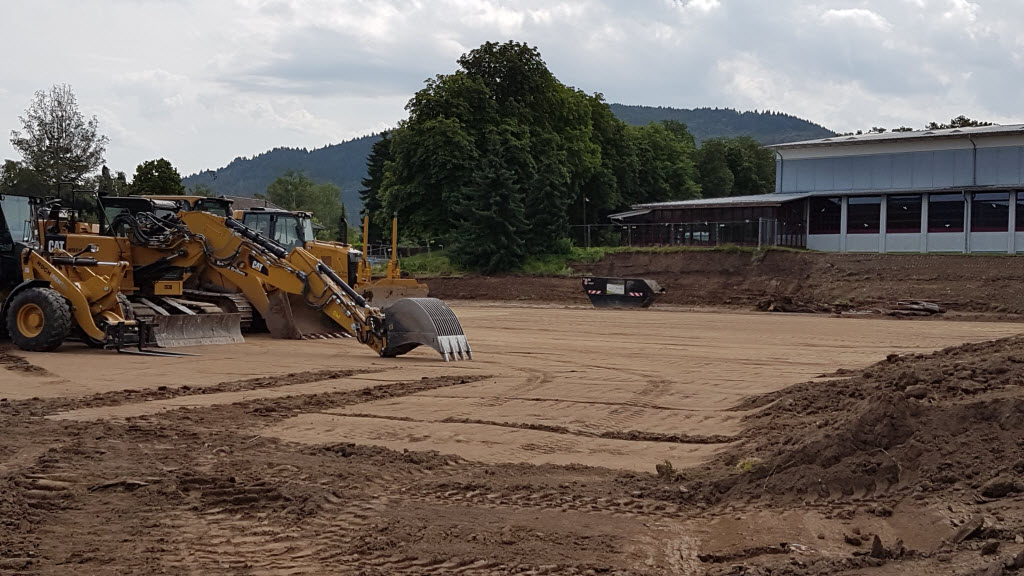

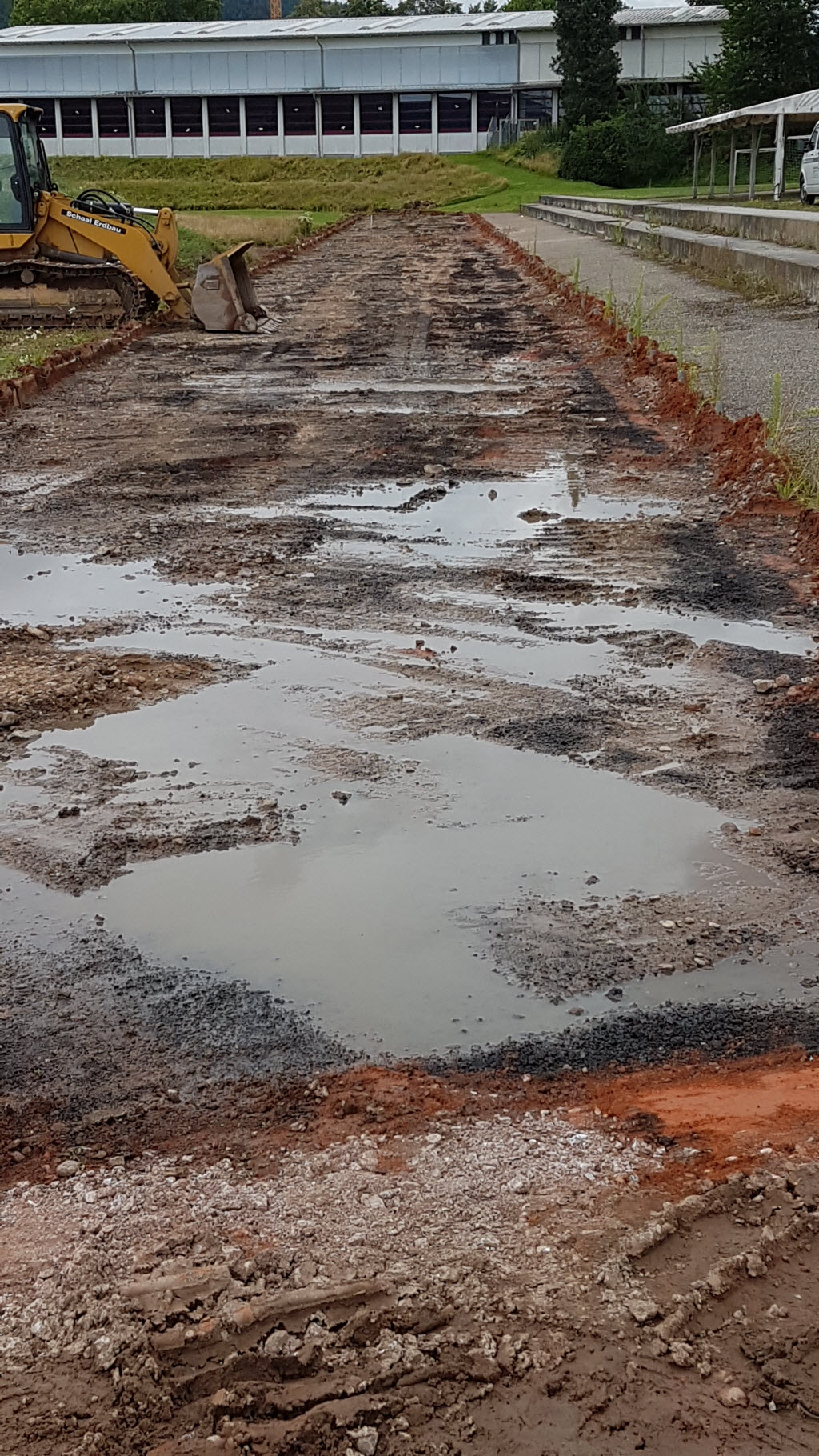

Tag 29 - Baggerarbeiten am Sportplatz

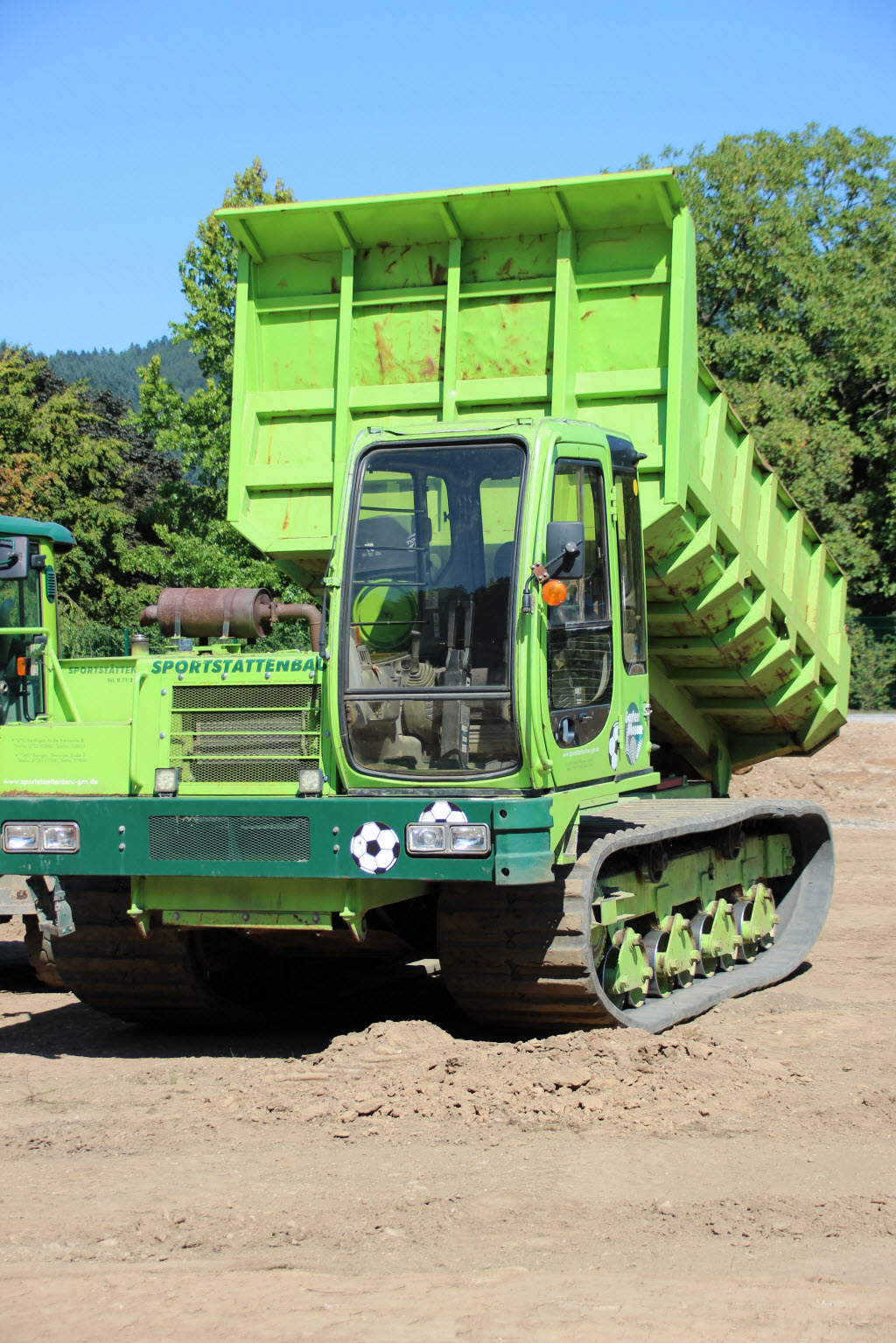

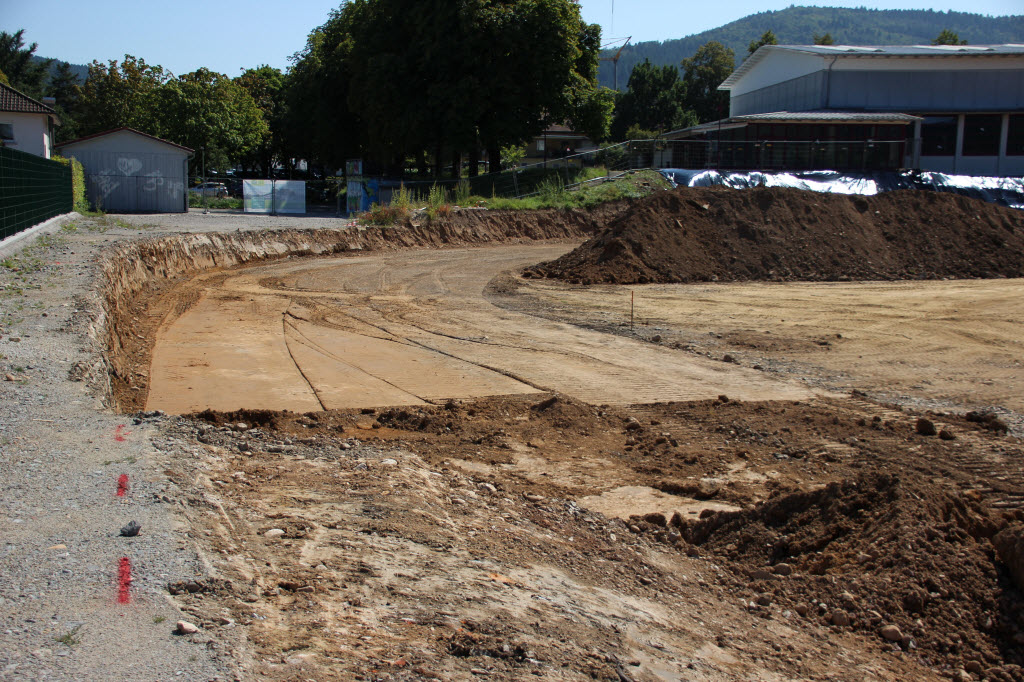

Tag 10 seit Baubeginn am 03. August 2021

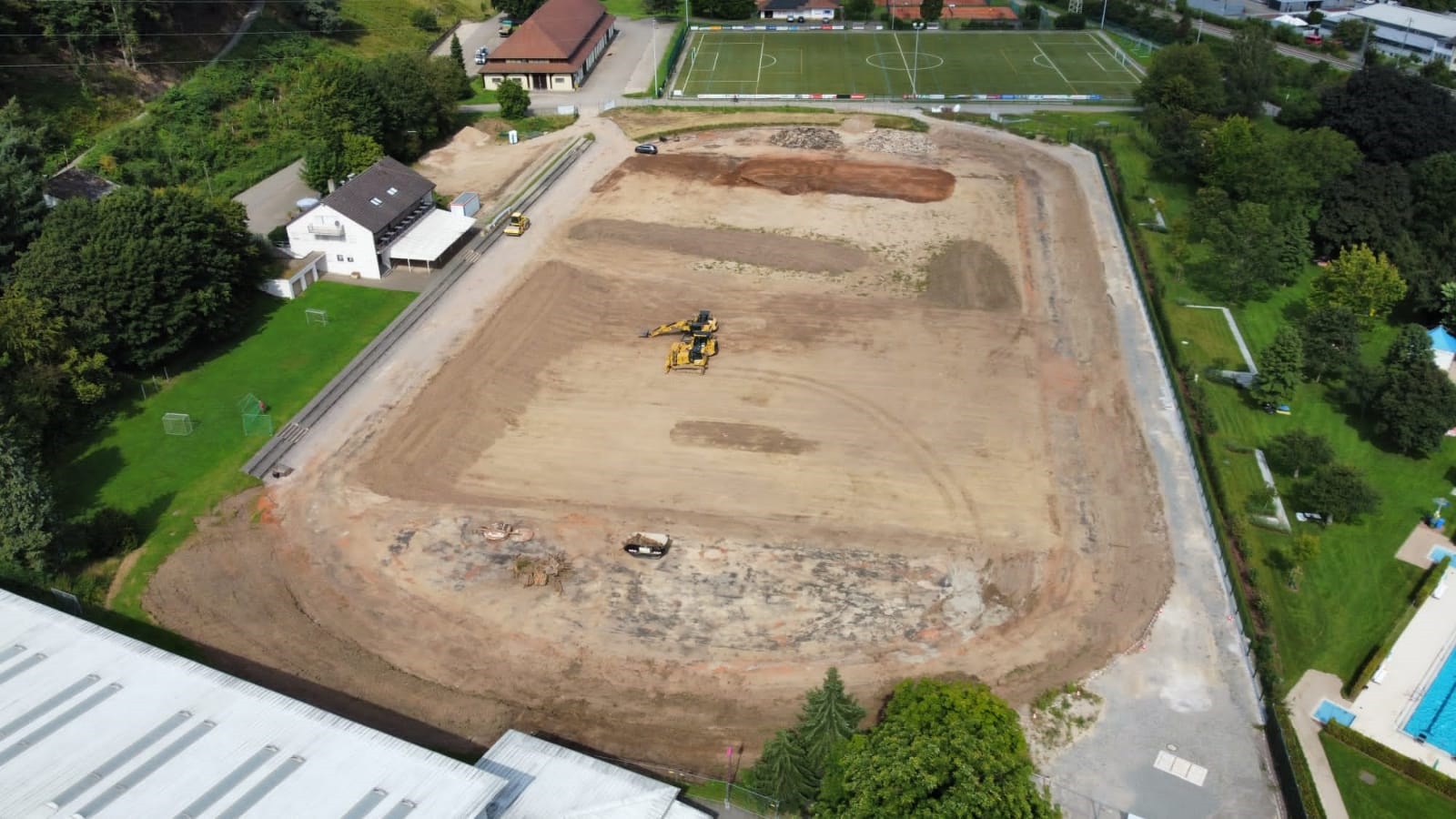

Diese tolle Aufnahme hat Stefan Hättich mittels einer Drohne gemacht
Diese tolle Aufnahme hat Stefan Hättich mittels einer Drohne gemacht

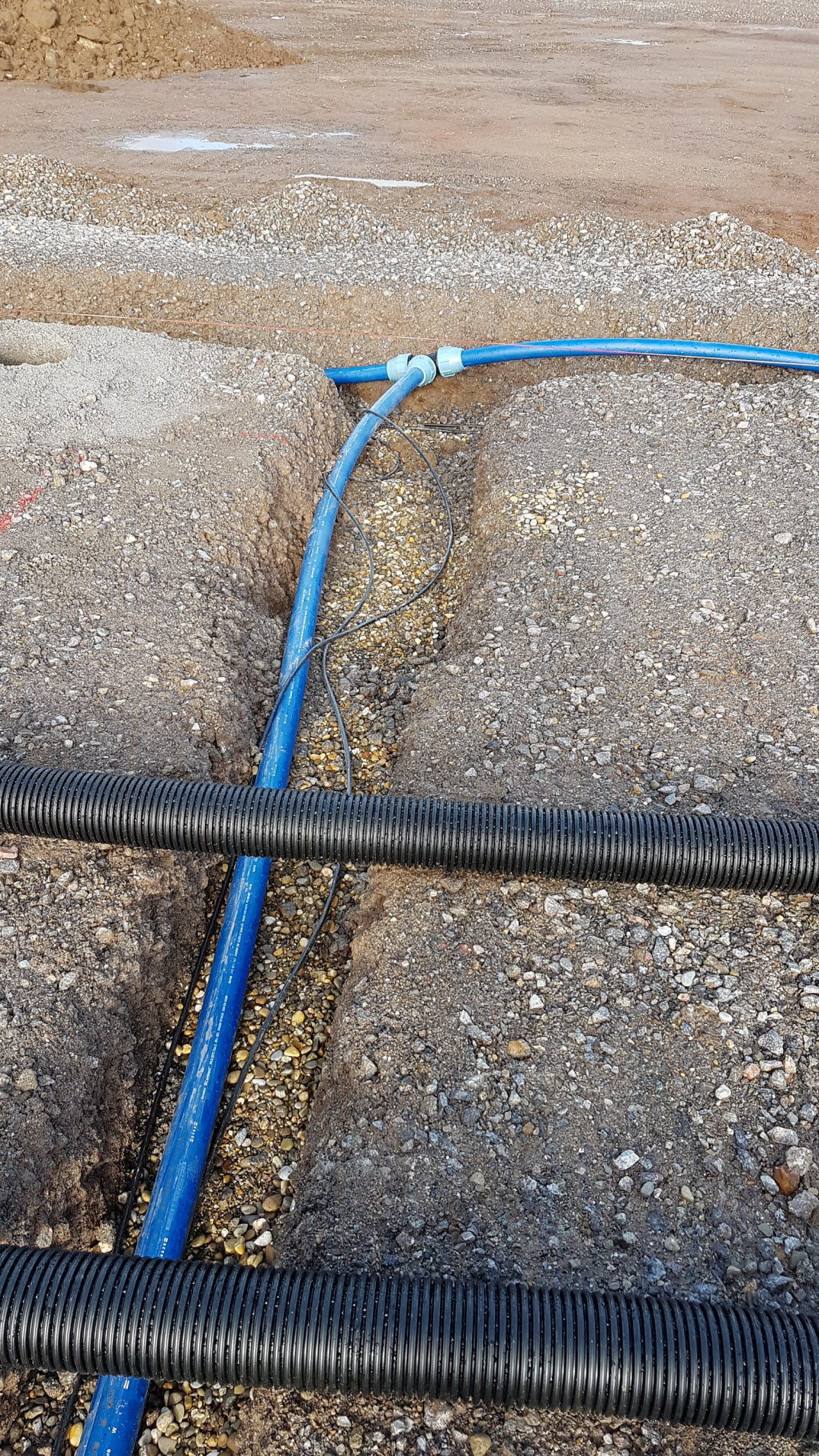

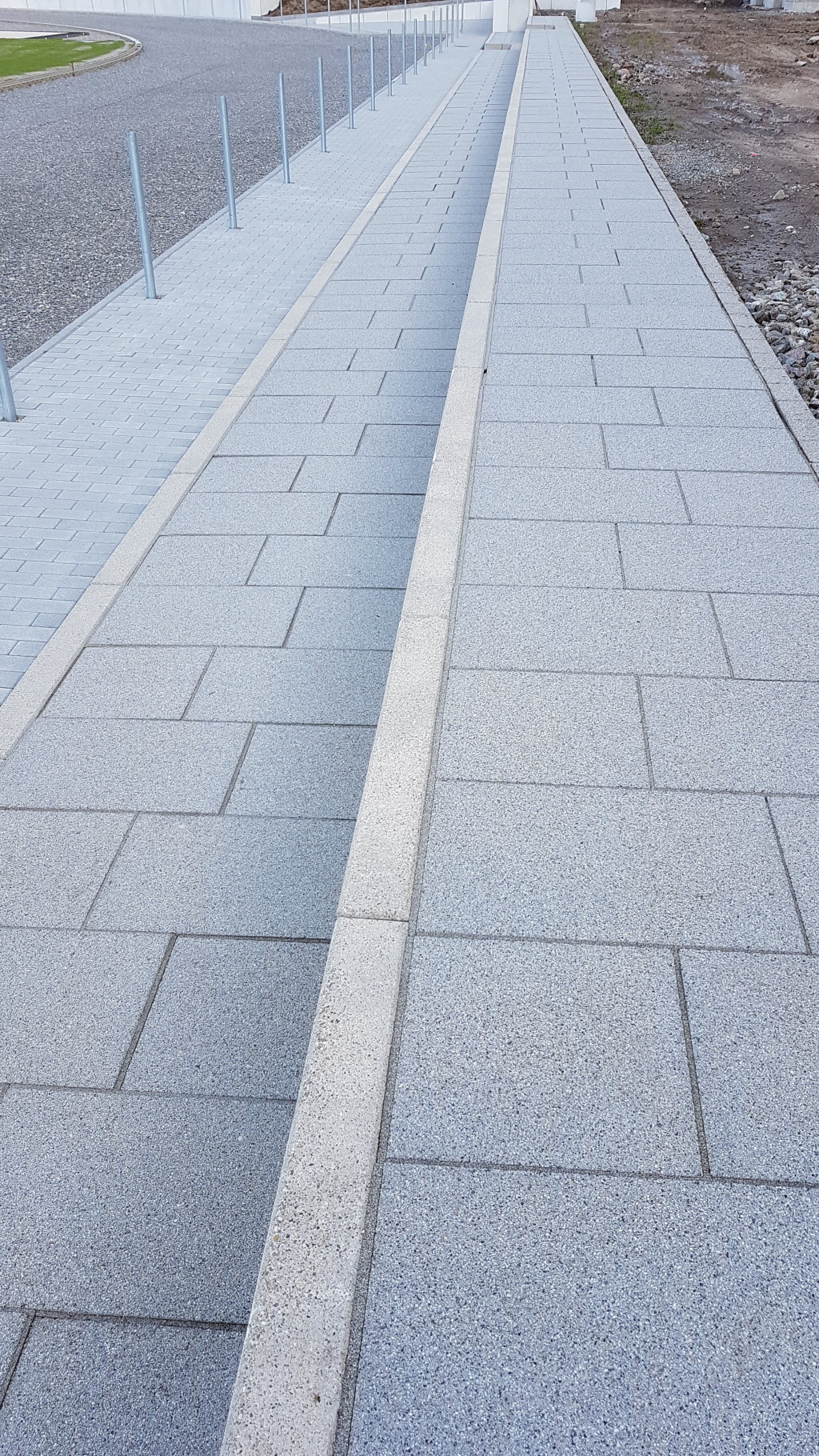

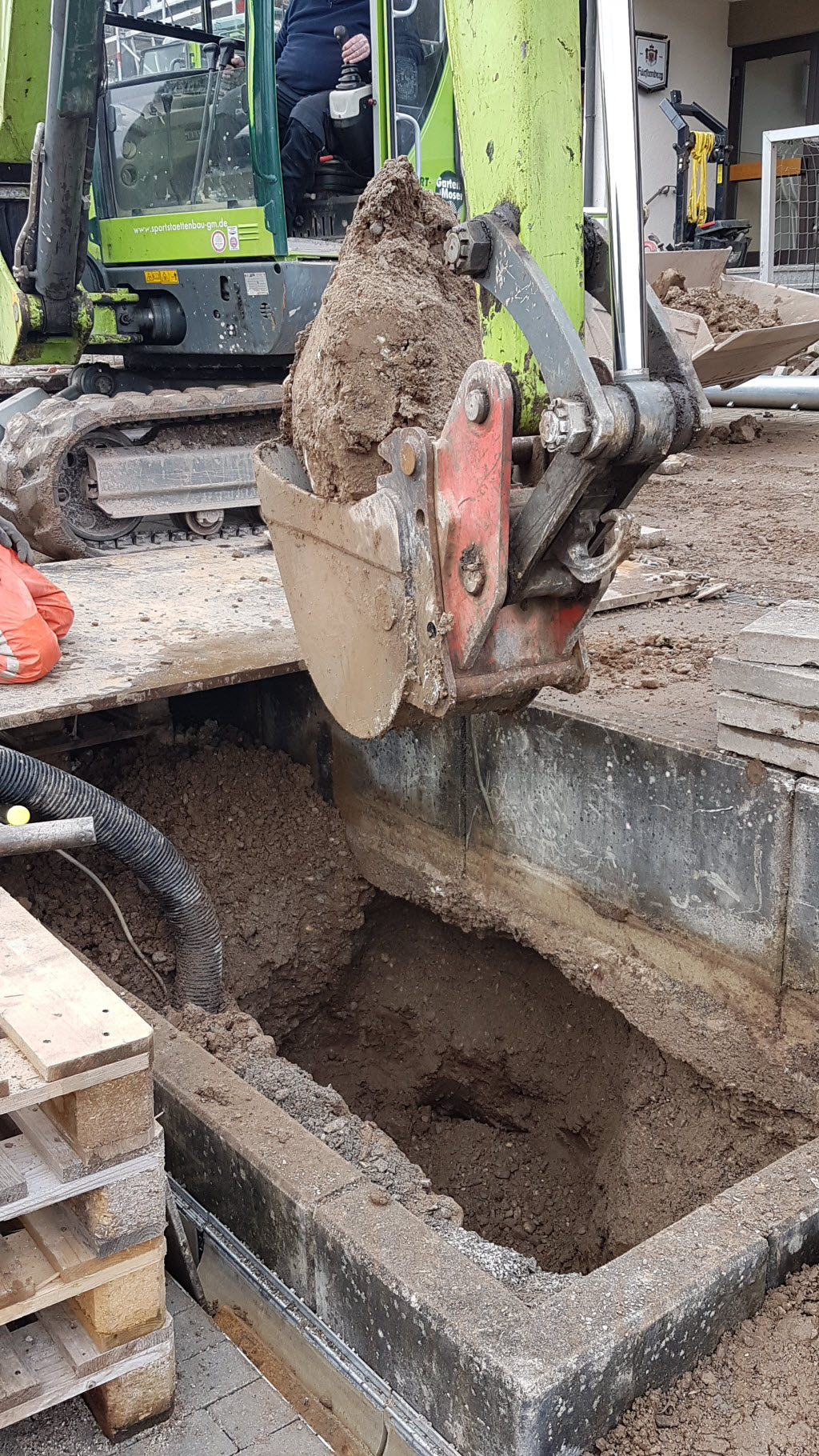

Was verändert sich im Stadion? Man sieht ja nichts! Das waren die Fragen und Aussagen zum Stadion, nachdem mit dem Spatenstich am 26.7.2021 das Signal auf Start gestellt wurde. Tatsächlich begann der Start verzögert und mit wenig Manpower, was vom SVH kritisch hinterfragt wurde. Zwischenzeitlich wurde das Personal verdoppelt, so dass auch die zahlreichen Maschinen bedient und eingesetzt werden konnten. Und nun sieht man auch schon was, die Erdbewegungen hinterlassen Spuren.

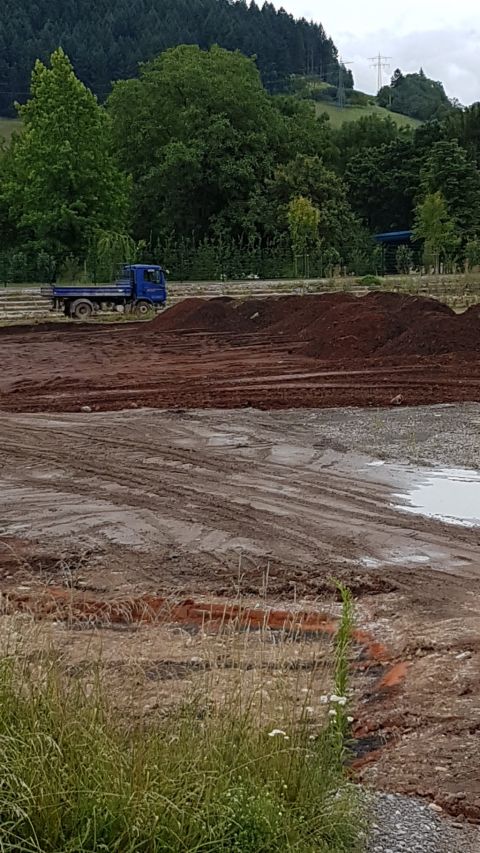

Tag 3 seit Baubeginn am 03. August 2021

Startschuss für die Stadionsanierung 28.07.2021

In einem würdigen Rahmen lud die Stadt Haslach zum Spatenstich ein und viele kamen. Verständlich, denn es wird ein großes Projekt, welches mit Unterstützung der Stadt, dem Bund, dem Badischen Sportbund und den beiden Vereinen SVH und TVH umgesetzt werden soll. Letztlich soll es ein Fußballstadion mit einem Spielfeld nach heutigem Standard sowie zwei Kleinspielfeldern seitlich des Clubhauses, ergänzt um eine Flutlichtanlage, für den SVH werden. Auch die Leichtathleten des TVH sehnen sich nach zeitgemäßen Leichtathletikanlagen. Darüber hinaus wird eine öffentliche Toilette gebaut und der TV plant Lagermöglichkeiten für die Geräte, während der SV ebenfalls größere Lagermöglichkeiten bauen wird, aber auch einen Schulungsraum, ein Archiv und ein Geschäftszimmer. Und zu guter Letzt wird das alte Vorzelt einer noch zu planenden Alternative weichen müssen. Die Fertigstellung ist für Ende Mai 2022 geplant.

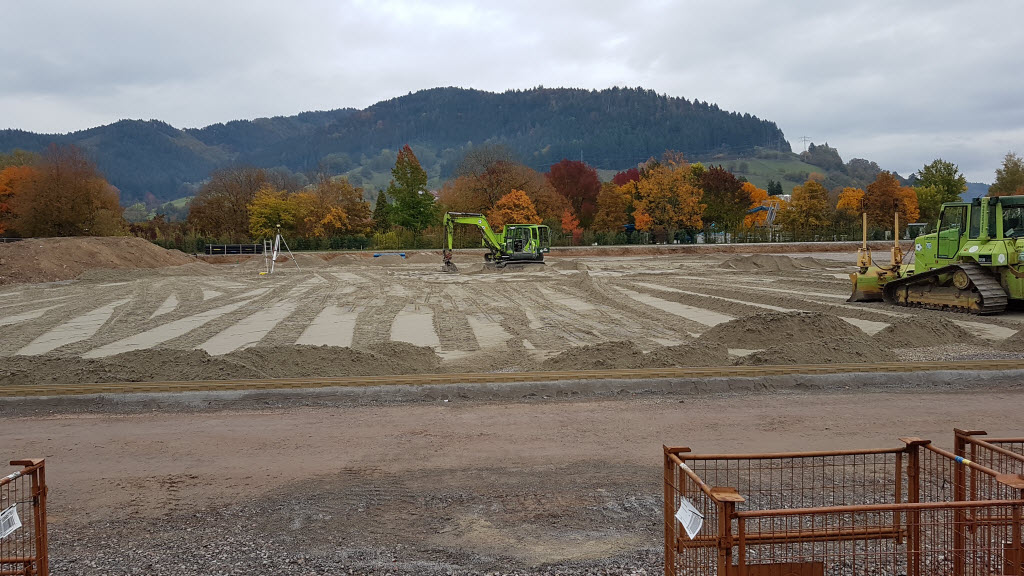

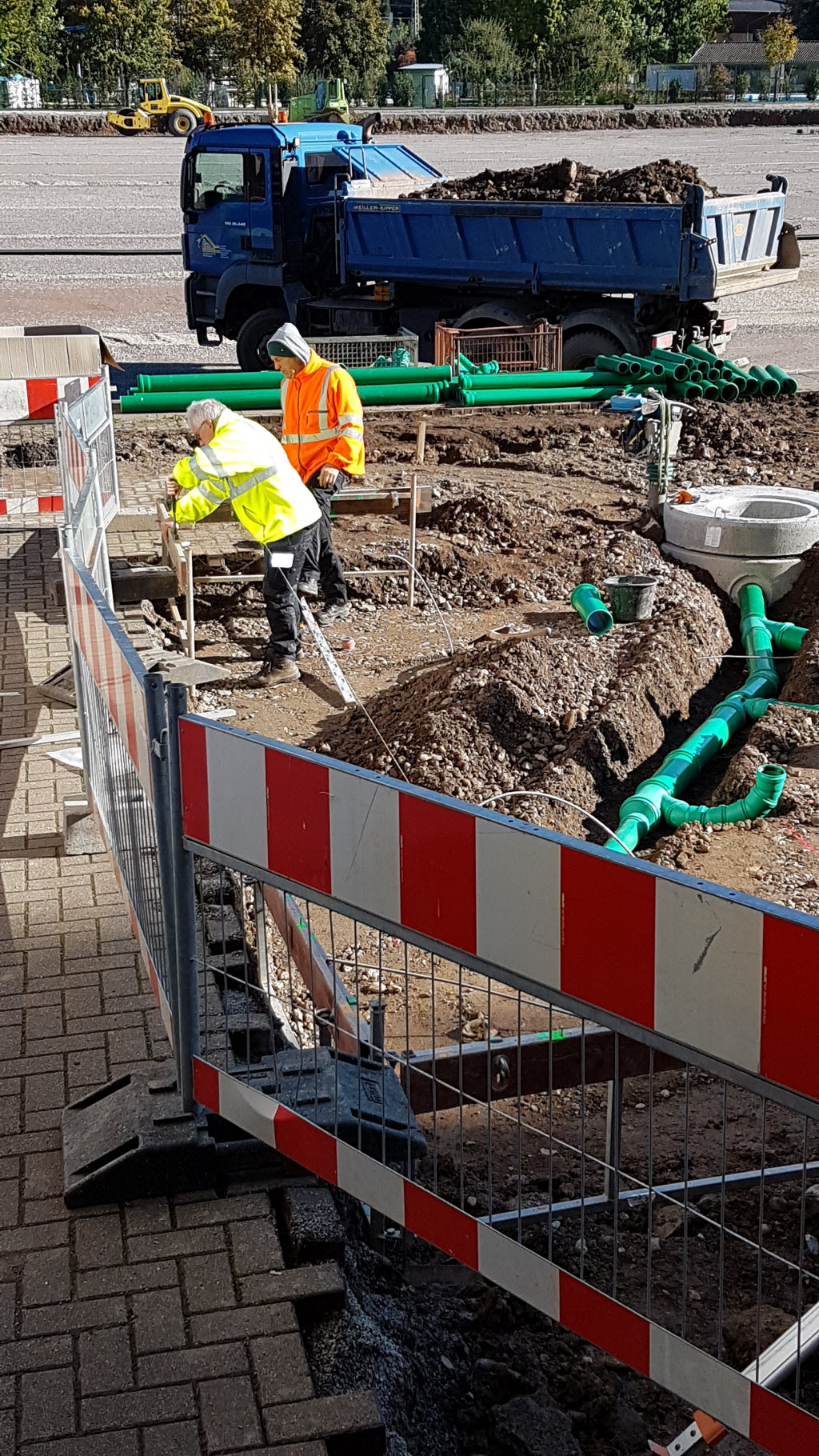

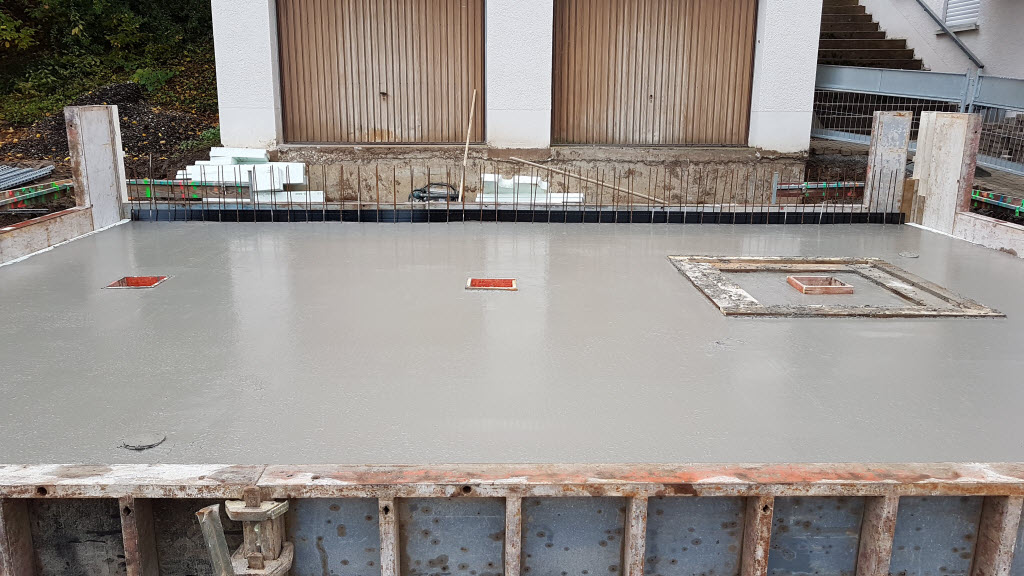

Es geht los, Spatenstich im Stadion am 26.7.2021

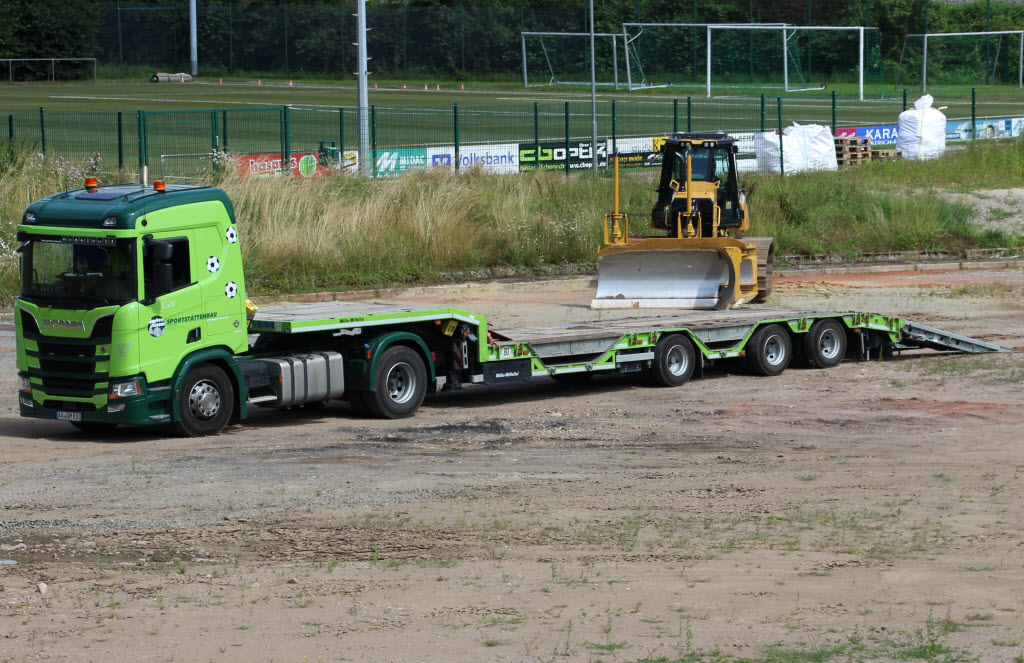

Das lange Warten hat ein Ende, am kommenden Montag, 26.7.2021, erfolgt um 12.30 Uhr durch den Bauherrn und durch geladene Gäste sowie Vereinsvertreter der Spatenstich für die umfangreiche Stadionsanierung. Danach wird die Fa. Gartenbau-Moser, die auch schon den Kunstrasen erstellte, mit großen Maschinen das alte Stadion bis auf das Clubhaus und die Stehränge auf der Clubhaus-Seite abreißen und erneuern.

Fast täglich wird man nun den Fortschritt bei den Baumaßnahmen erkennen können, es tut sich was und das ist gut so.

07.06.2021 "Bombenalarm" war Fehlalarm

Bei Arbeiten im Stadion entdeckte ein Arbeiter in einem Erdhügel, welcher von den Baggern vor Wochen aufgehäuft worden war, ein Fundstück, welches er nicht zweifelsfrei zuordnen konnte und alarmierte die Stadt, weil er den Fund einer Bombe nicht ausschließen konnte. Die Alarmkette wurde nun in Gang gesetzt, die Polizei sperrte den Fundort im Stadion ab und wartete auf das Eintreffen des Kampfmittelbeseitigungsdienstes (KMBD), welcher eigens aus Karlsruhe ins Kinzigtal beordert wurde.

Die Überprüfung des Fundes durch den KMBD dauerte indes nicht lange, das Fundstück entpuppte sich als eine mit Dreck gefüllte und aufgeblähte Getränkedose. Da stellt sich die Frage, ob die Arbeiter beim Bau des Stadions in den 50er Jahren die Verursacher waren? Ganz sicher hatten die damals auch schon Durst, aber die ersten Getränkedosen in Deutschland gab es erst seit 1958, also nachdem das Stadion erbaut war. Die Verursacherfrage bleibt also ungelöst, die Einsatzzeit des KMBD geringer als ihr bürokratischer Aufwand. Aber lieber eine bombige Stimmung als eine Bombenstimmung.

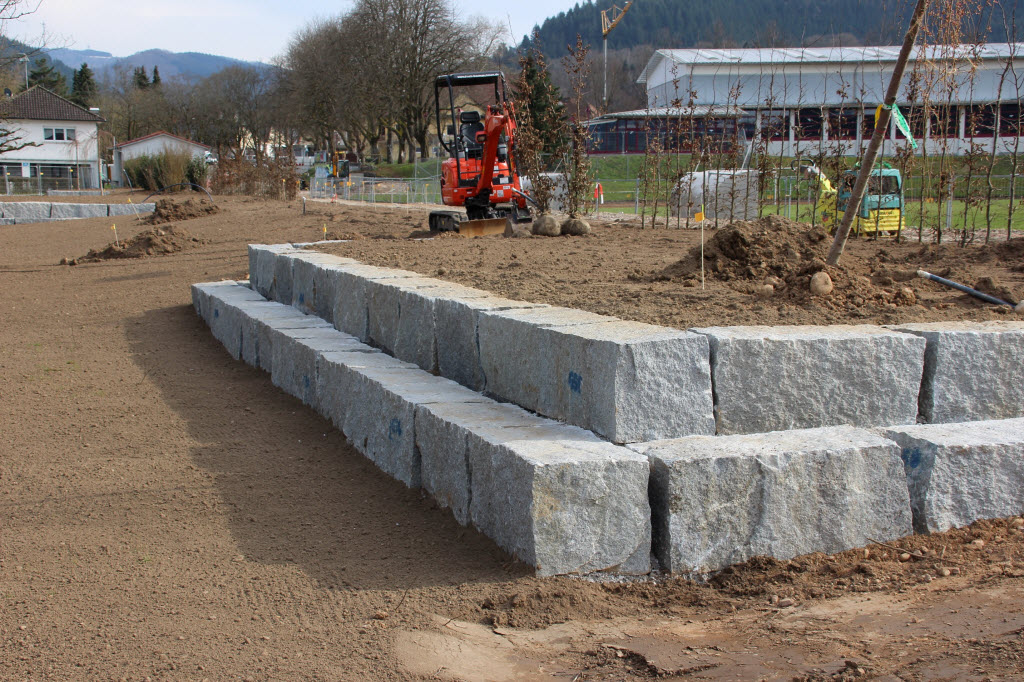

27.03.2021 Hurra, jetzt geht es los

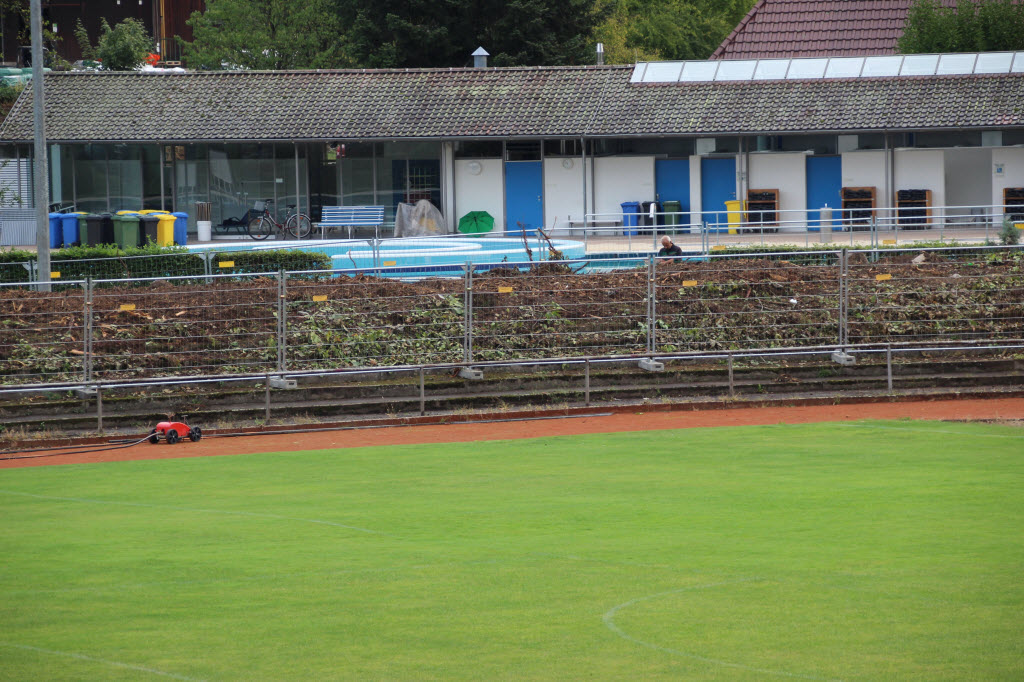

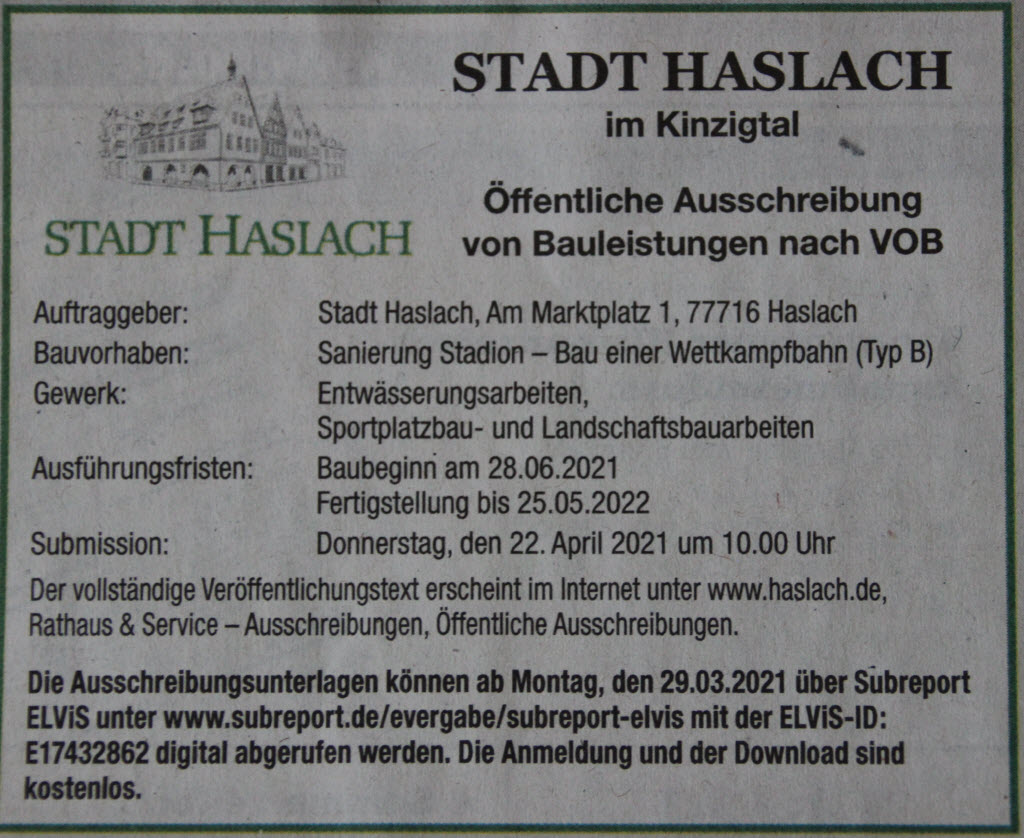

Die Stadtverwaltung Haslach hat die Arbeiten im Stadion ausgeschrieben, quasi den Spatenstich auf dem Papier gesetzt. Hoffen wir, dass gute Angebote eingehen, die unsere preislichen Vorstellungen nicht überschreiten.

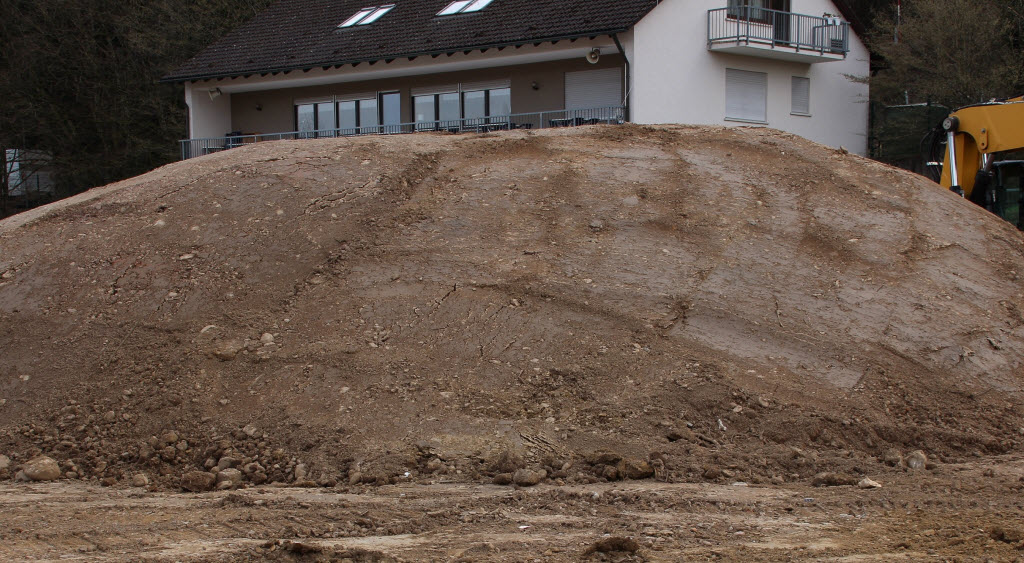

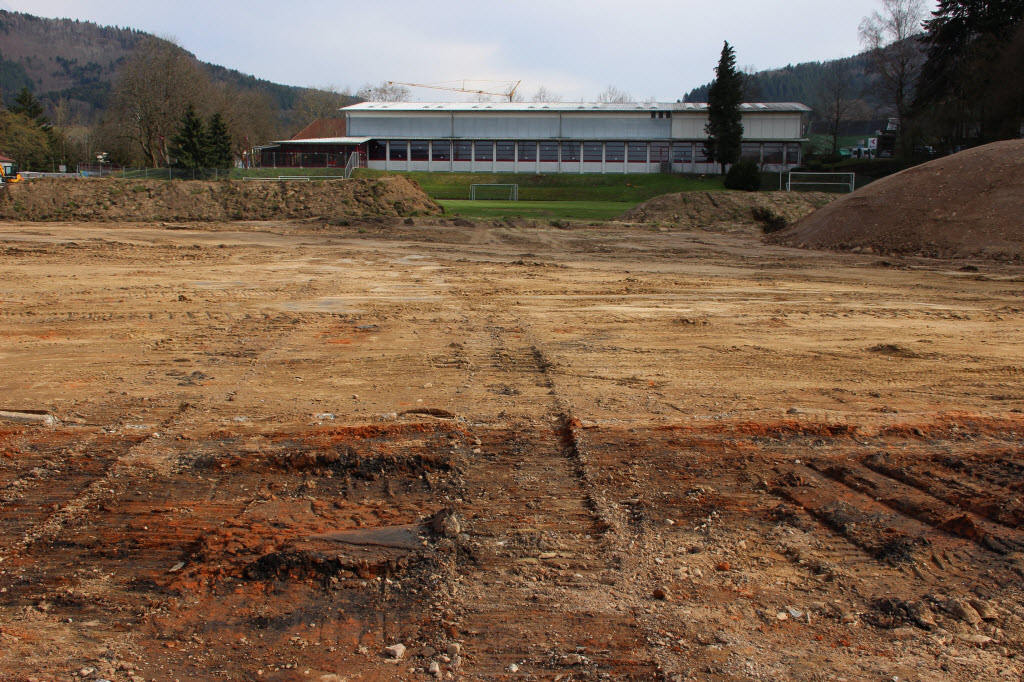

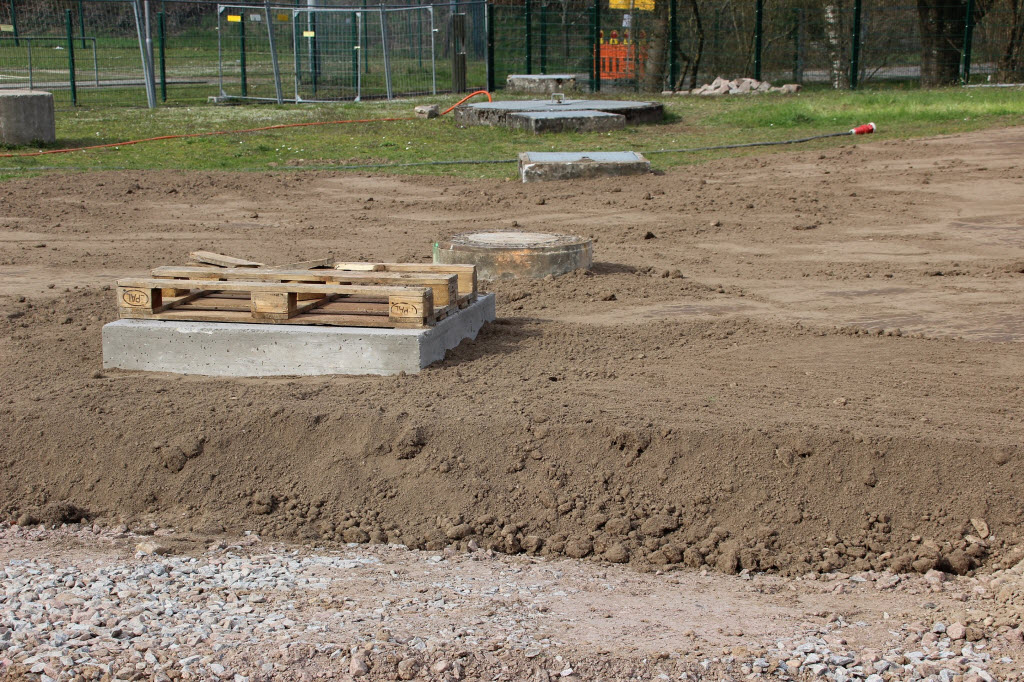

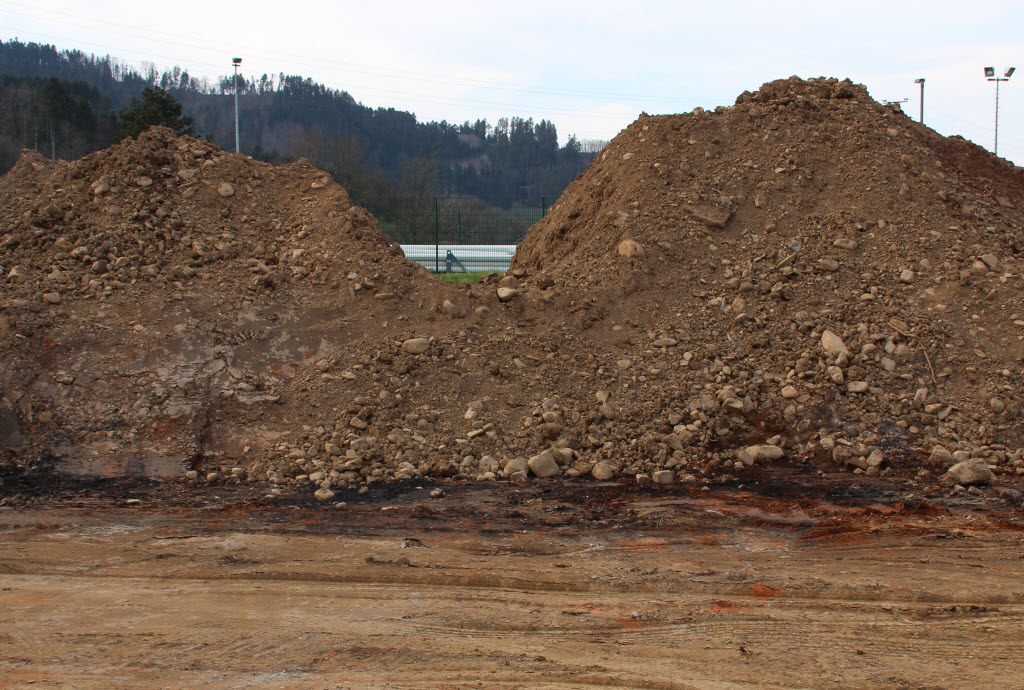

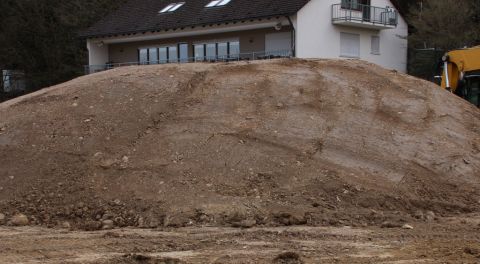

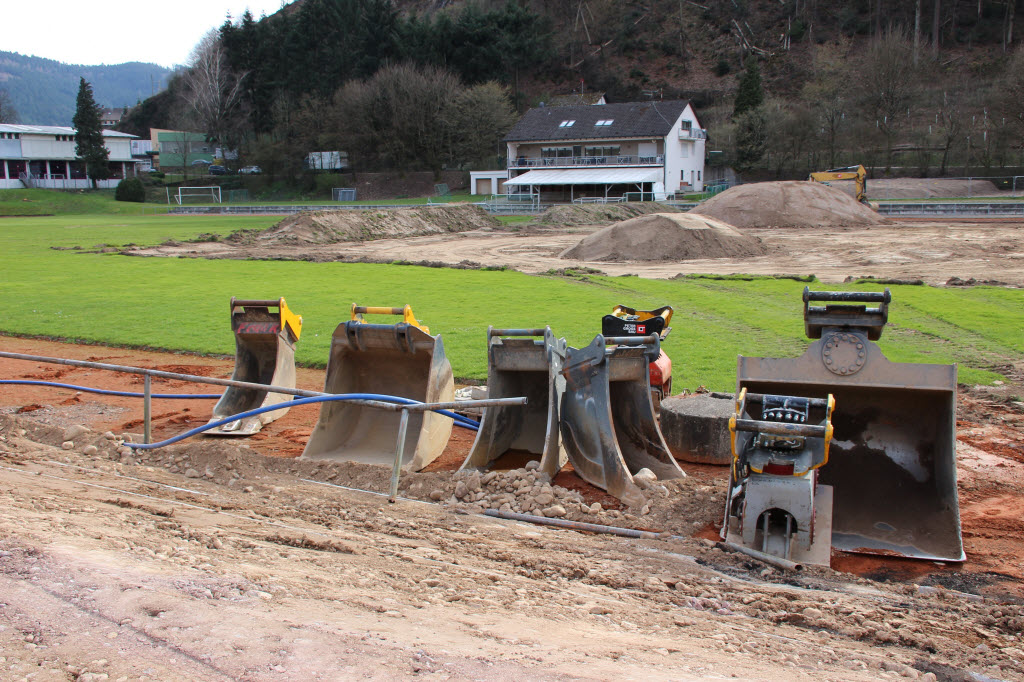

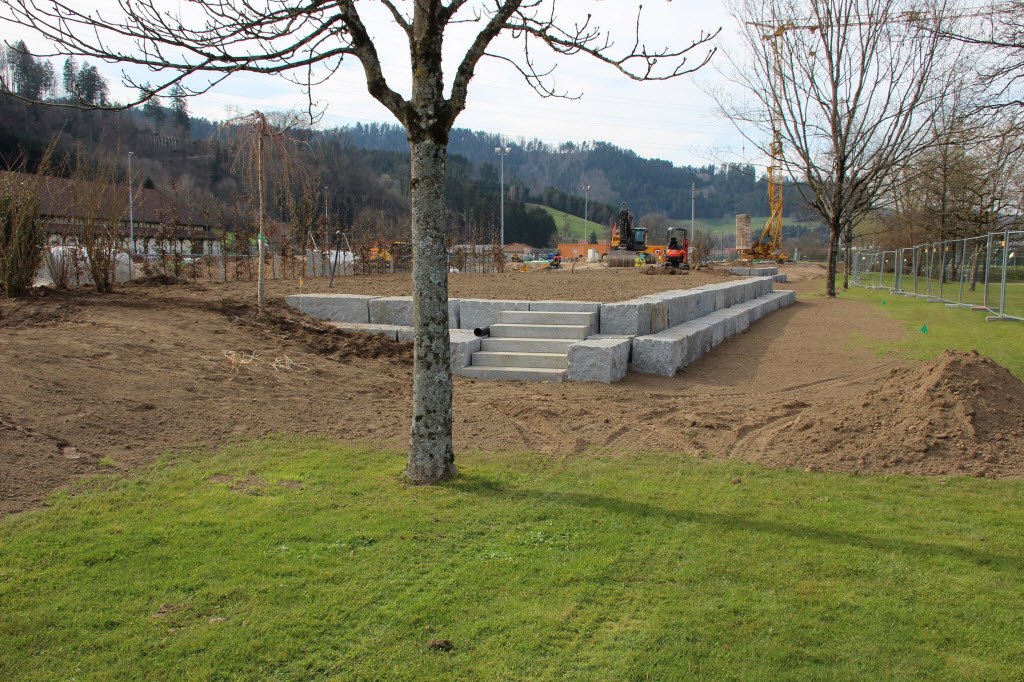

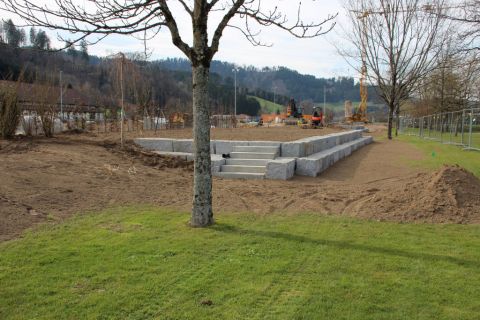

26.03.2021 Die Schwimmbadsaison kann kommen, sofern Corona will und die Stadionsanierung kann beginnen

15.03.2021 Bundetagsabgeordneter Peter Weiß und sein Nachfolger Yannick Bury zu Gast im Stadion

Zu einem Abstecher ins Haslacher Stadion kamen auf Einladung von Bürgermeister Philipp Saar der Bundestagsabgeordnete Peter Weiß und sein Nachfolger Yannick Bury, um sich selbst ein Bild davon zu machen, dass der Bundeszuschuss von rund 900 T€ für das "neue Stadion" sehr gut platziert ist. Von den beiden Vorsitzenden Christopher Ast (TV) und Hans-Joachim Schmidt (SV) ließen sie sich erläutern, was denn geplant und wie hoch die Beteiligung der Vereine ist. BGM Saar ergänzte mit weiteren Informationen zu den derzeitigen Arbeiten am Verbandssammler und zur Wärmegewinnung.

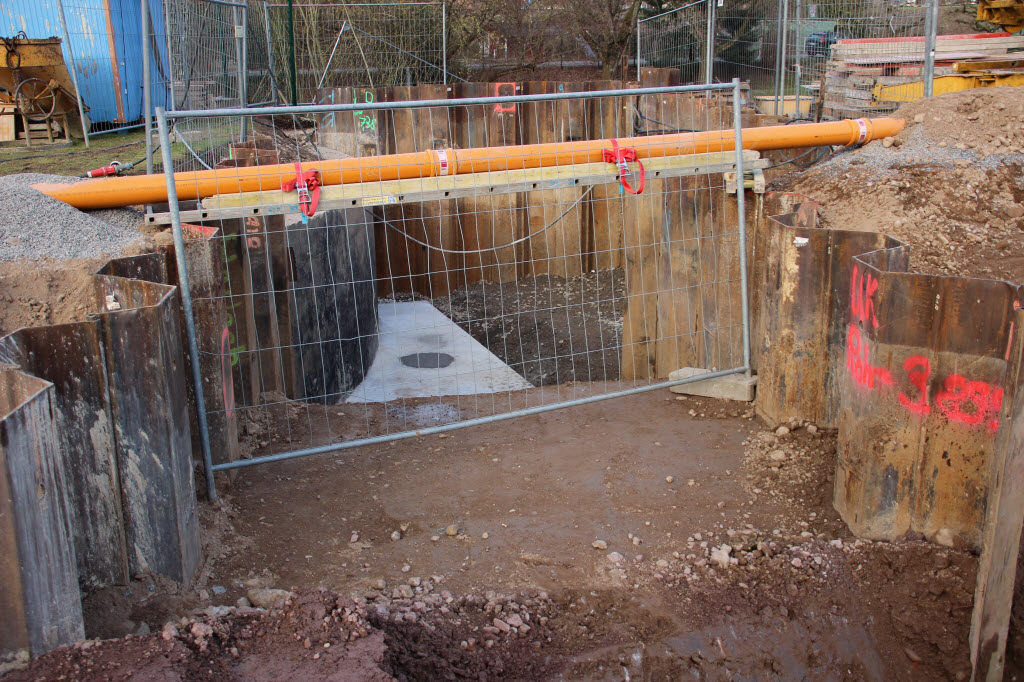

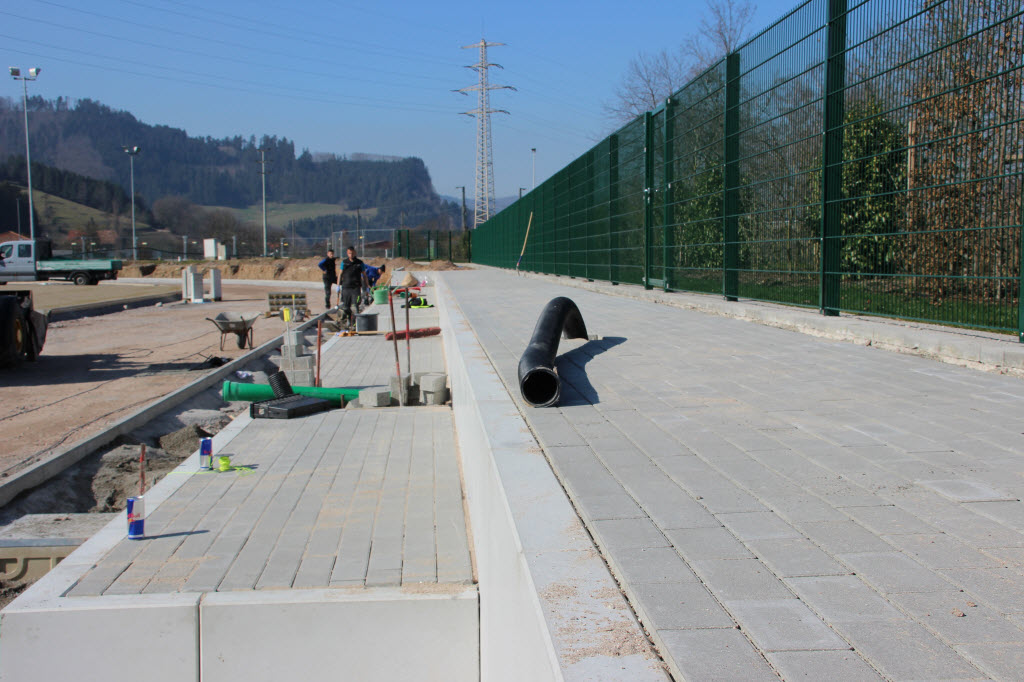

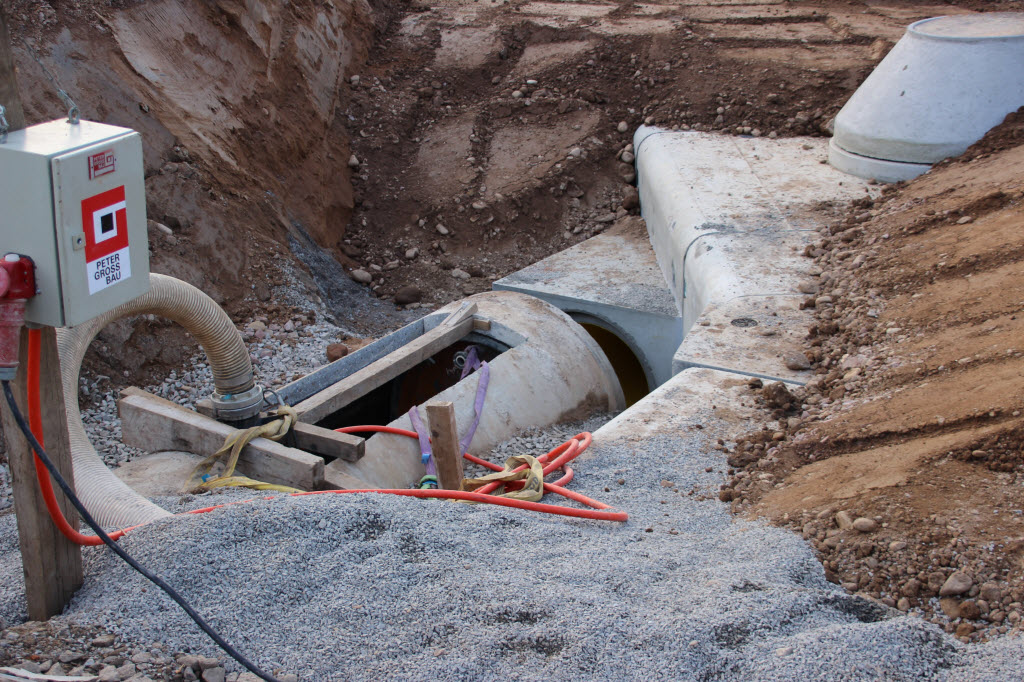

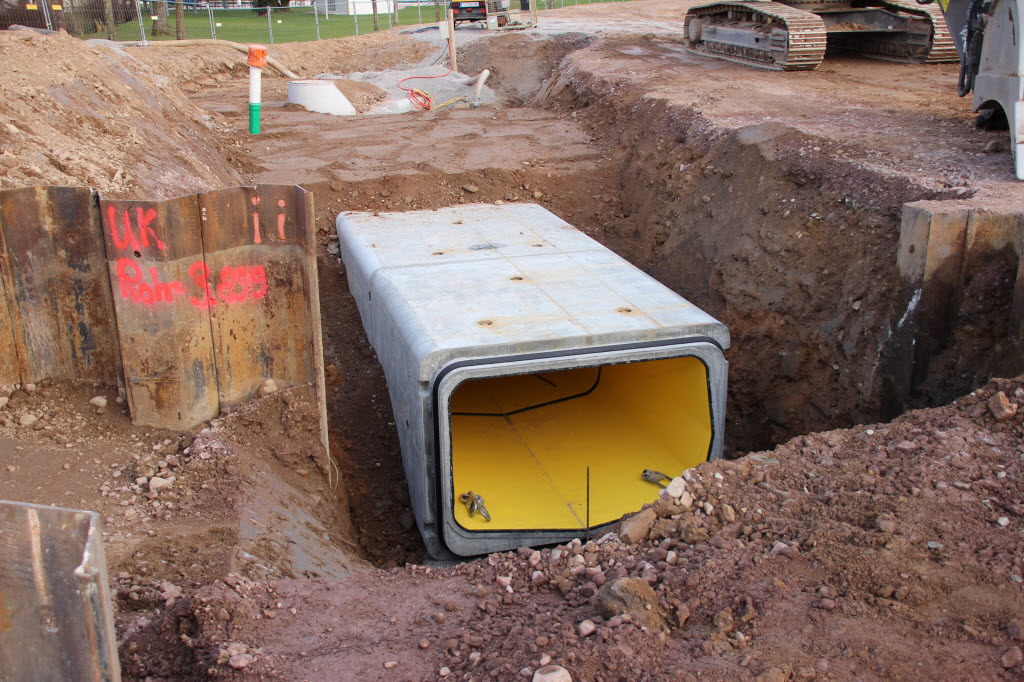

24.02.2021 Arbeiten am Verbandssammler sind fortgeschritten

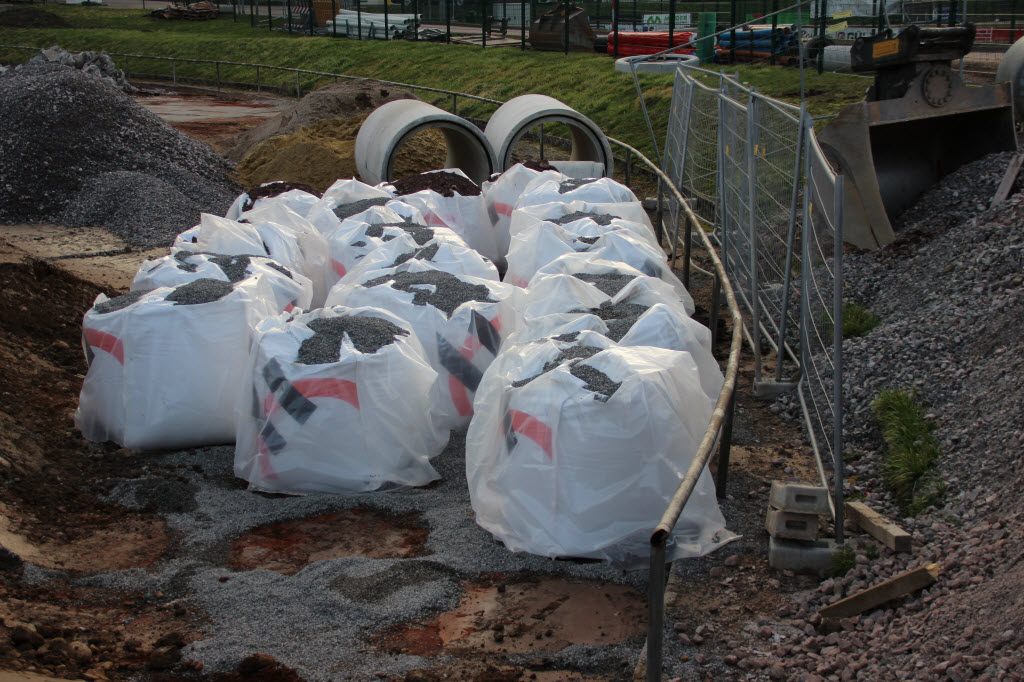

Trotz mehrerer Wochen Winterpause scheinen die Arbeiten am Verbandssammler wieder Fahrt aufgenommen zu haben.

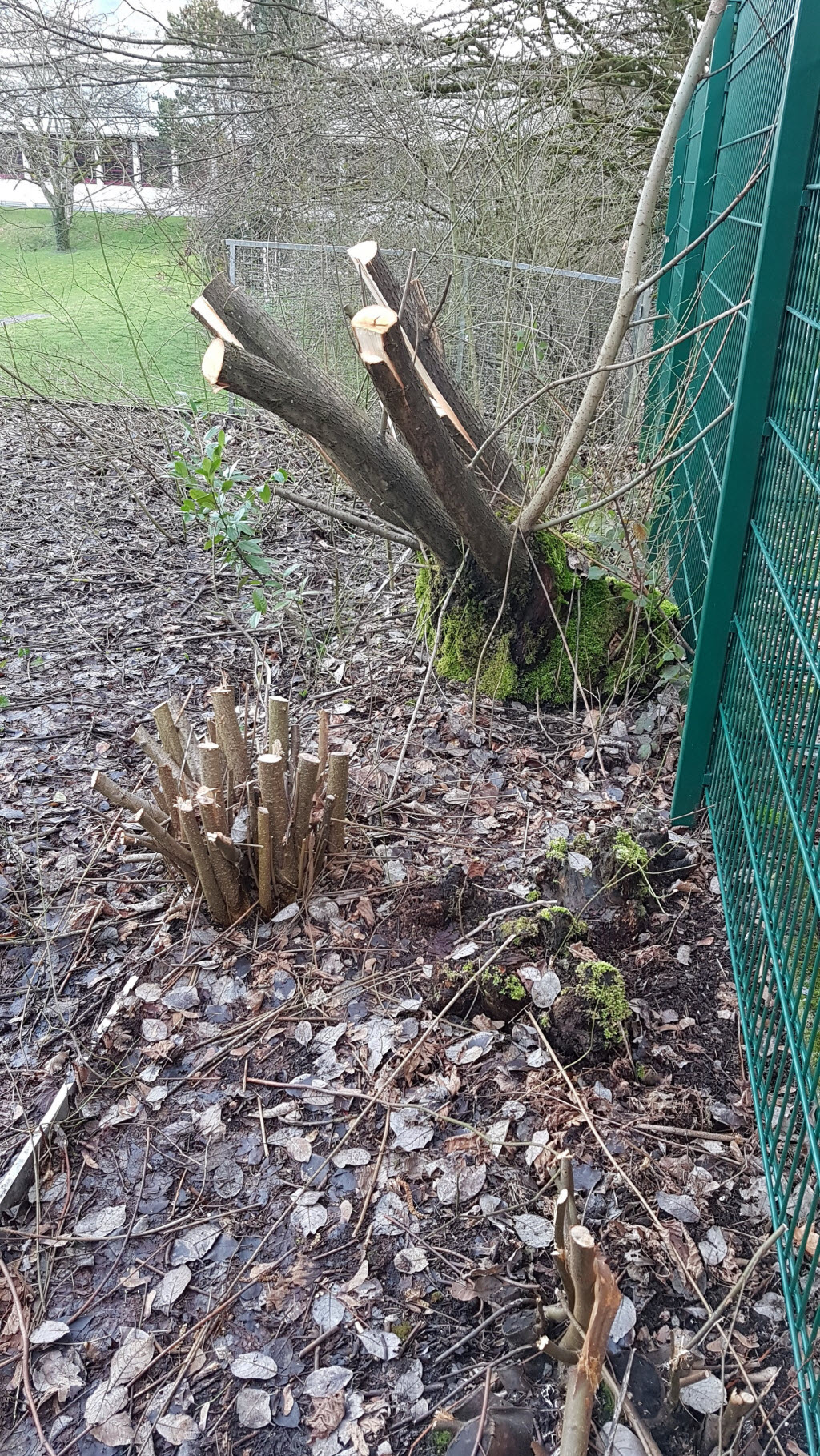

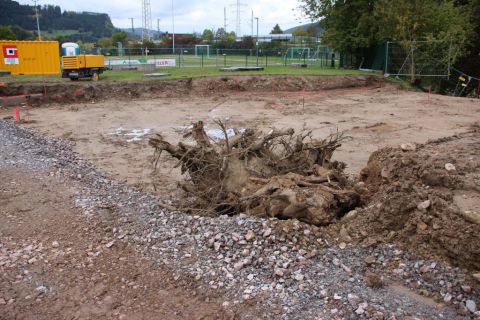

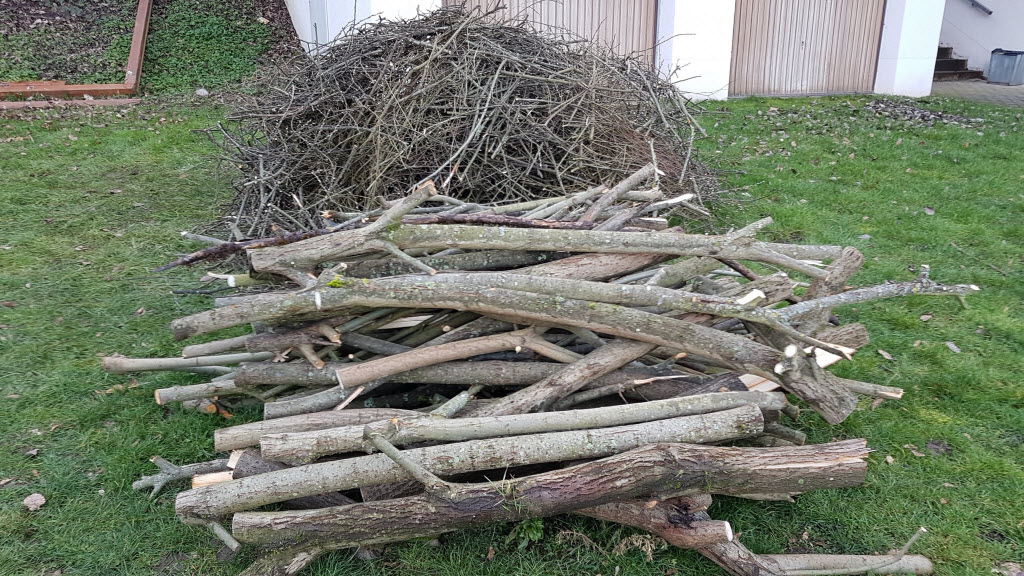

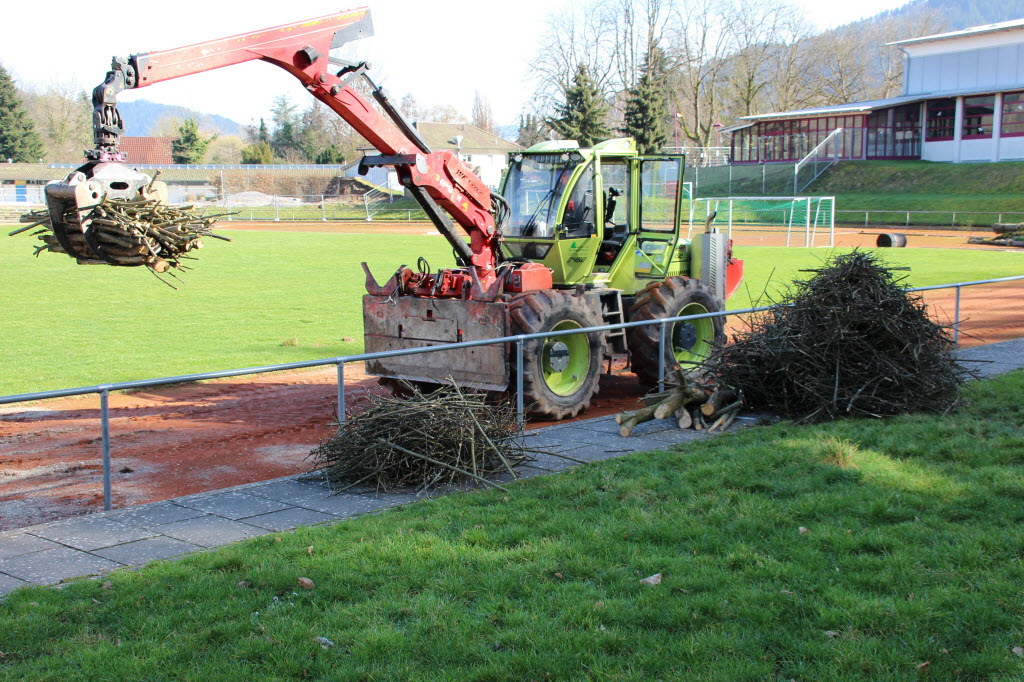

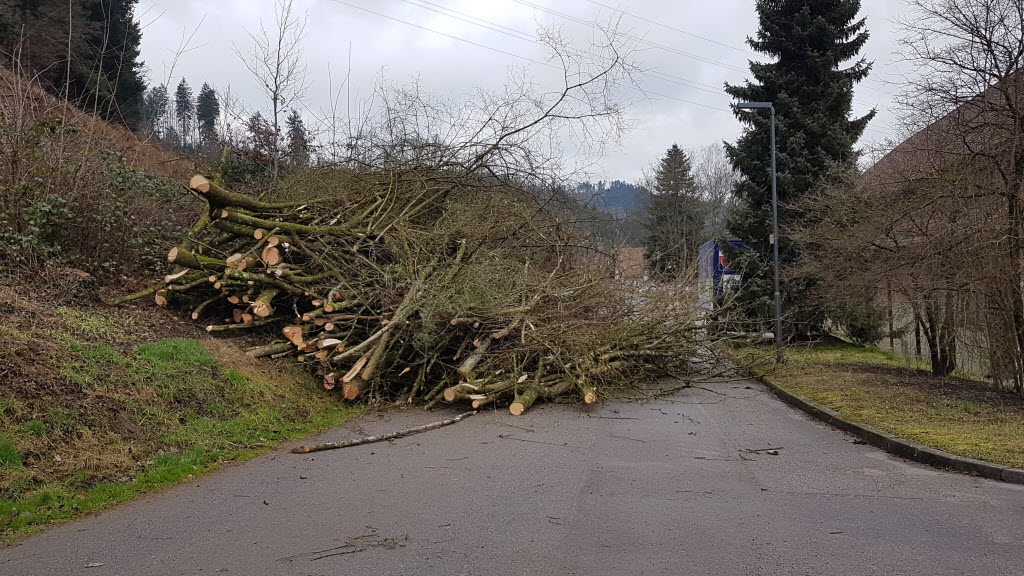

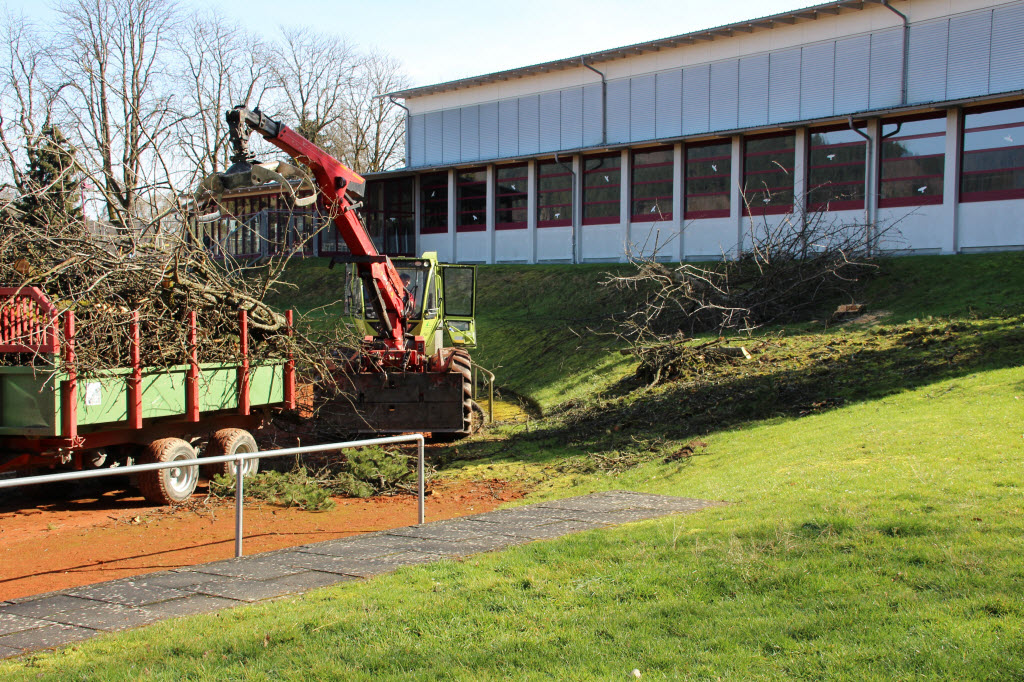

19.02.2021 Bäumchen fäll dich - aber rechtzeitig

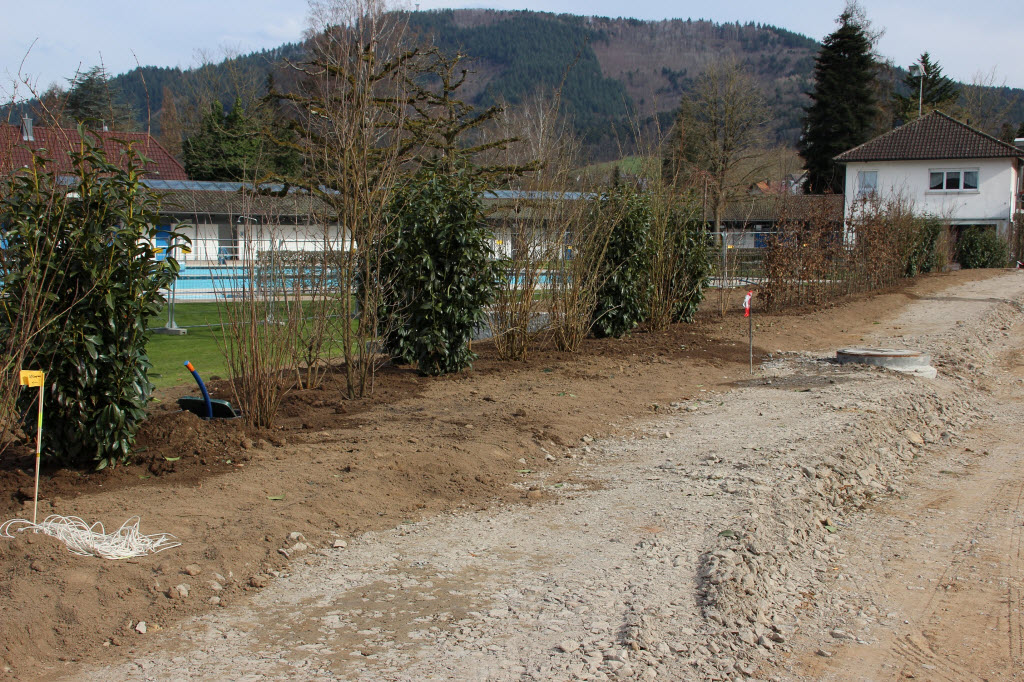

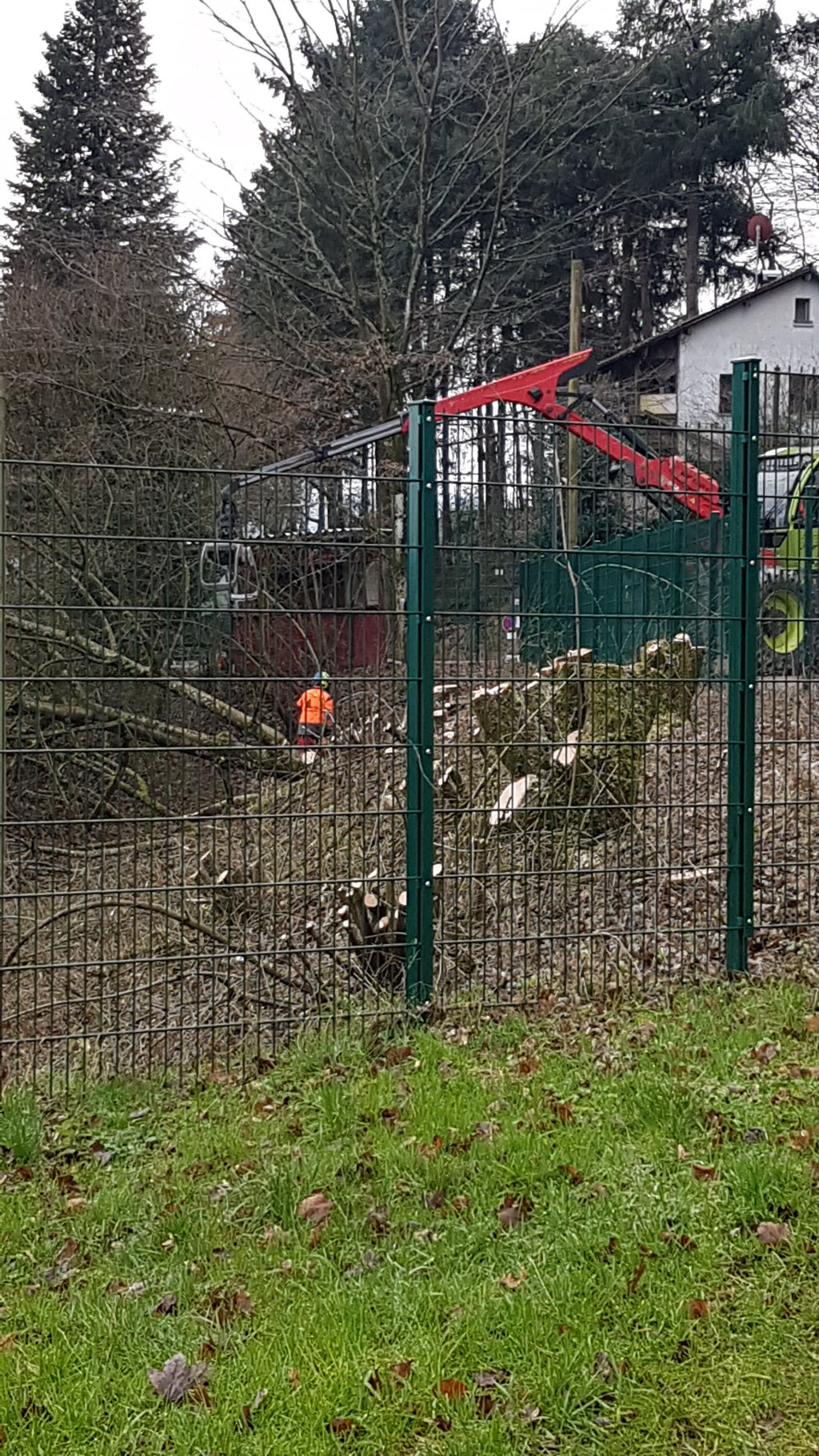

Bevor das Baumfällverbot am 1. März in Kraft tritt wurden jetzt als vorbereitende Maßnahmen für die Stadionsanierung einige Bäume und Hecken im Stadion gefällt bzw. geschnitten. Somit würde einem Beginn der Baumaßnahmen vor dem 30. September kein Baum im Wege stehen.

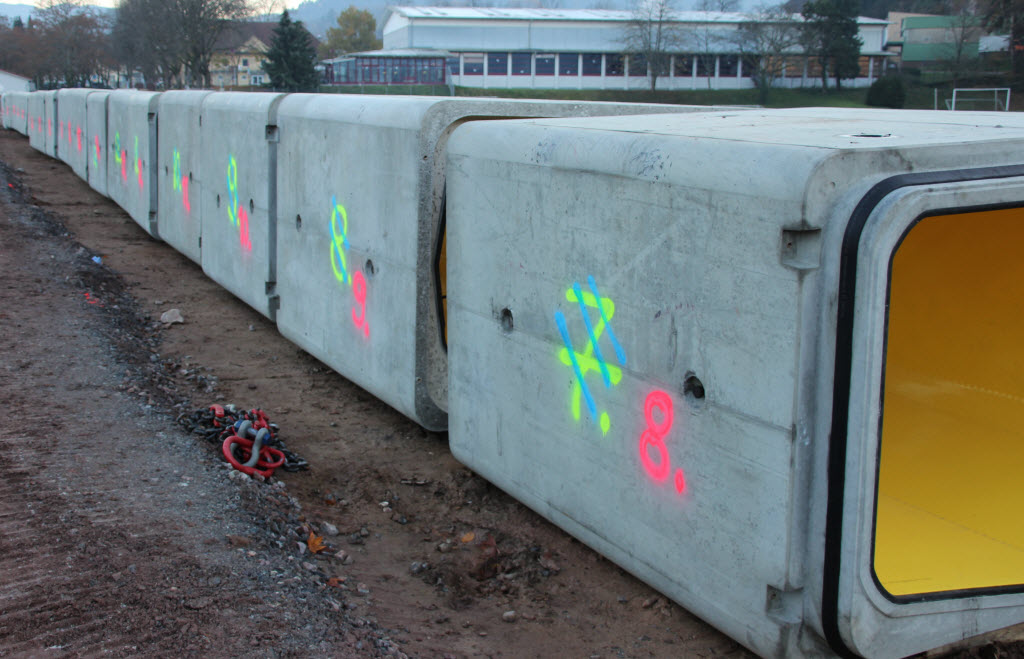

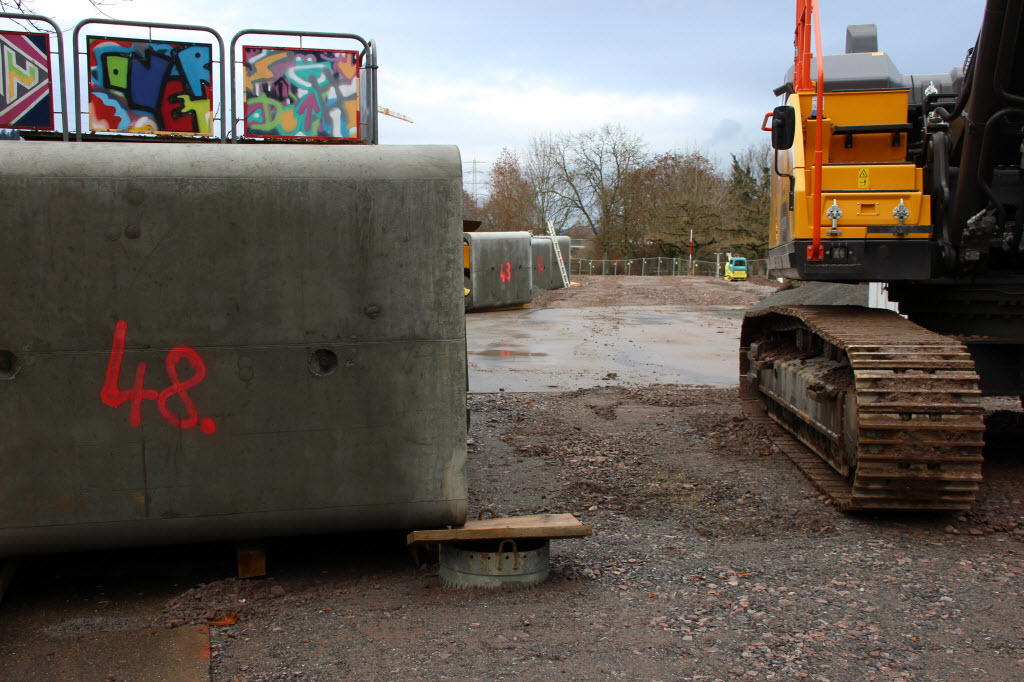

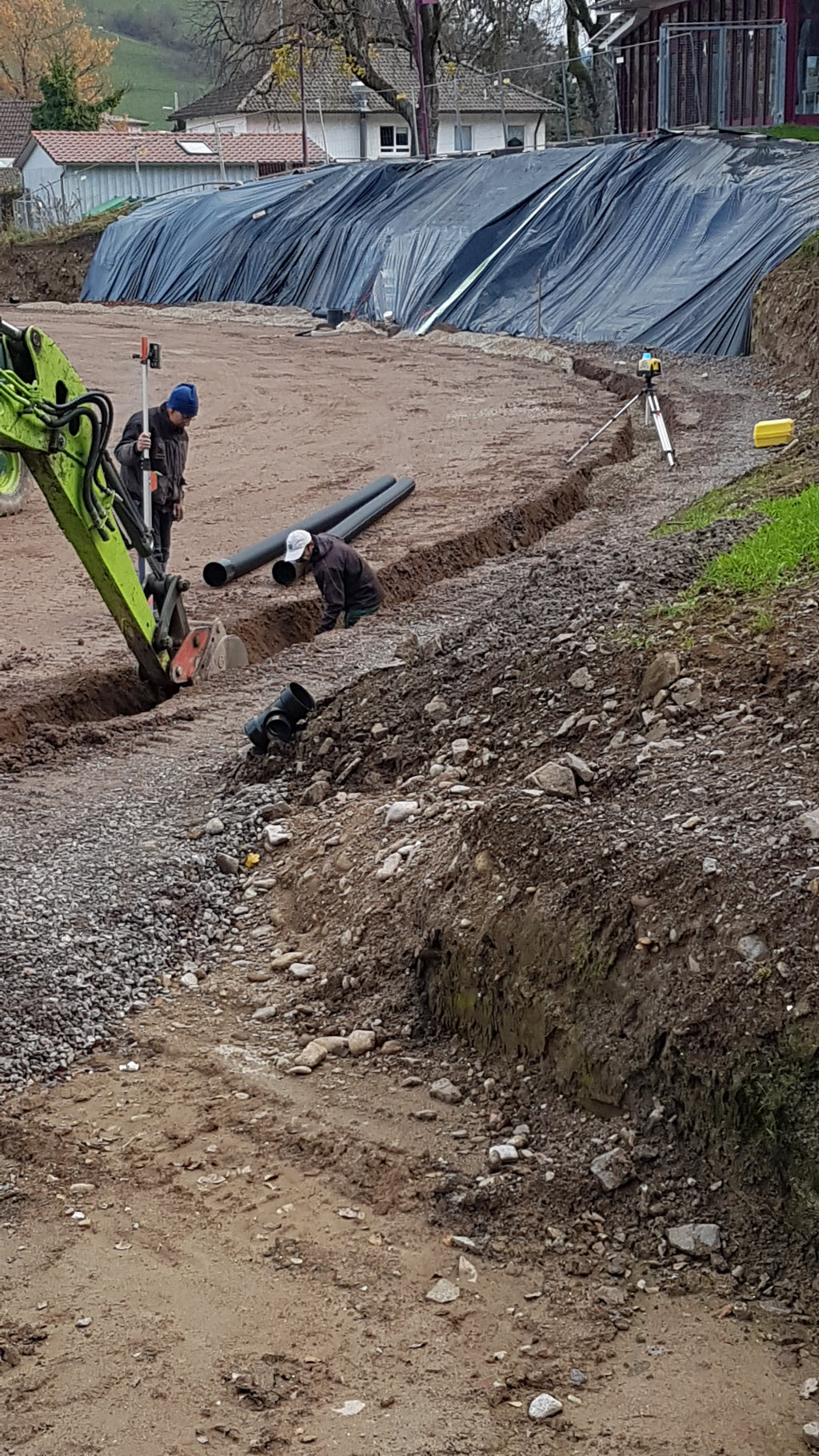

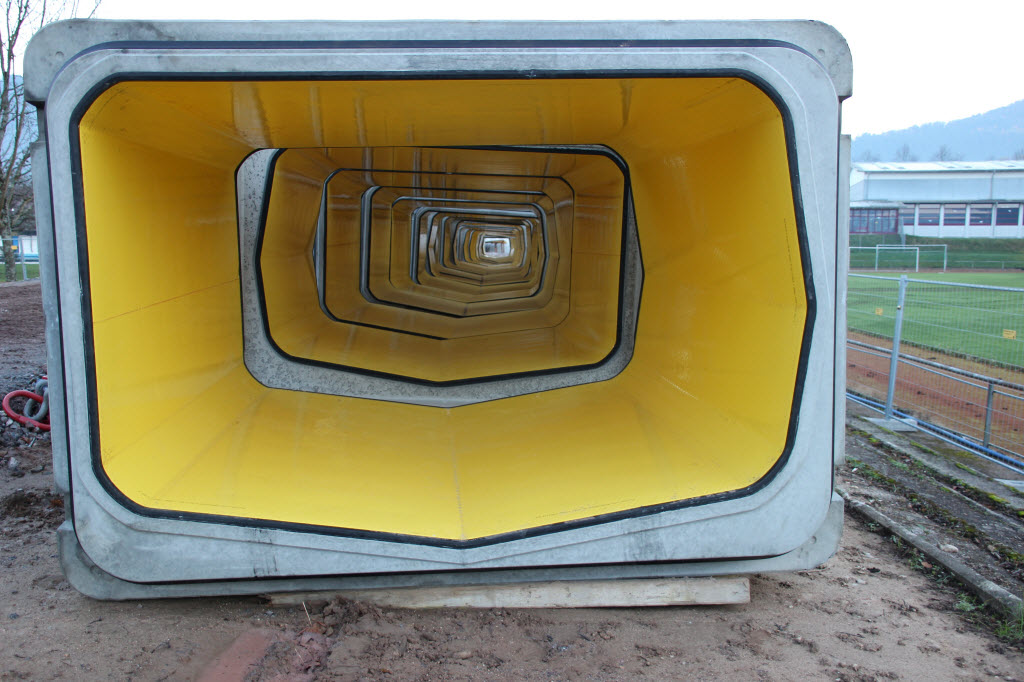

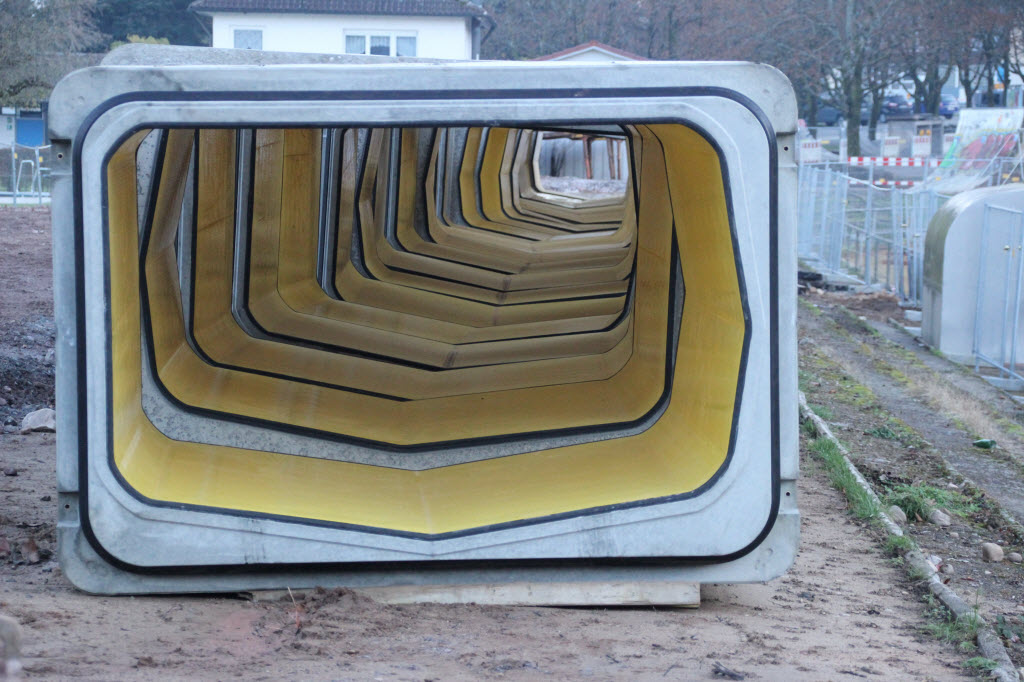

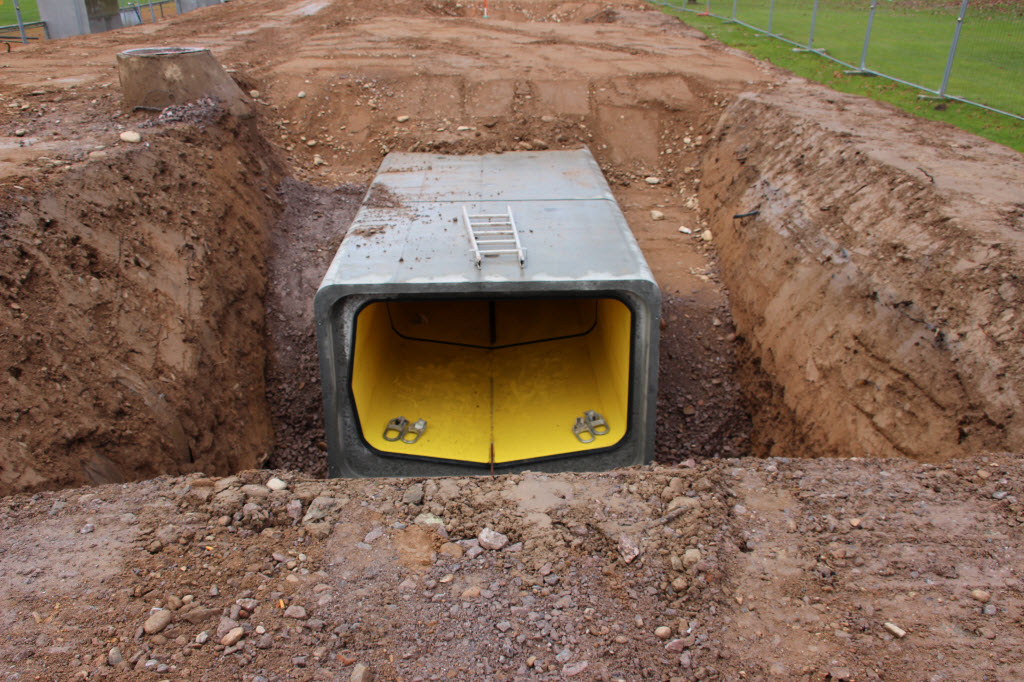

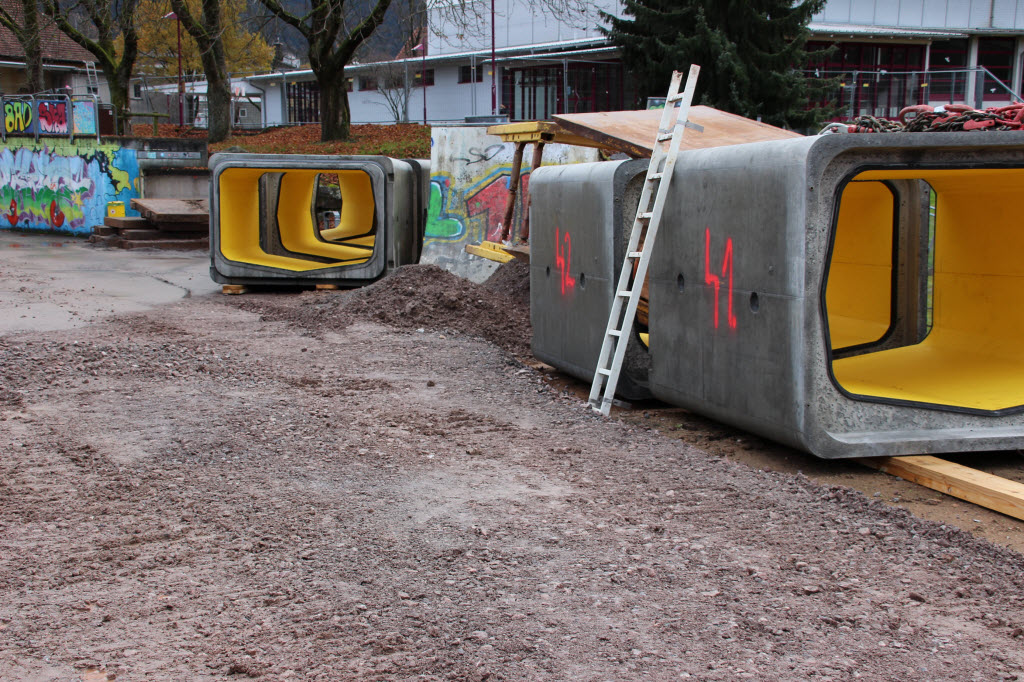

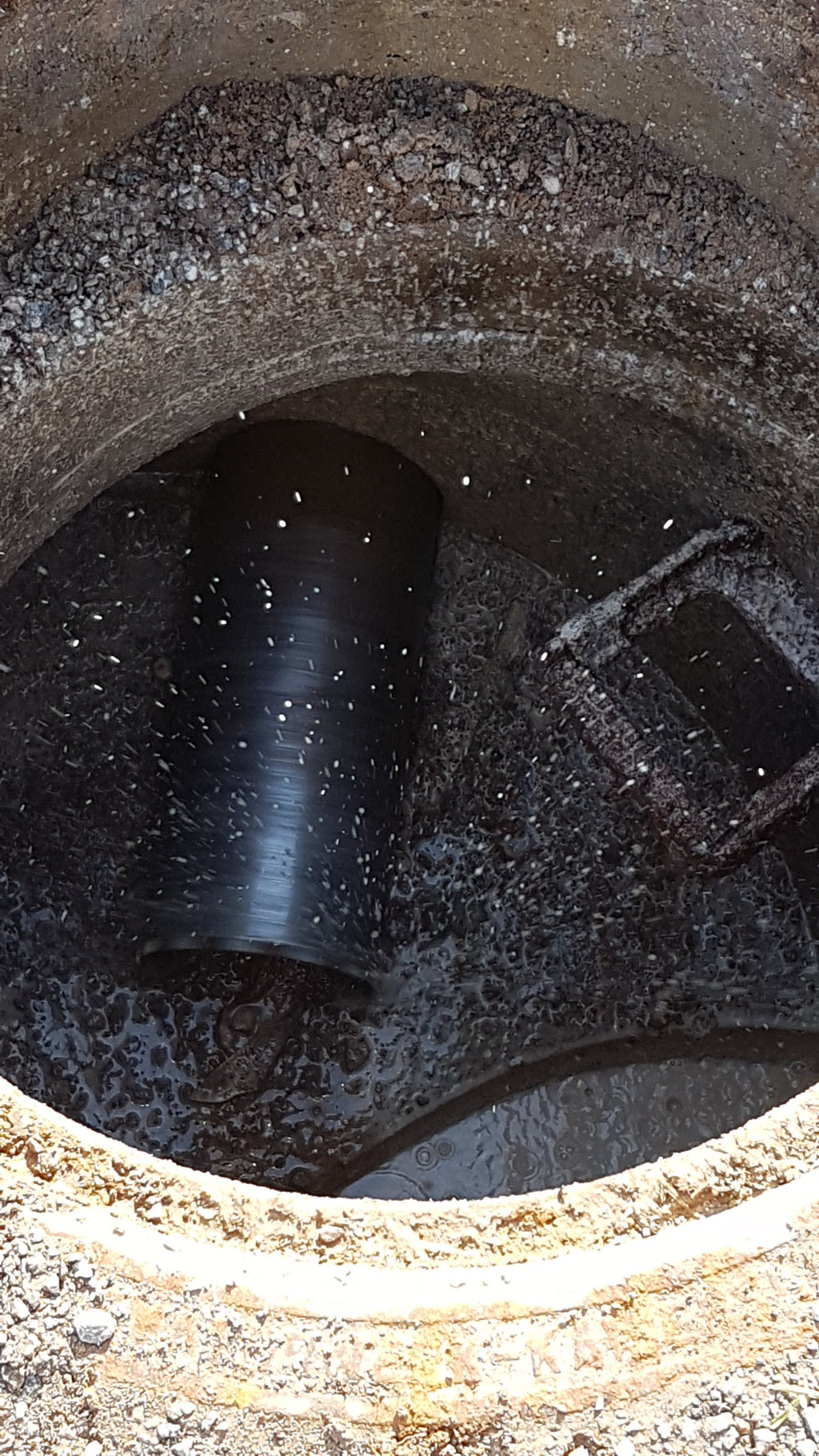

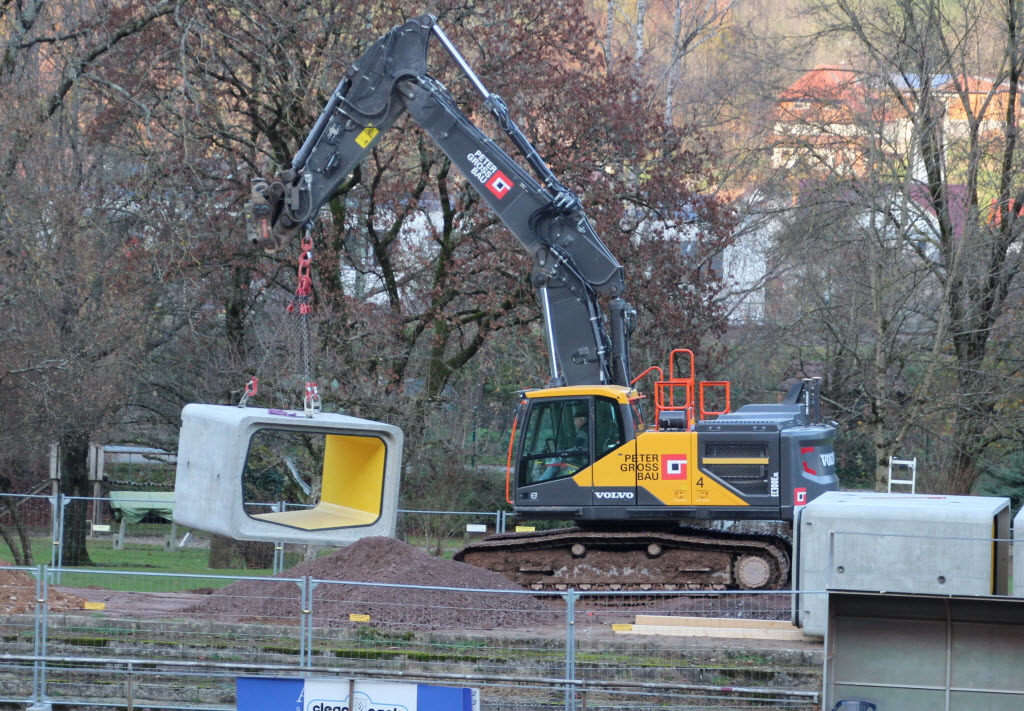

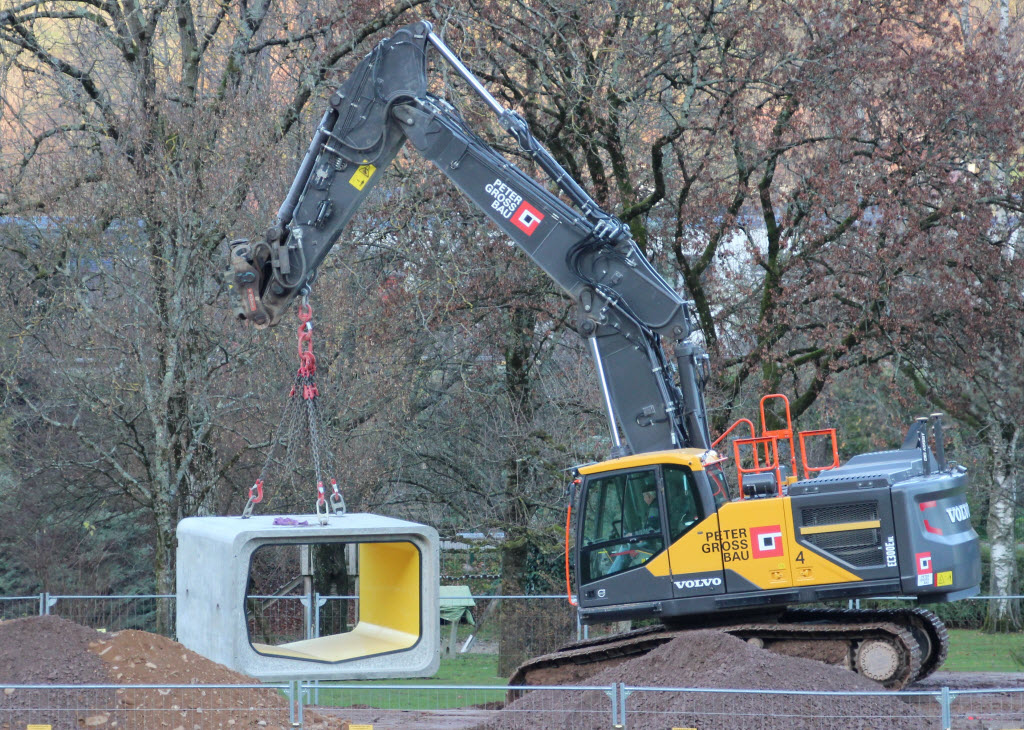

12.12.2020 Die Kanalstücke verschwinden im Erdreich

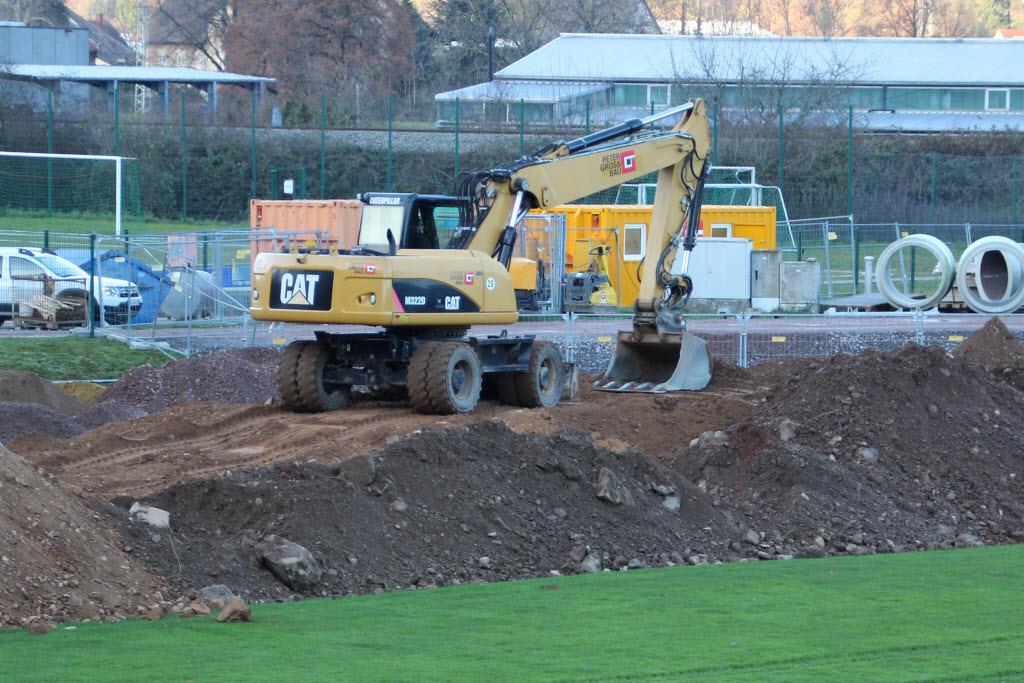

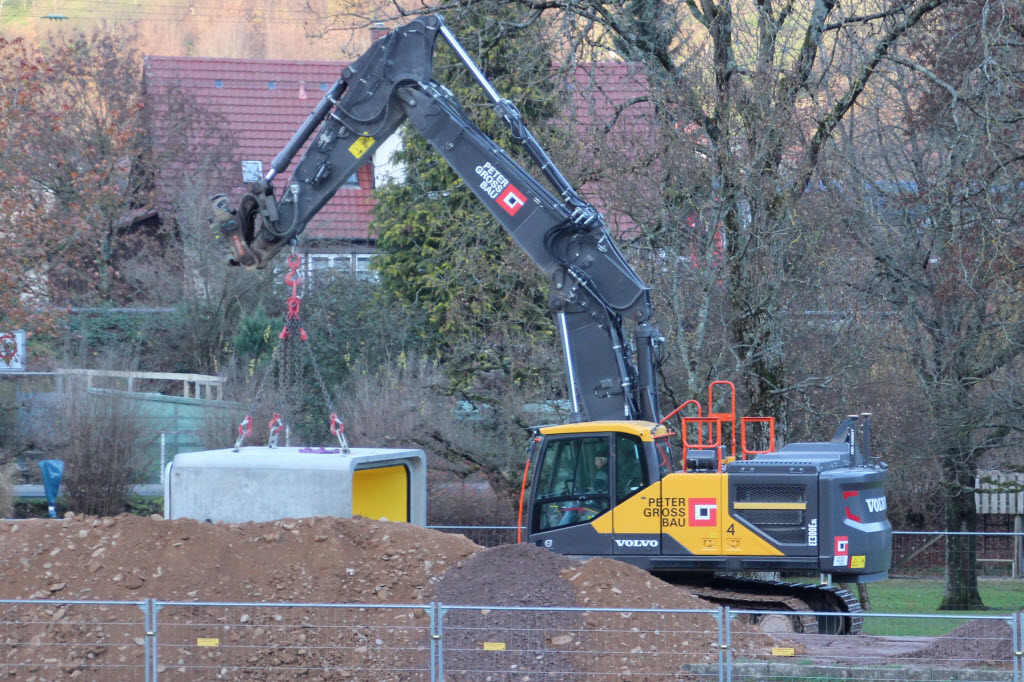

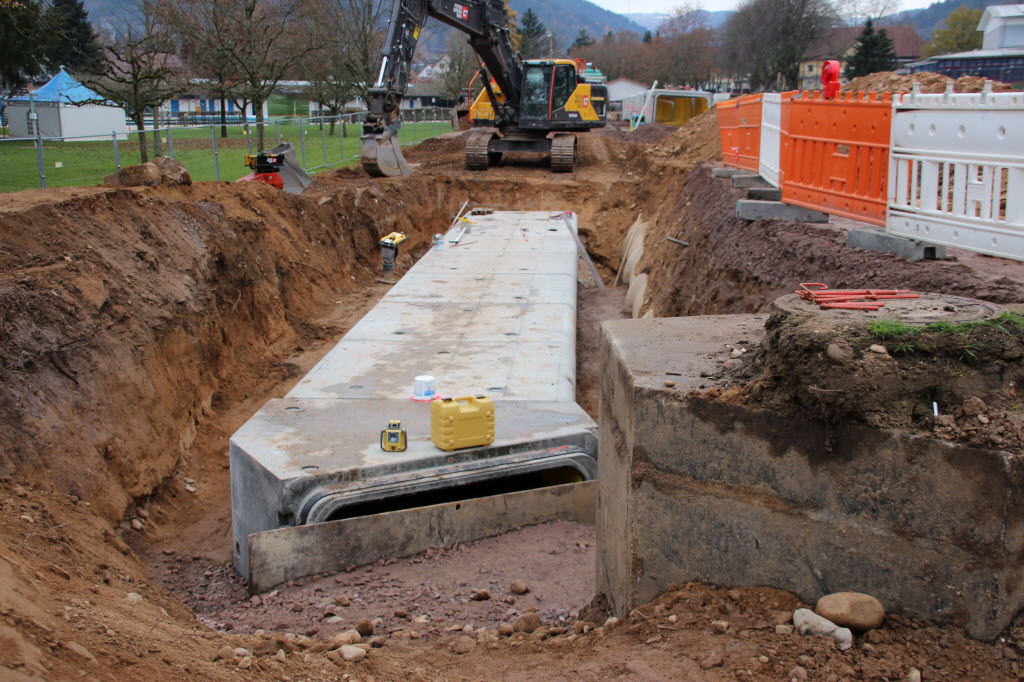

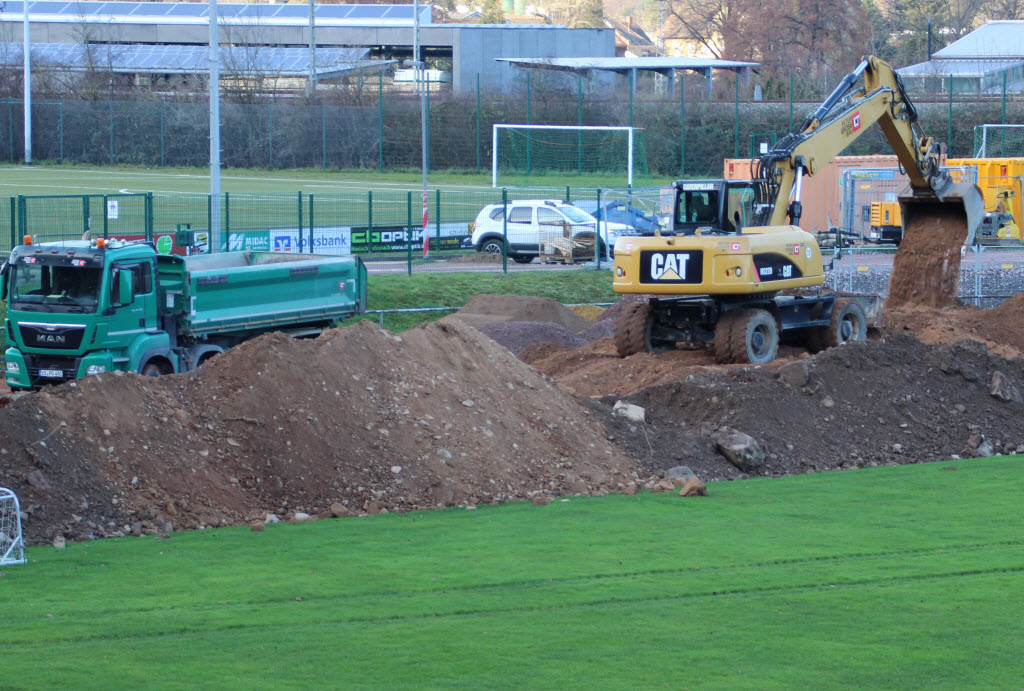

03.12.2020 "Geldscheißer" im Stadion

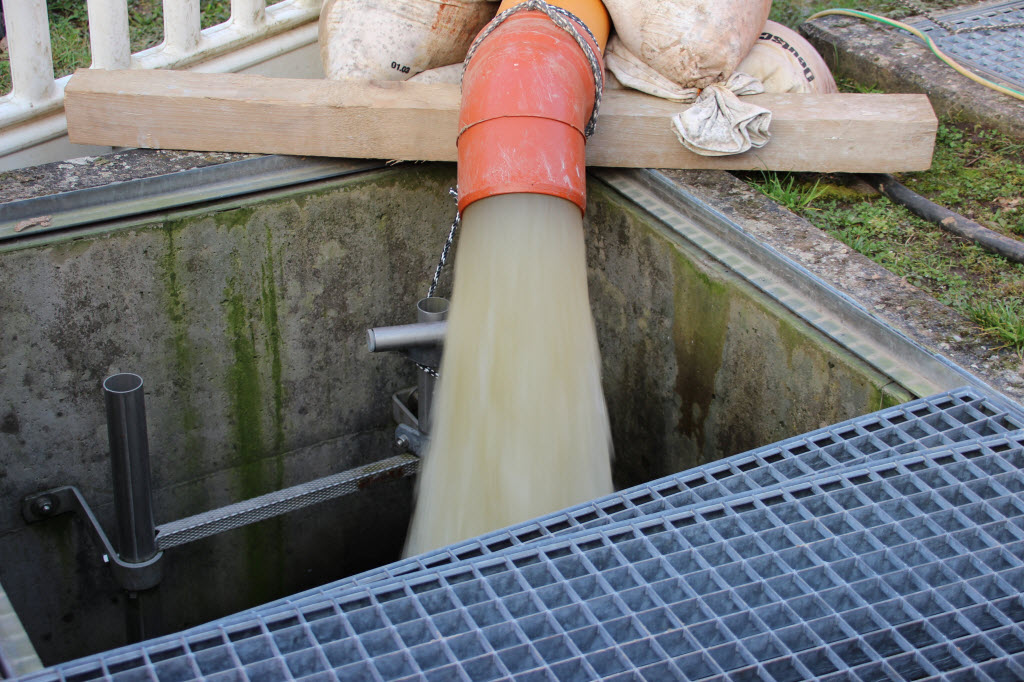

Im neuen Kanal zwischen Schwimmbad und Stadion soll laut den Stadtwerken ein Wärmetauscher eingebaut werden, um aus den durchfließenden Fäkalien (badisch: Scheiße) eine Wärmerückgewinnung zu erzielen. Mit der gewonnenen Wärme kann das Schwimmbad zusätzlich beheizt werden und auch die Eichenbachsporthalle kann damit versorgt werden. Geprüft wird nun, ob auch das Clubhaus des SVH damit versorgt werden könnte und ob man es auch anderweitig vermarkten kann.

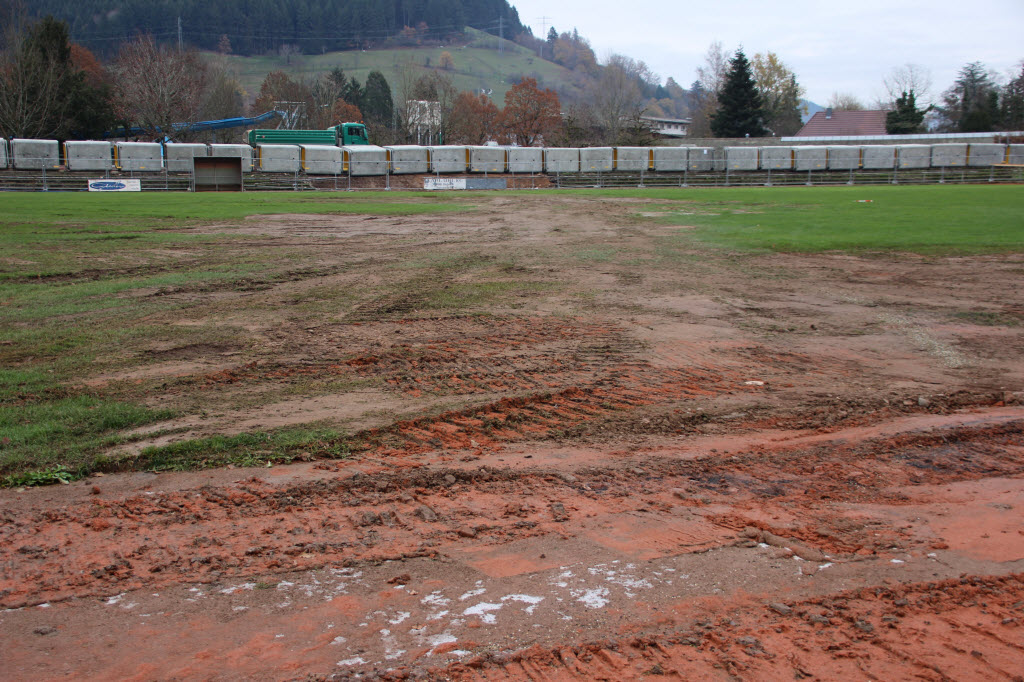

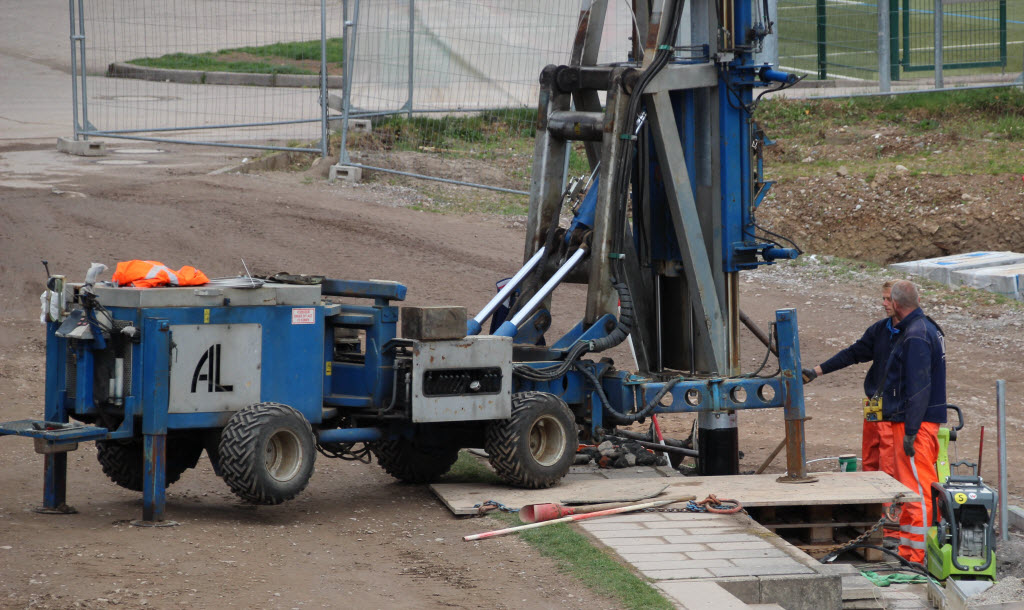

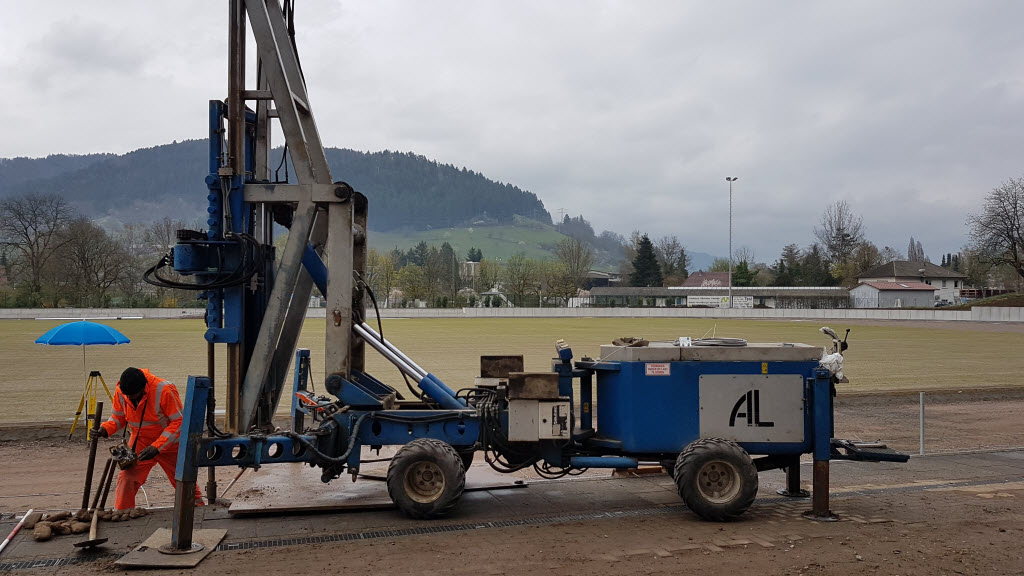

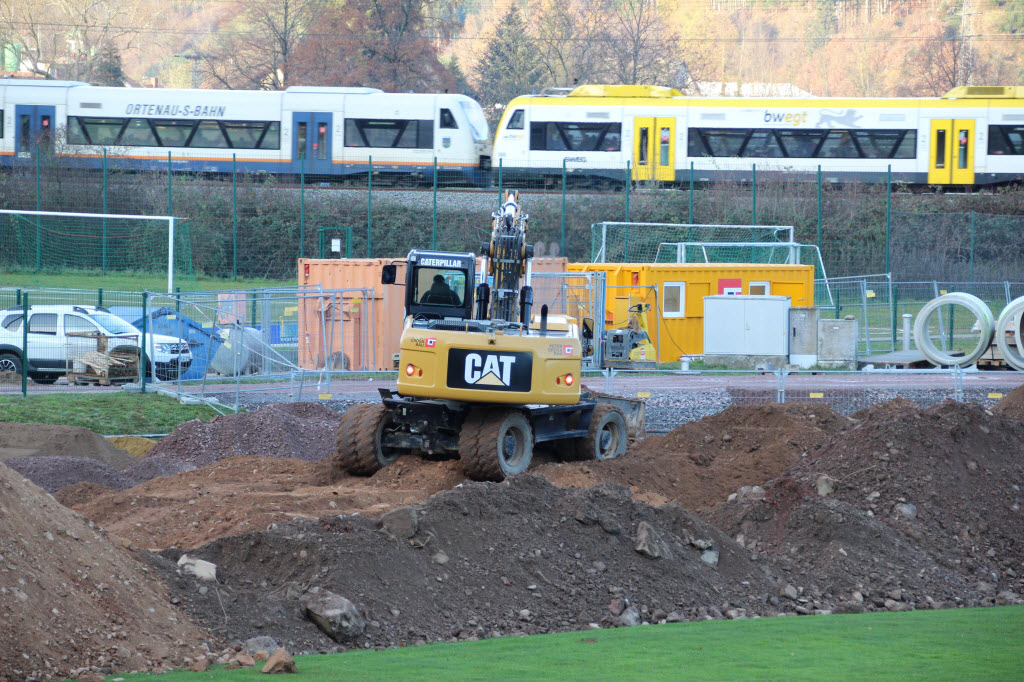

01.12.2020 Keine Bomben im Haslacher Stadion

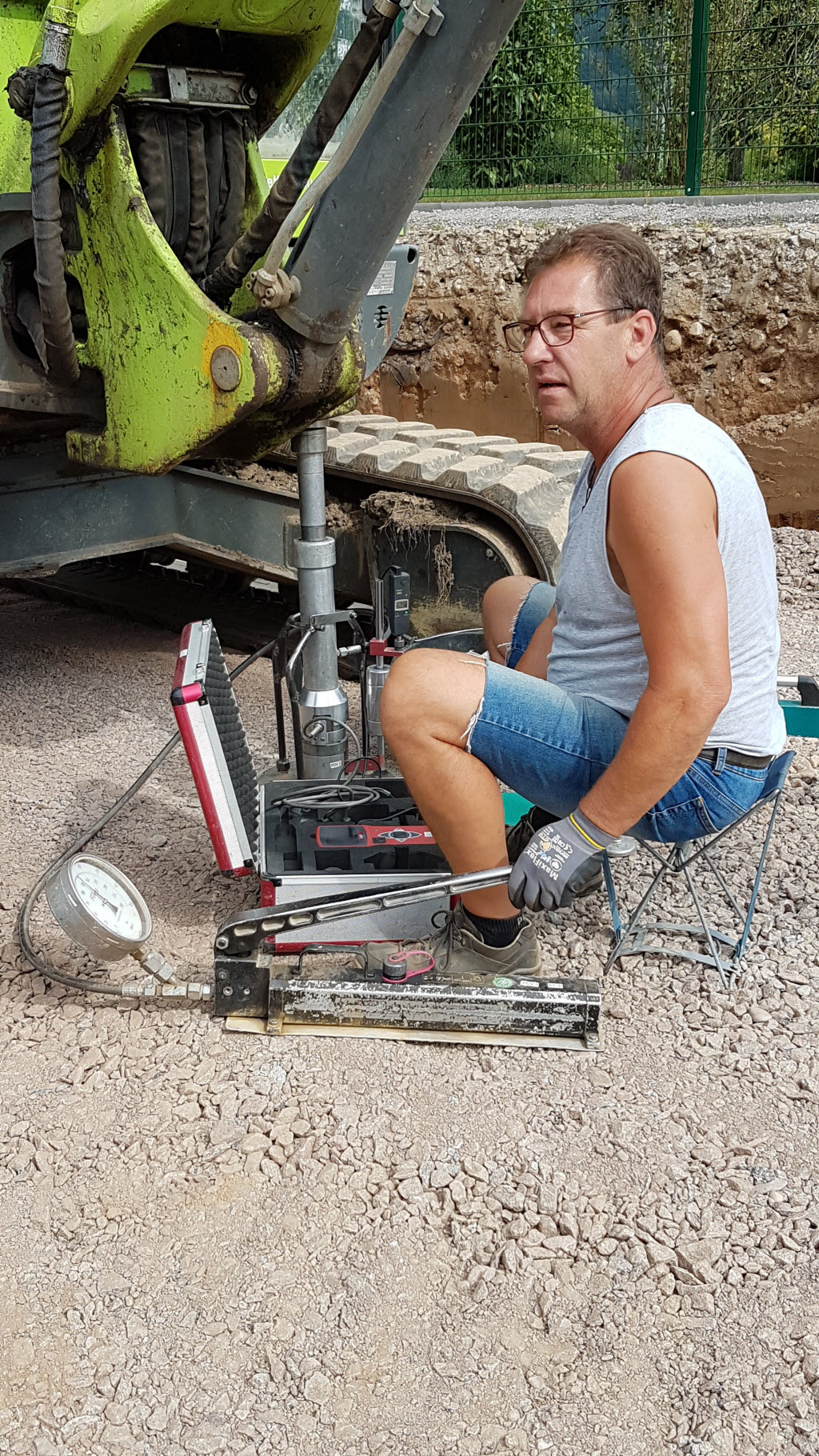

Die Probebohrungen brachten keine Kriegsandenken ans Tageslicht

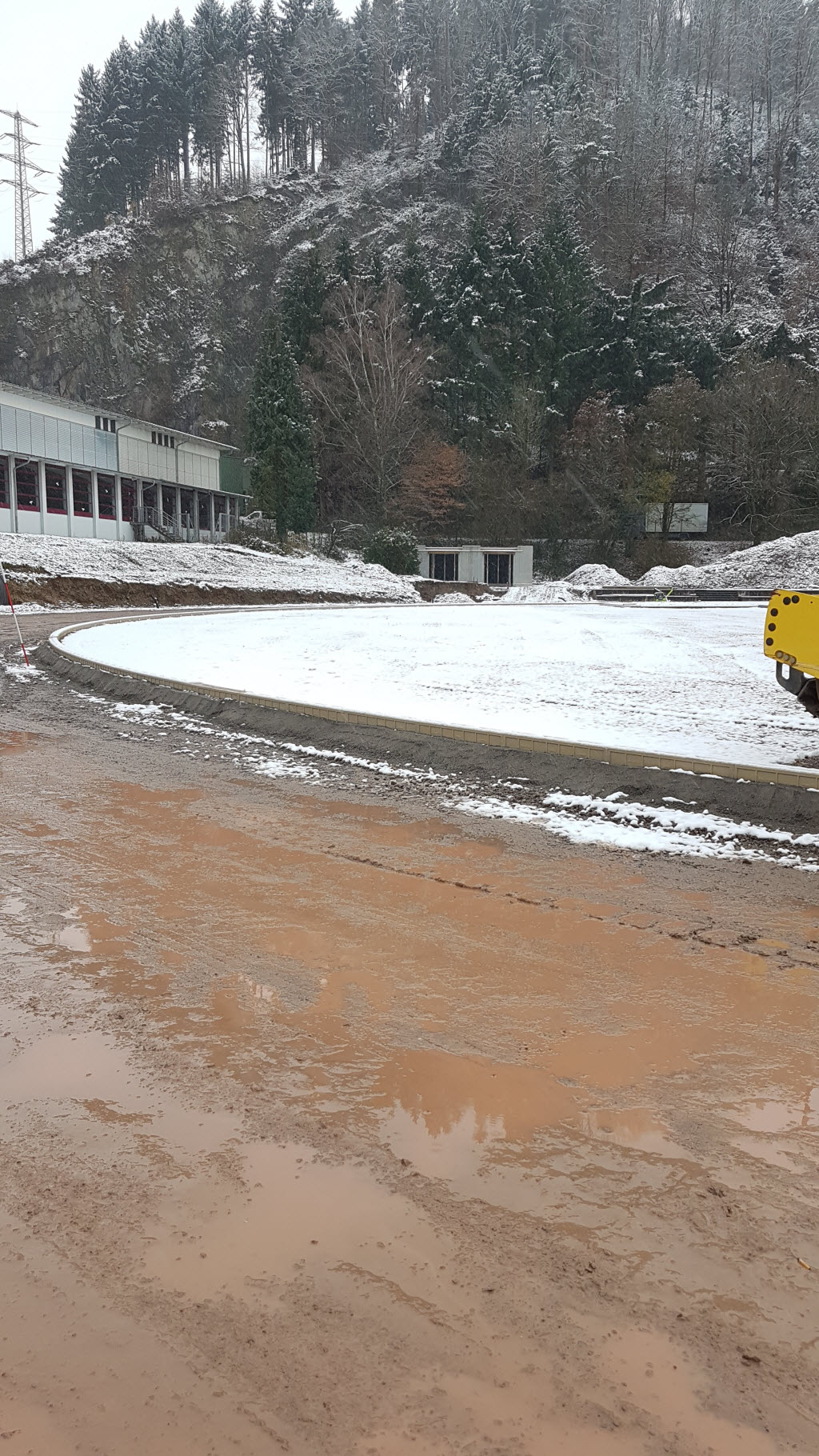

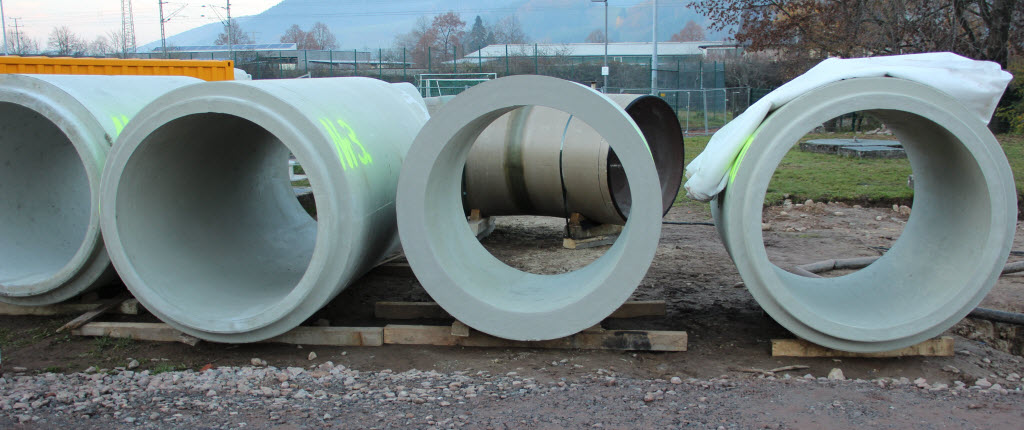

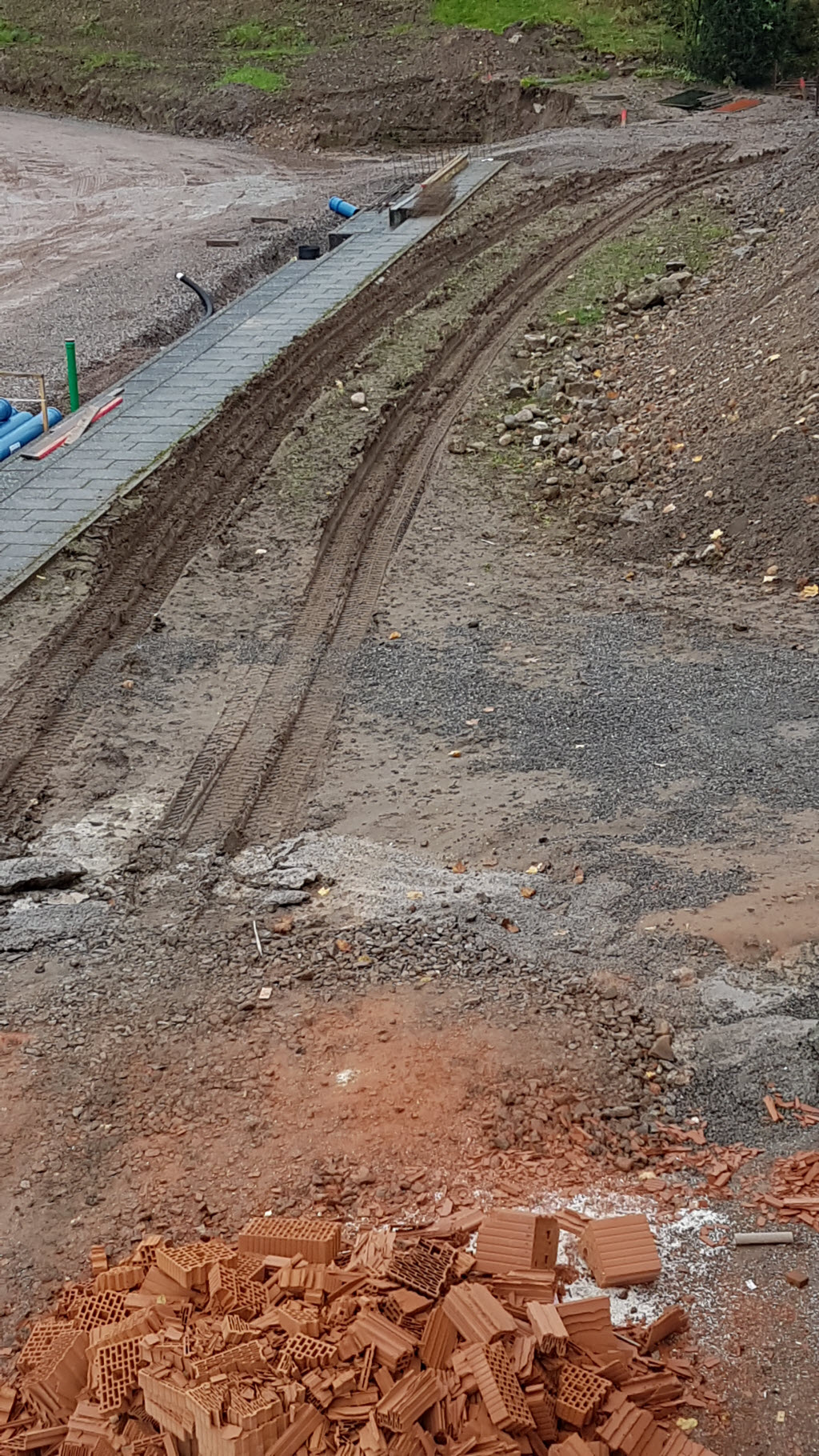

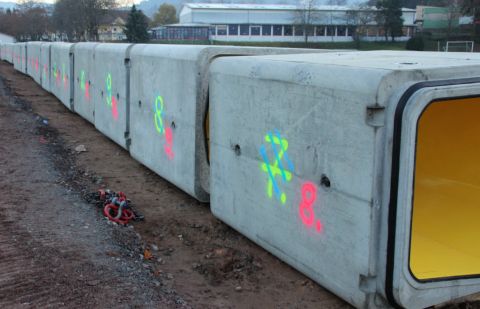

25.11.2020 Warten auf's Tieferlegen

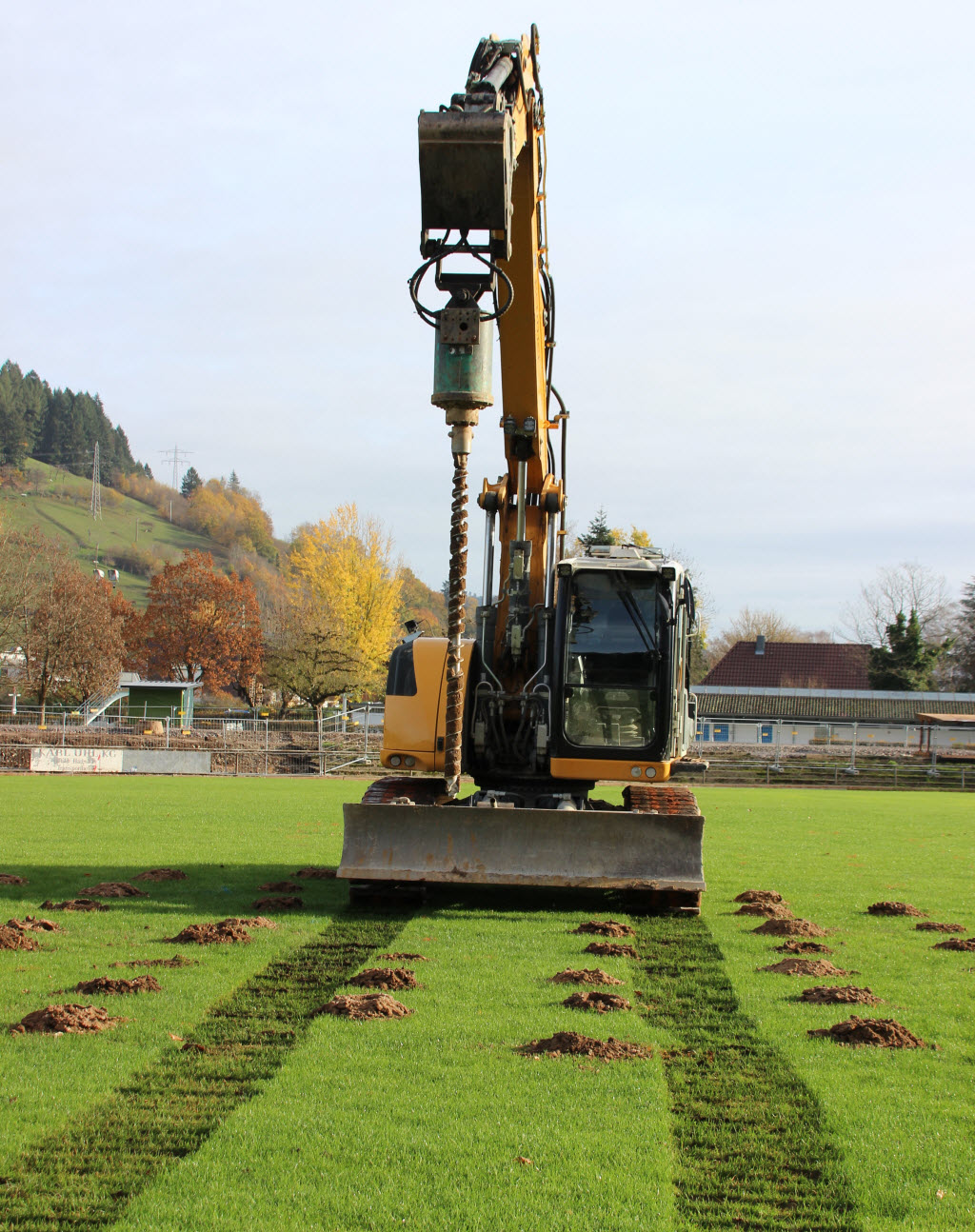

17.11.2020 Andenken aus dem 2. Weltkrieg?

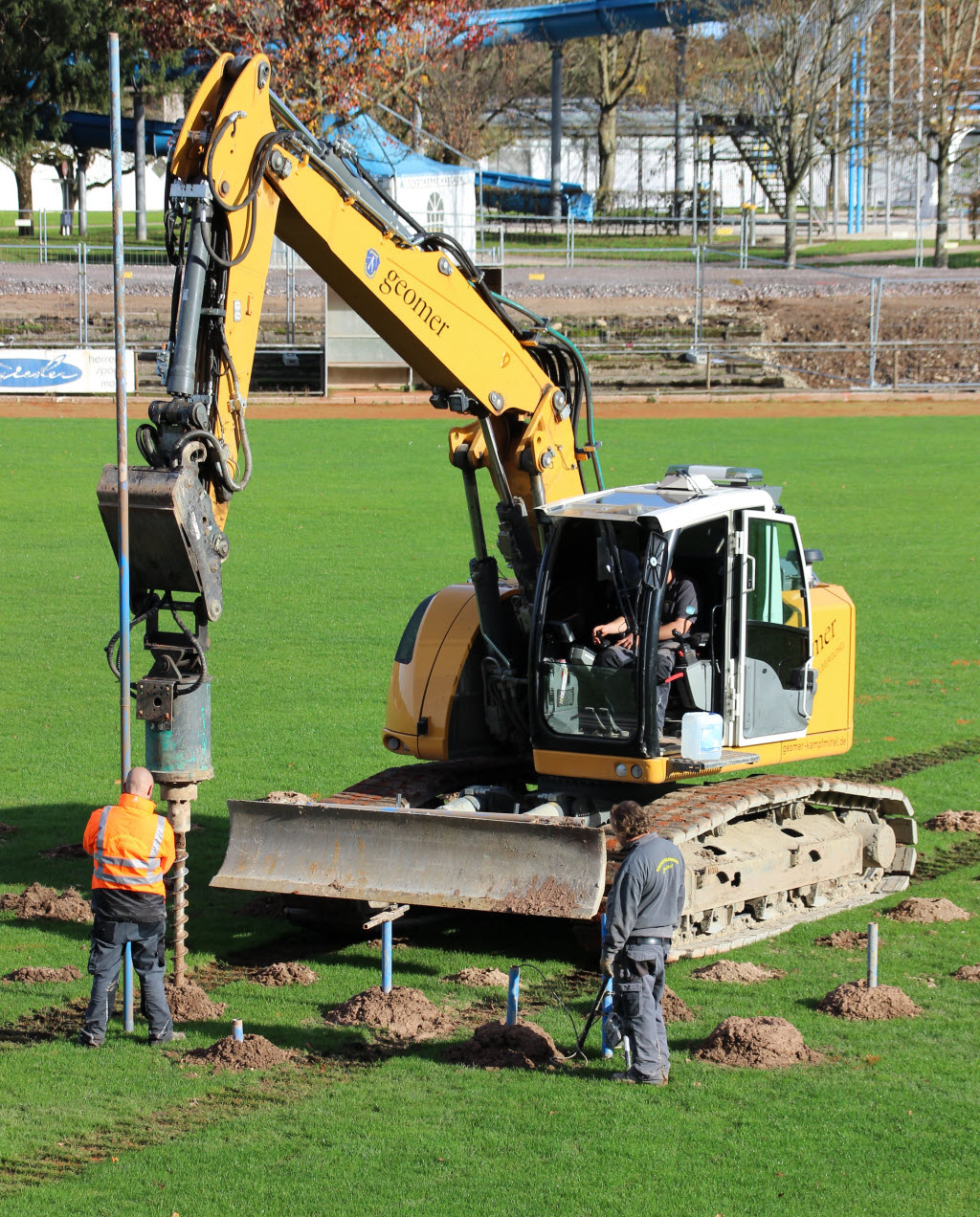

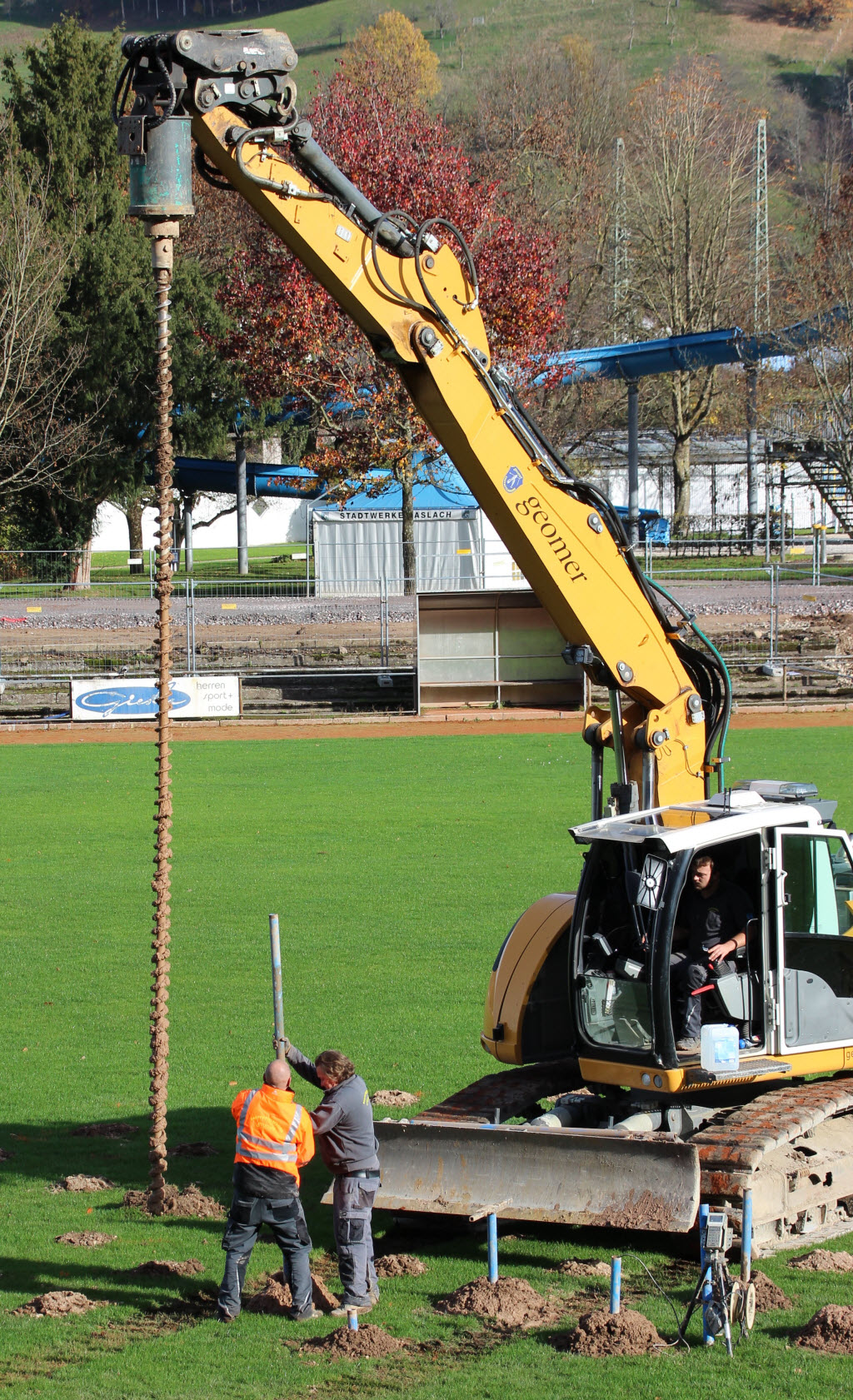

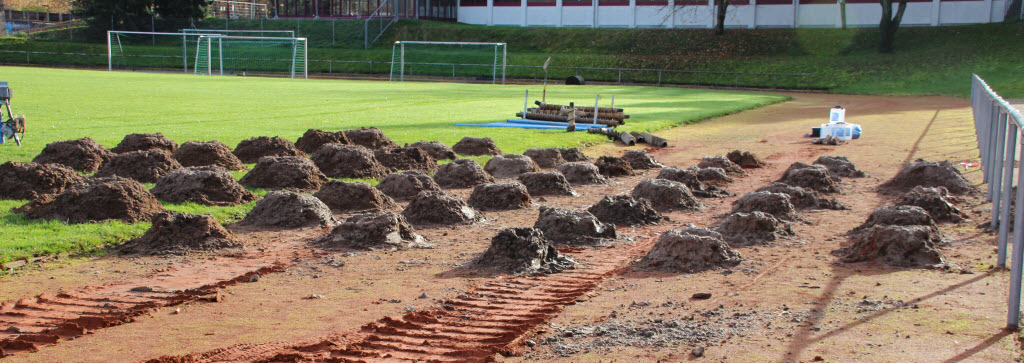

Voraussichtlich drei Tage lang werden bestimmte Stellen im Stadion aufgrund von alten Luftaufnahmen nach Bomben untersucht. Nach den Bohrungen wird ausgewertet, ob sich was im Untergrund verbirgt und entschärft werden muss.

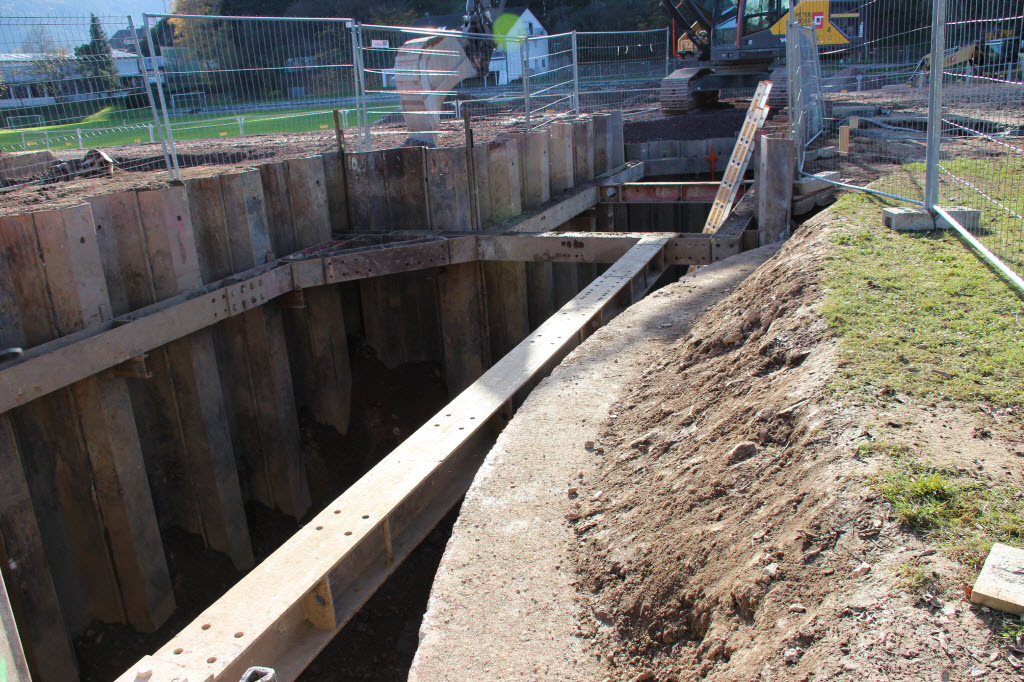

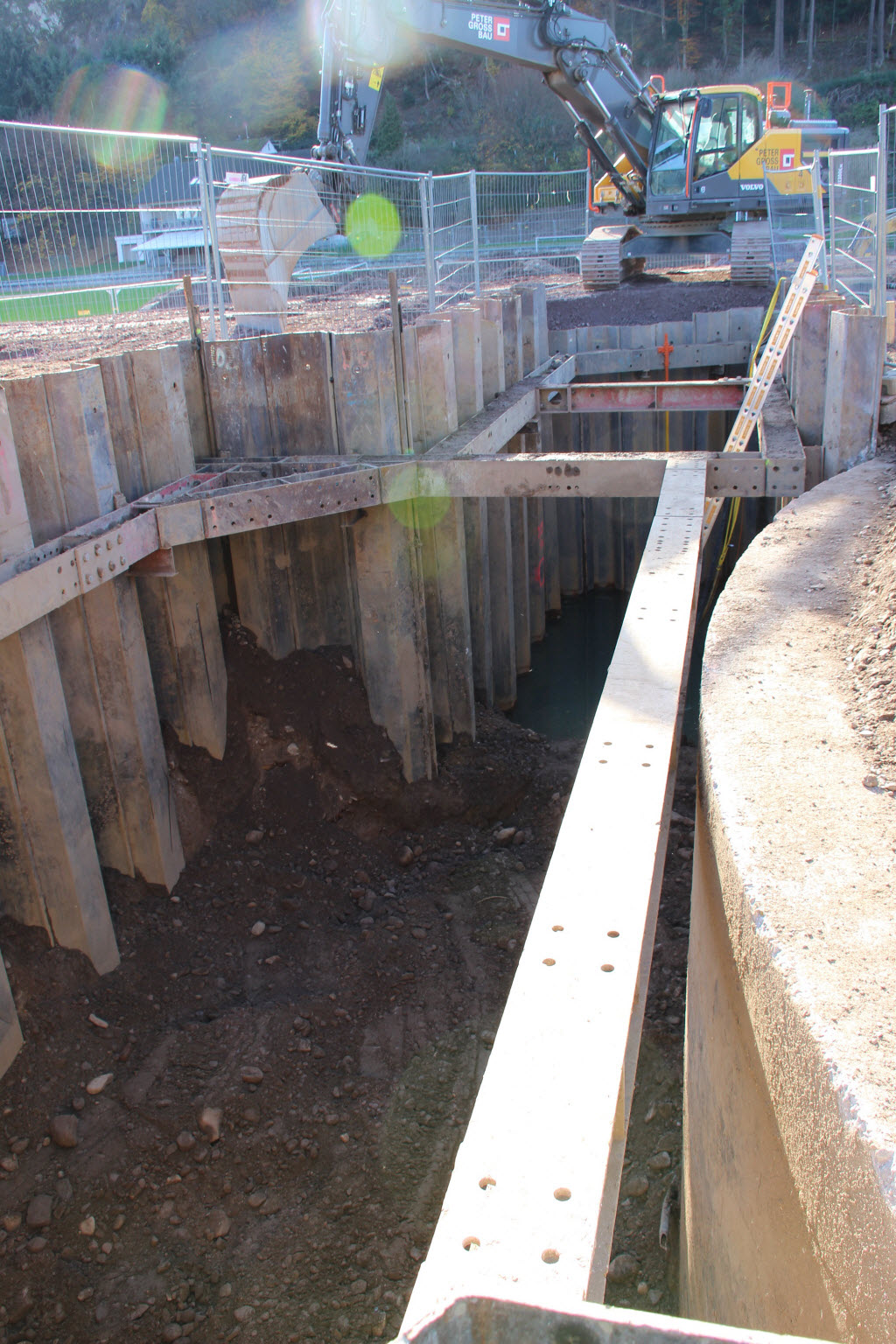

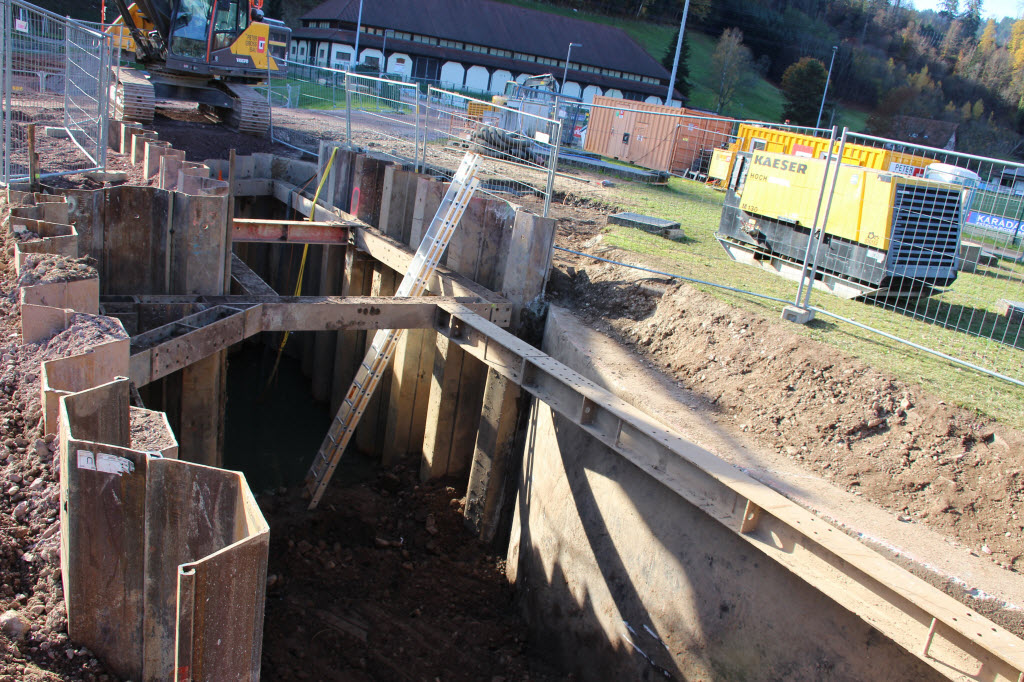

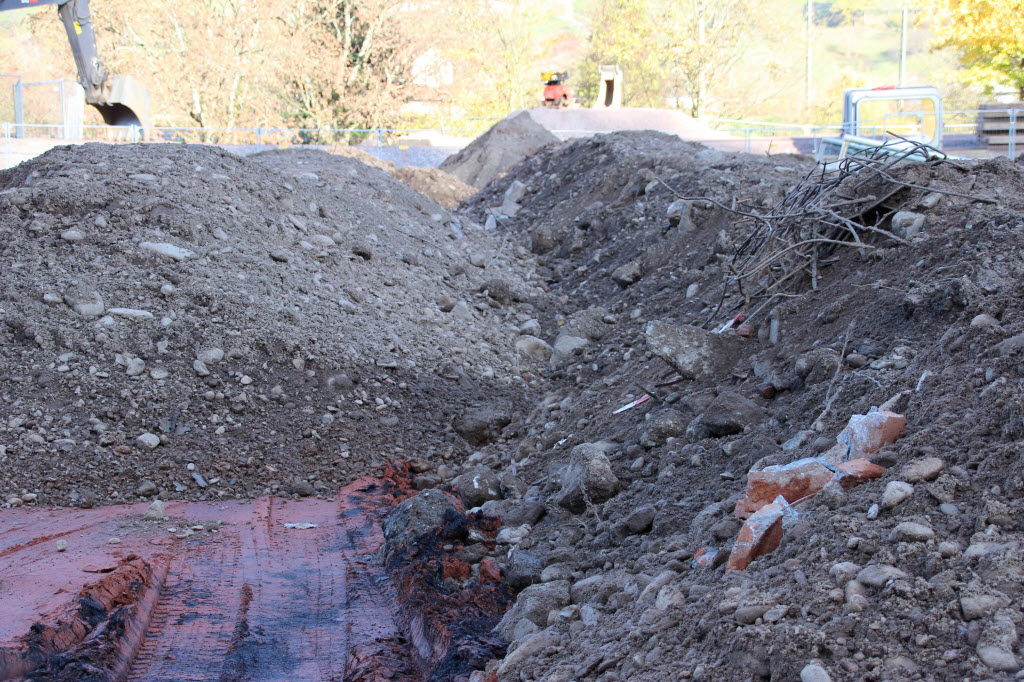

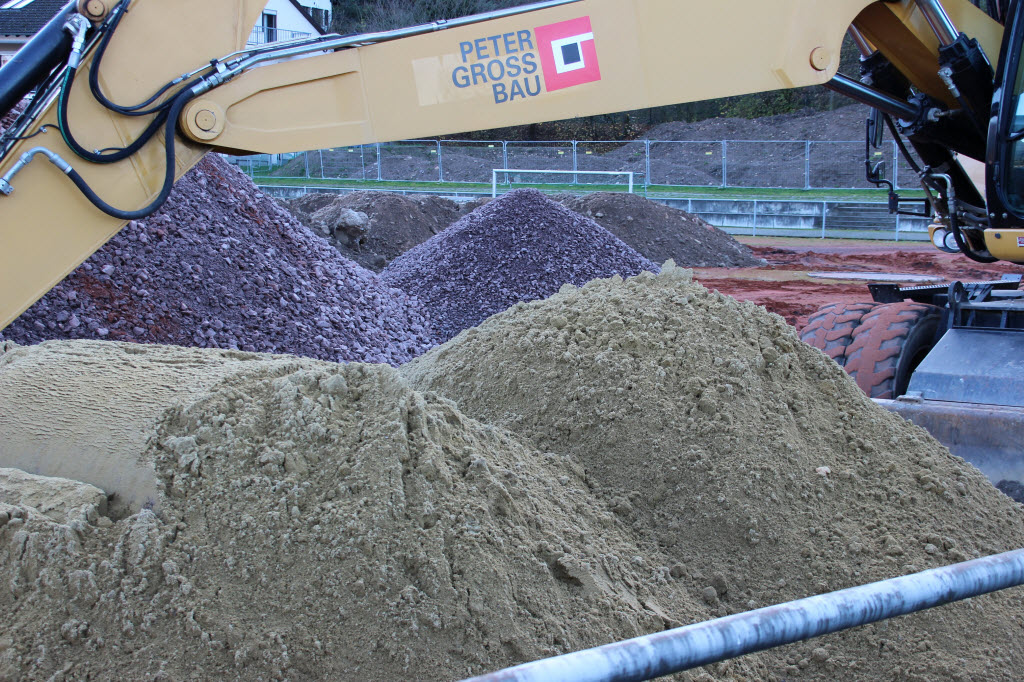

14.11.2020 Untergeschoss für das Stadion?

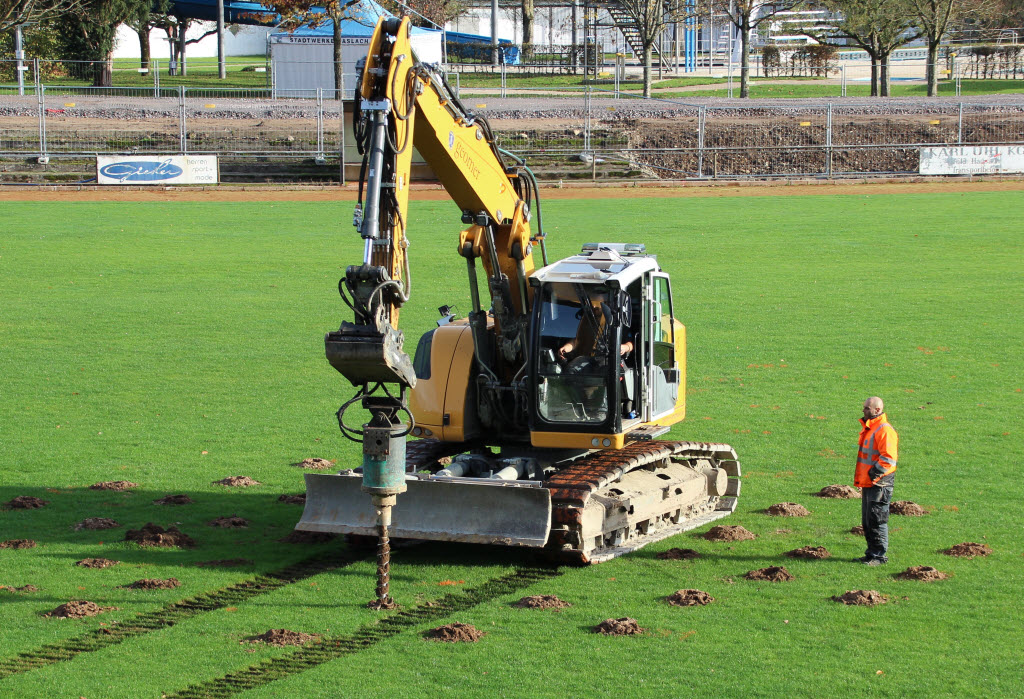

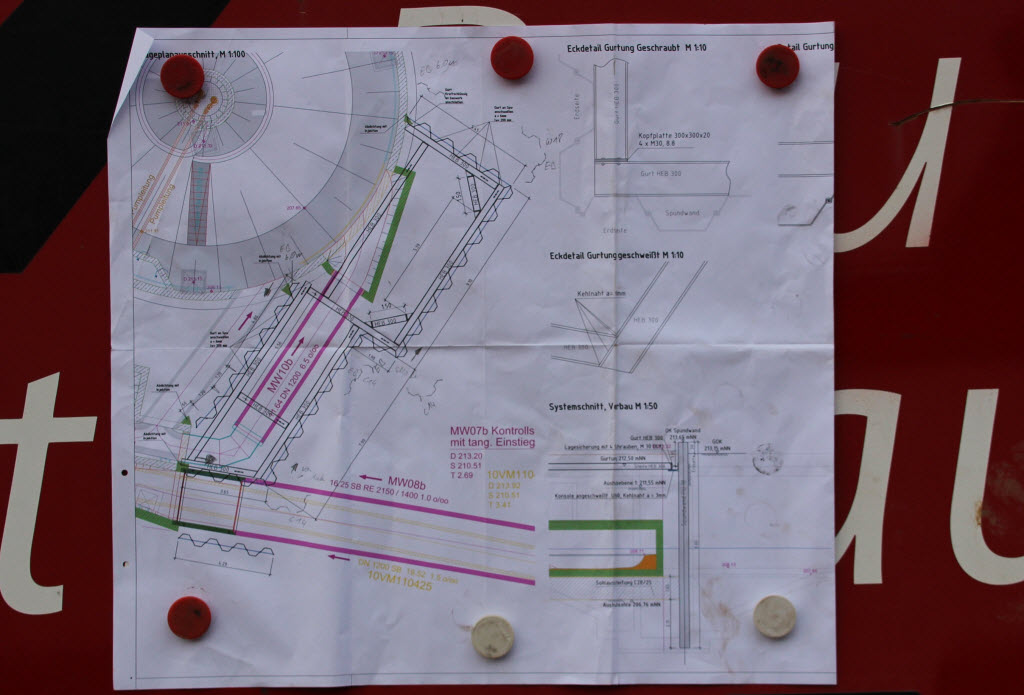

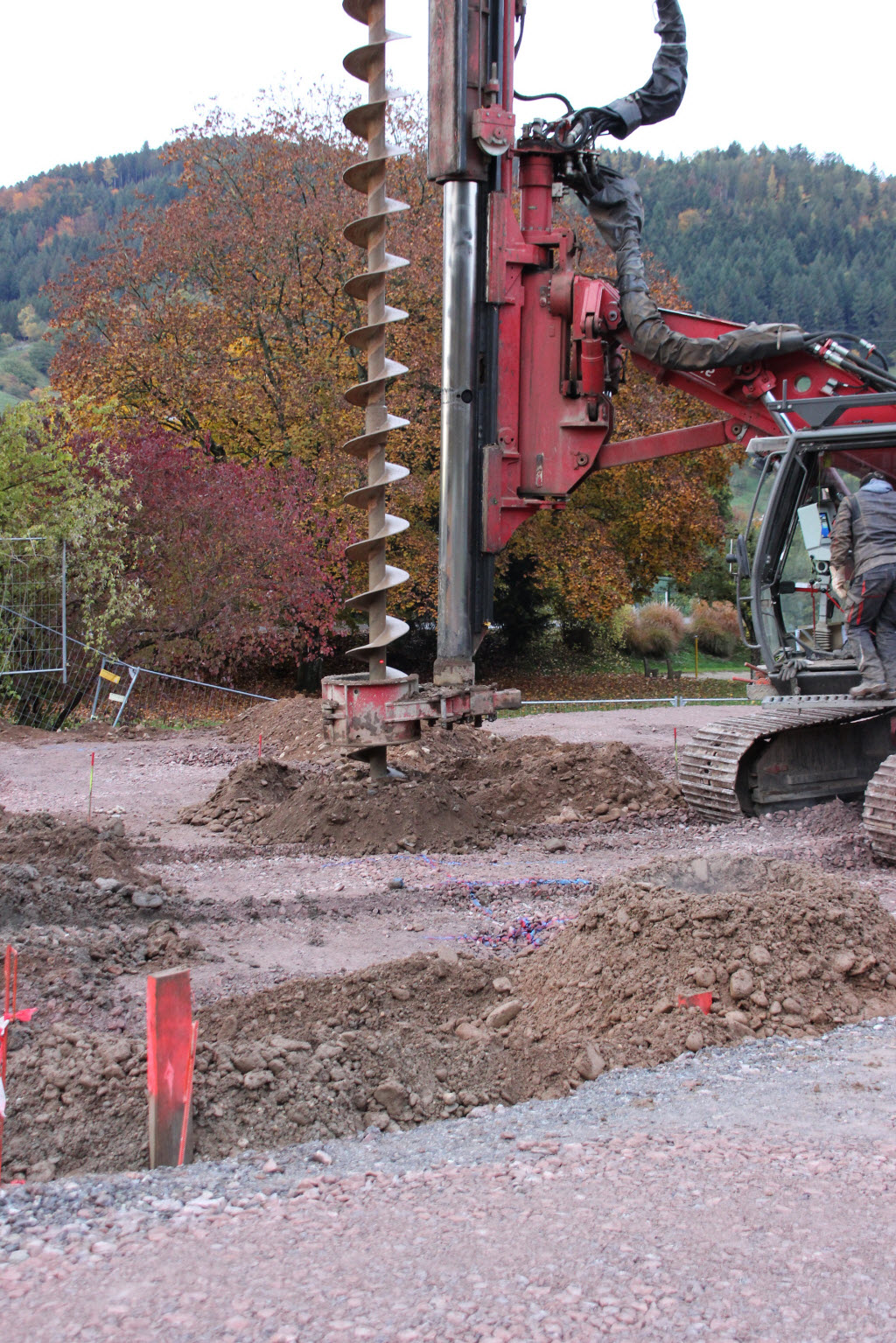

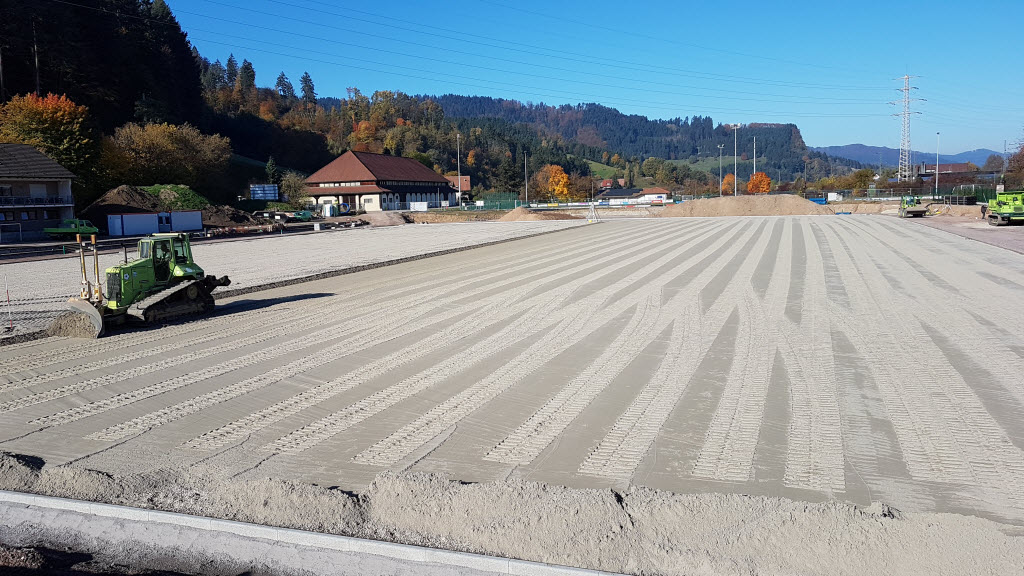

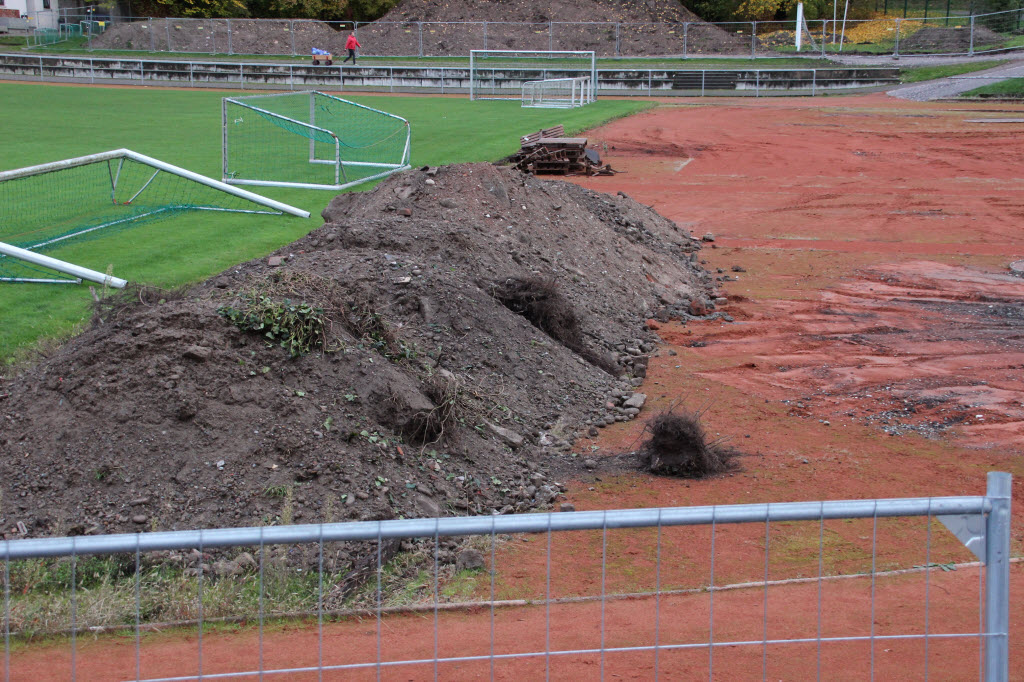

26.10.2020 Auflockern ist nicht nur gut für Fußballer, sondern auch für das Erdreich, um eine Spundwand zu erstellen

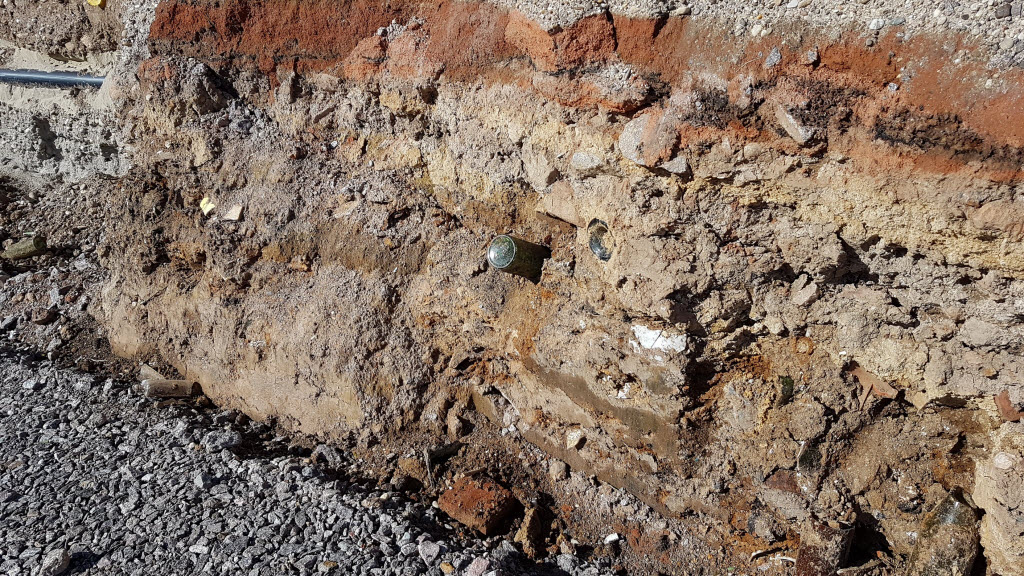

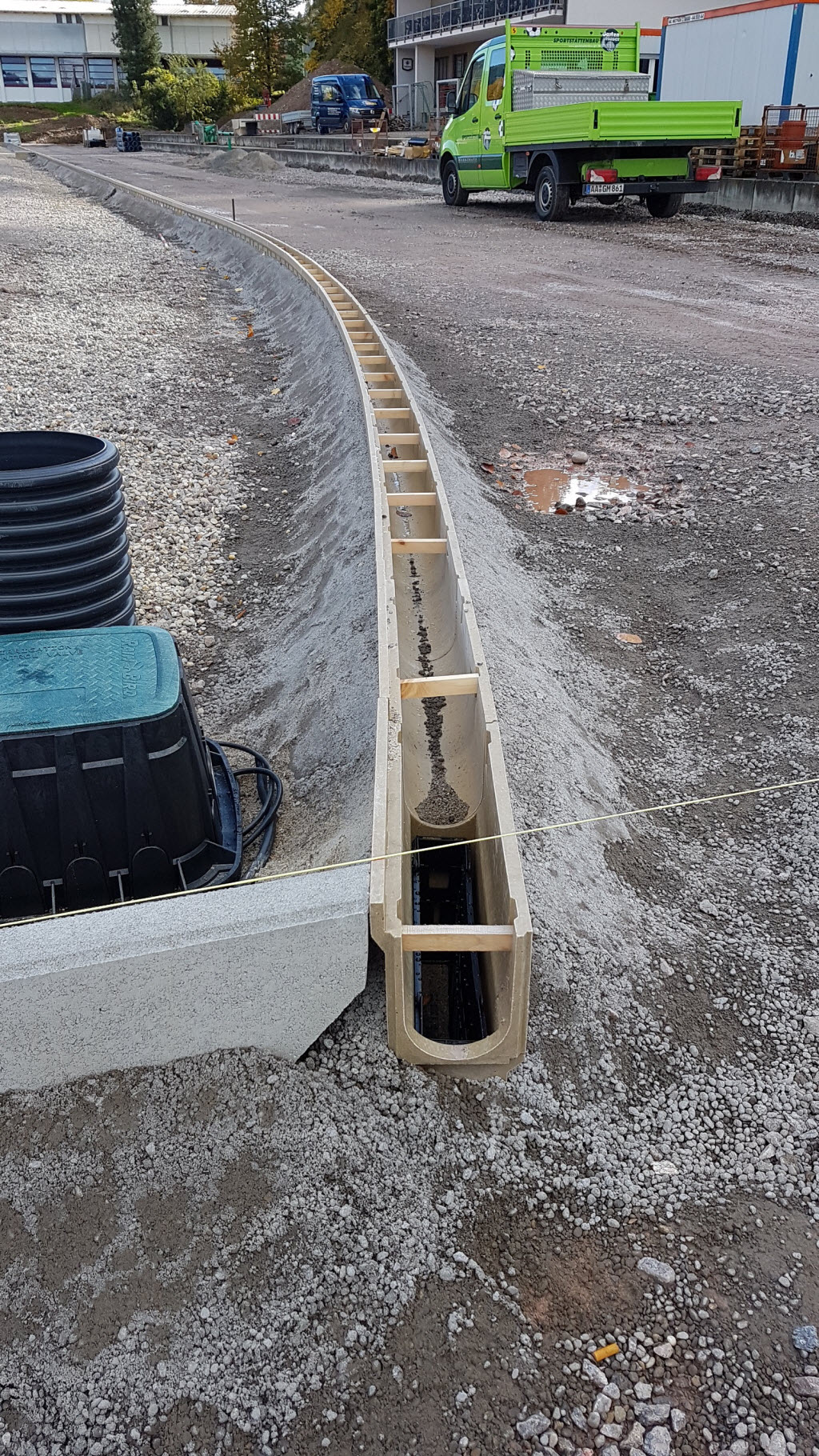

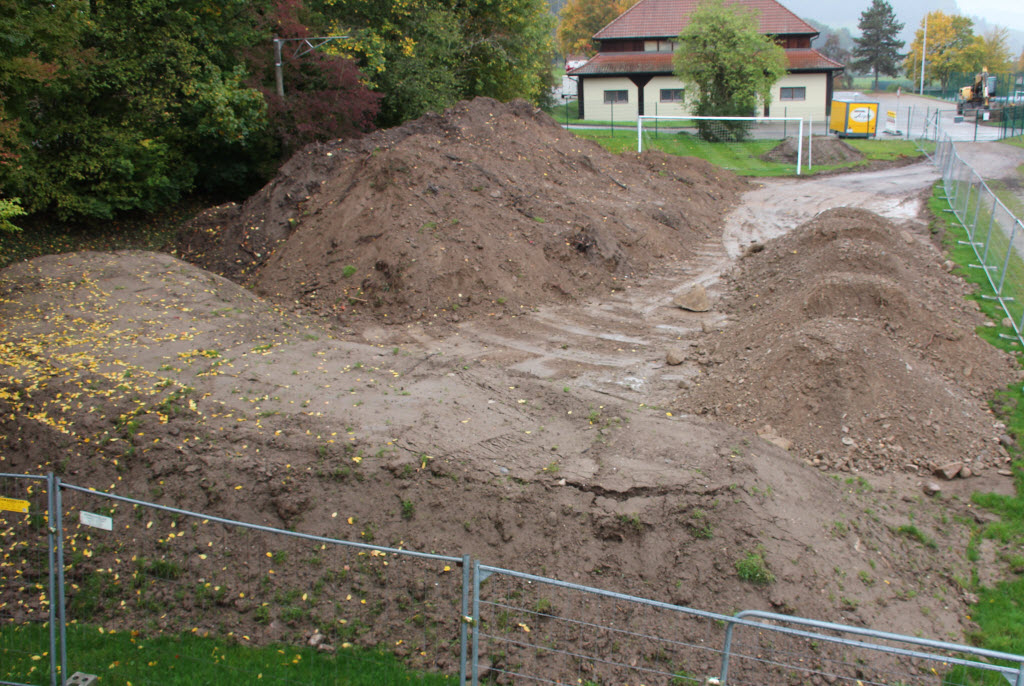

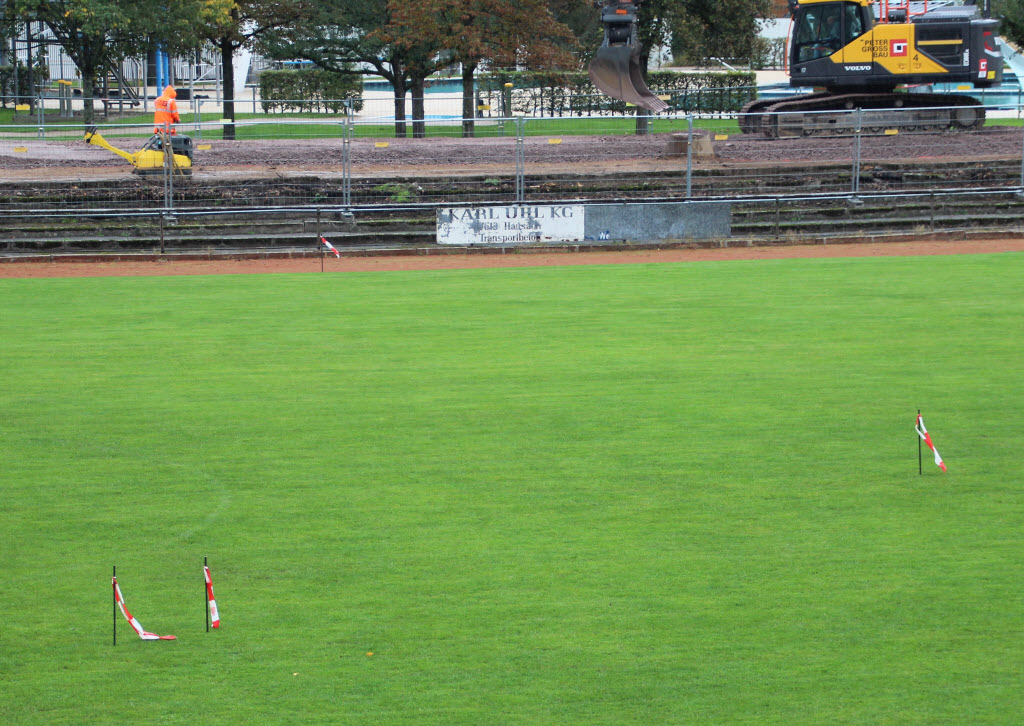

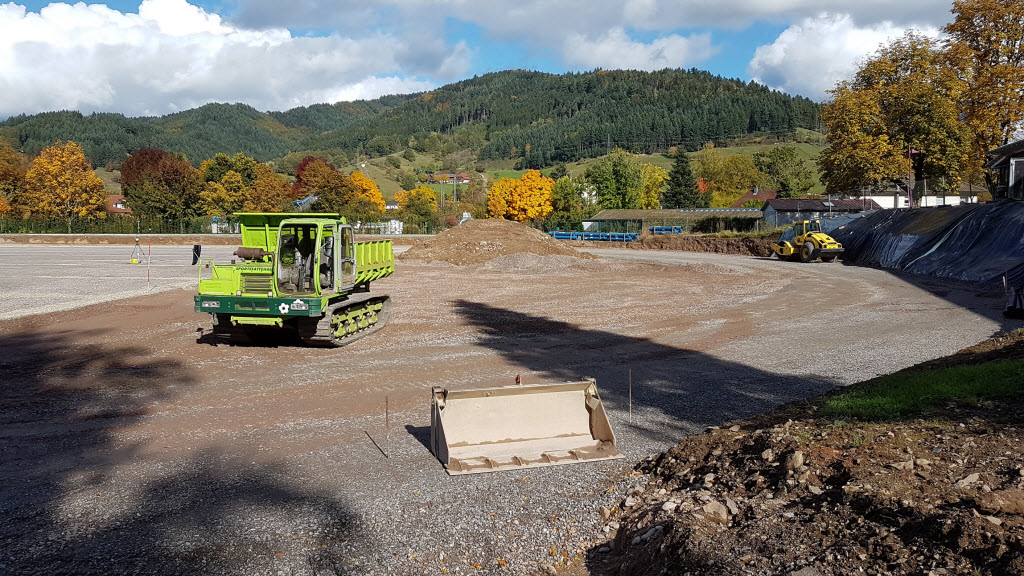

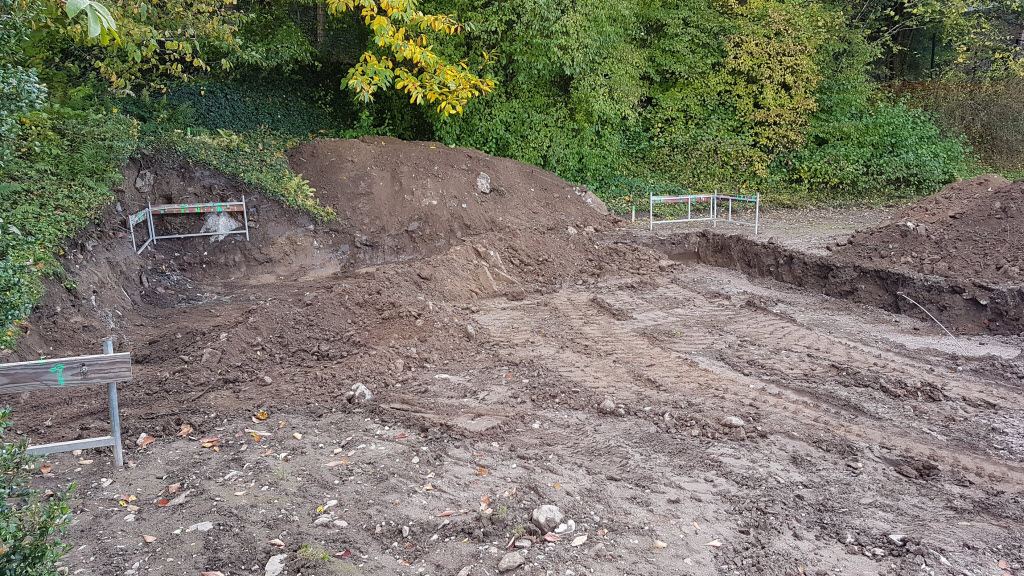

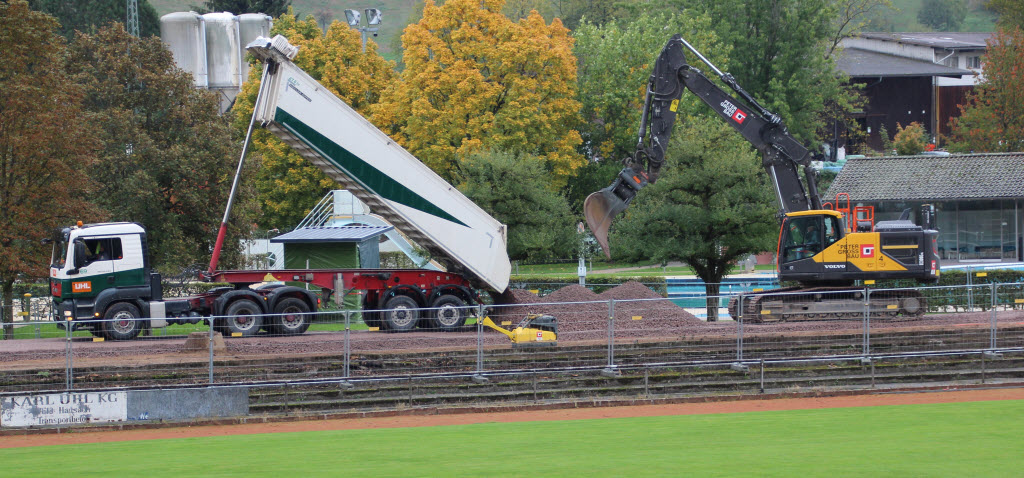

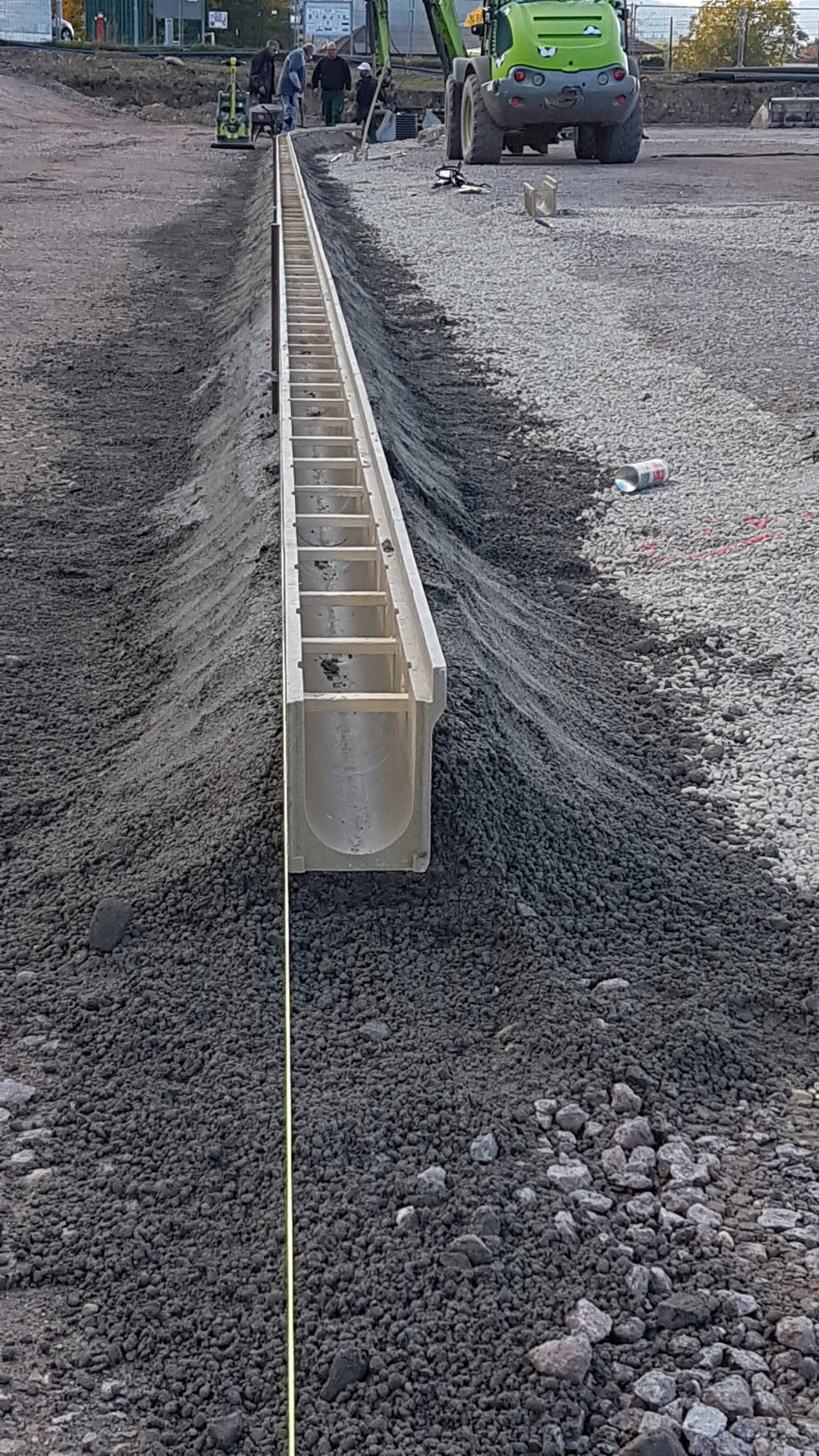

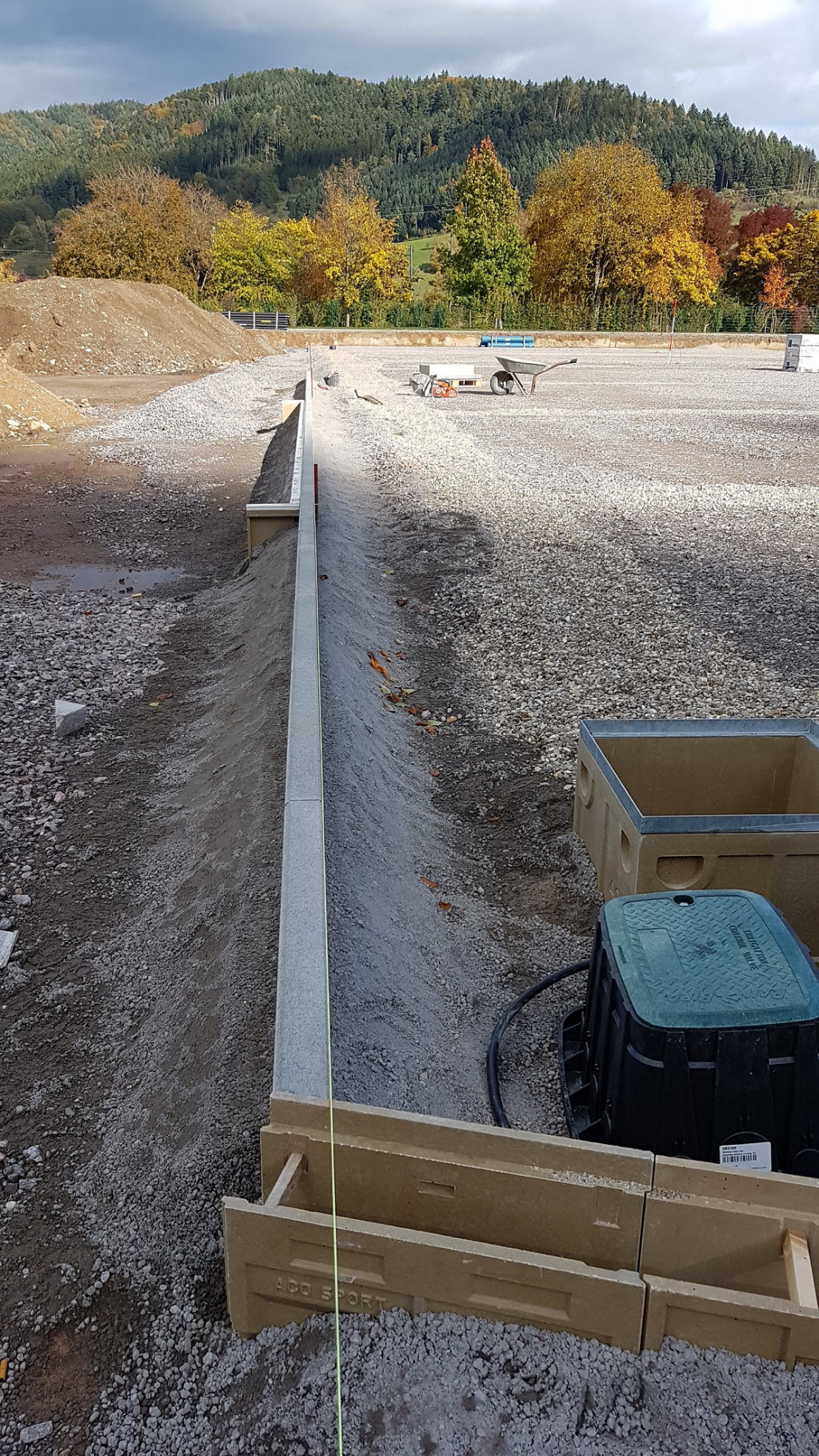

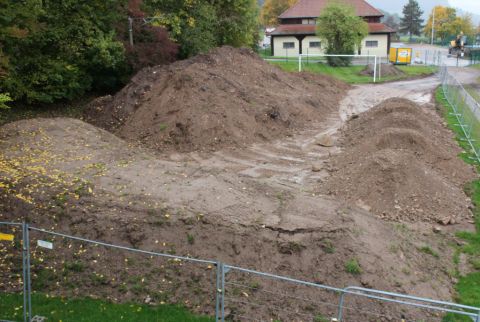

15.10.2020 So langsam wird es bombig

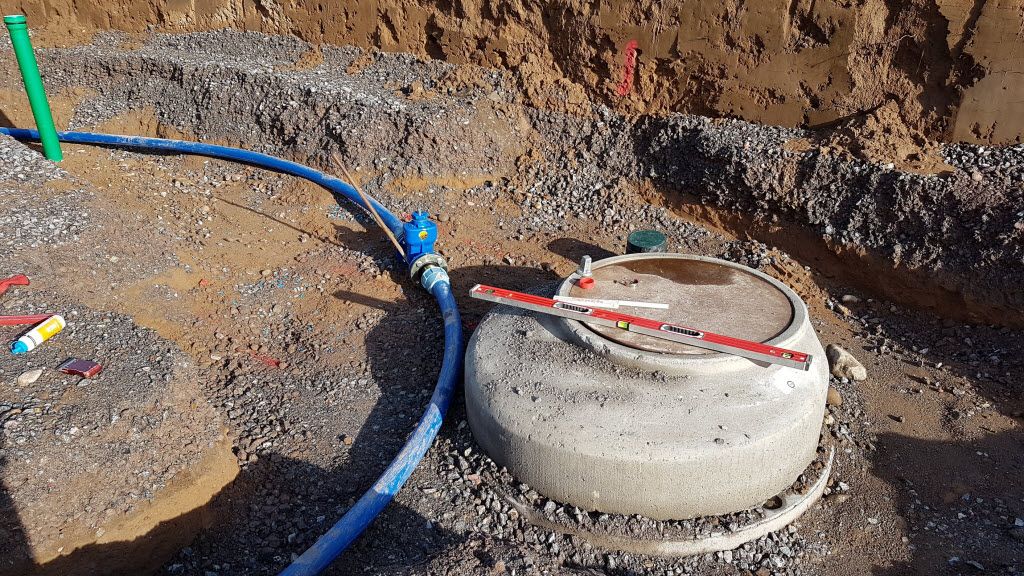

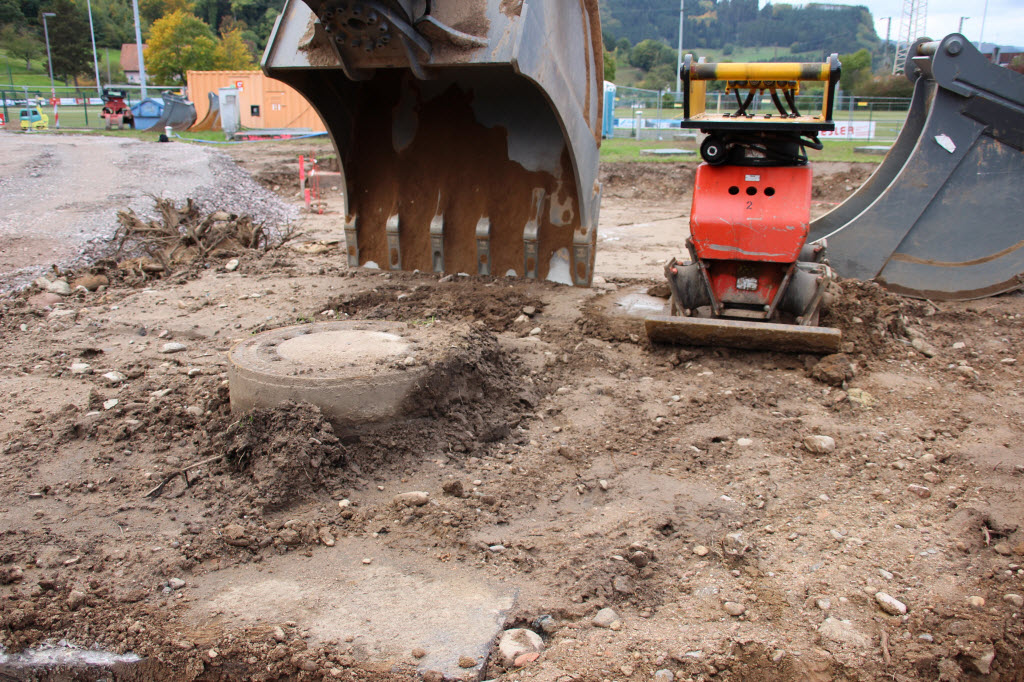

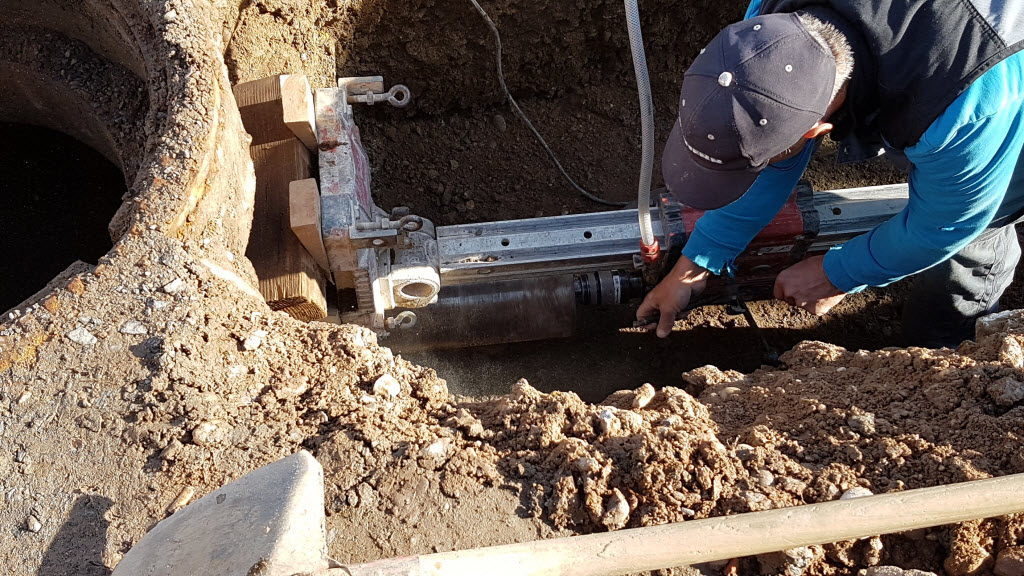

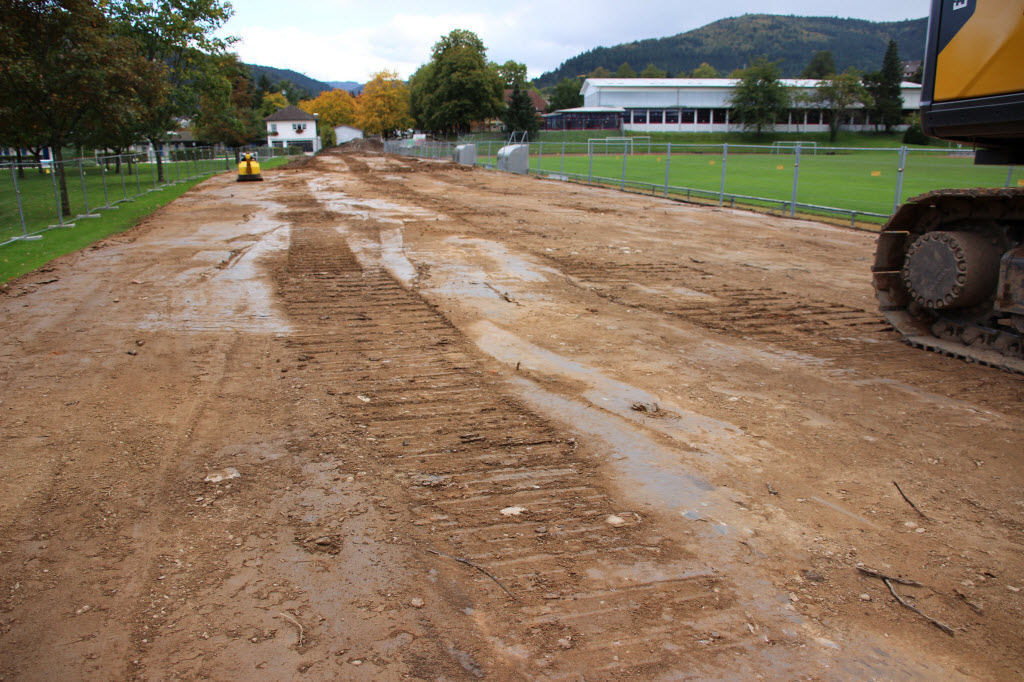

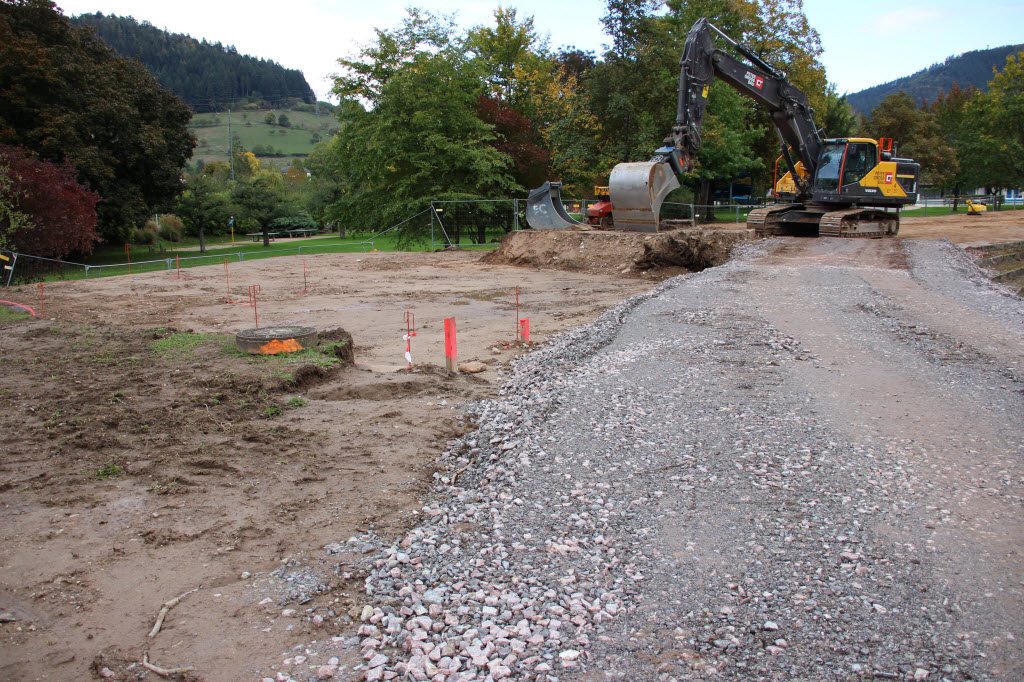

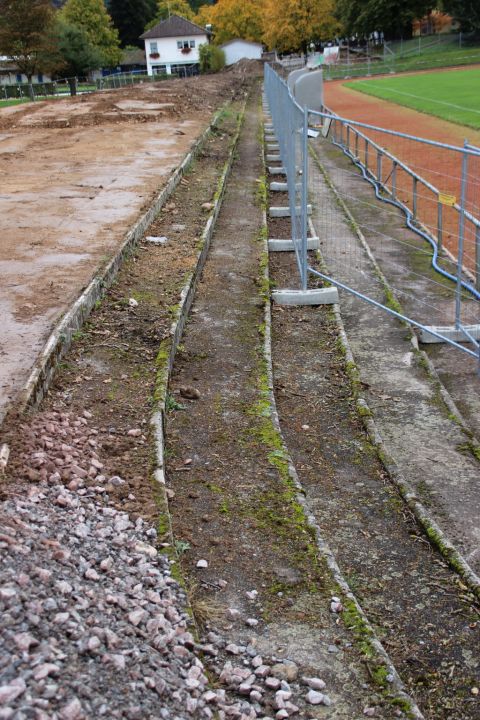

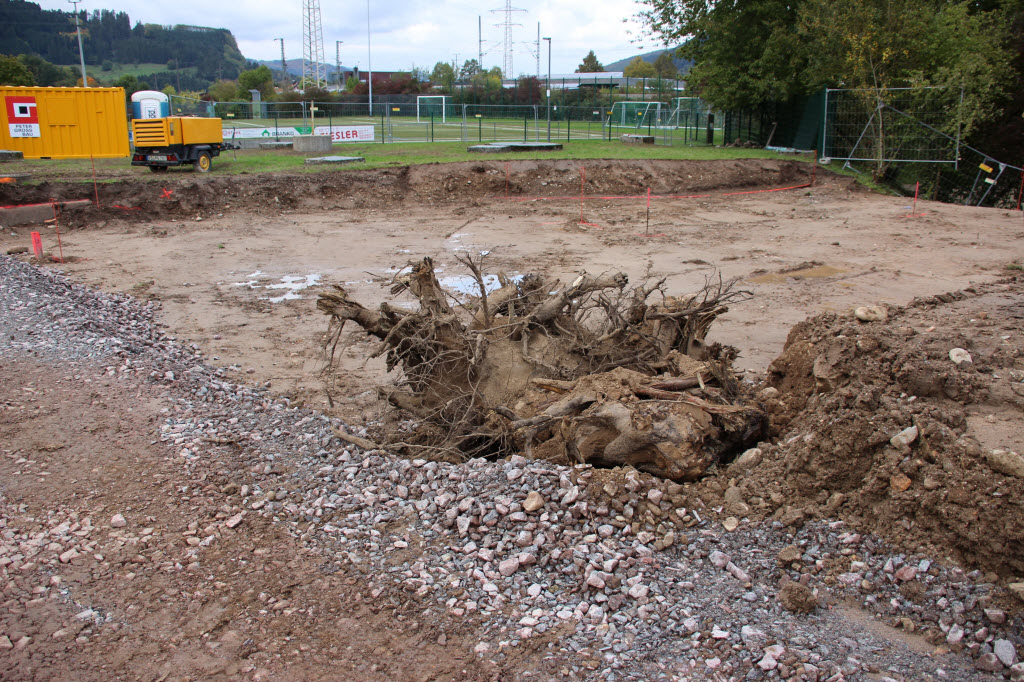

12.10.2020 Die Arbeiten am Verbandssammler werden konkreter

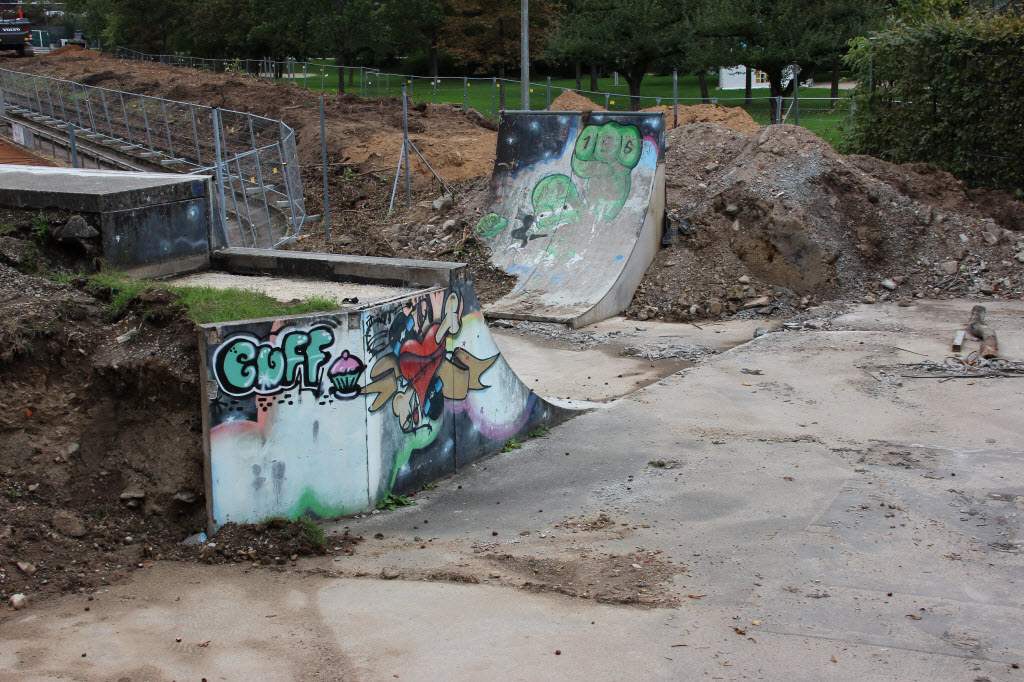

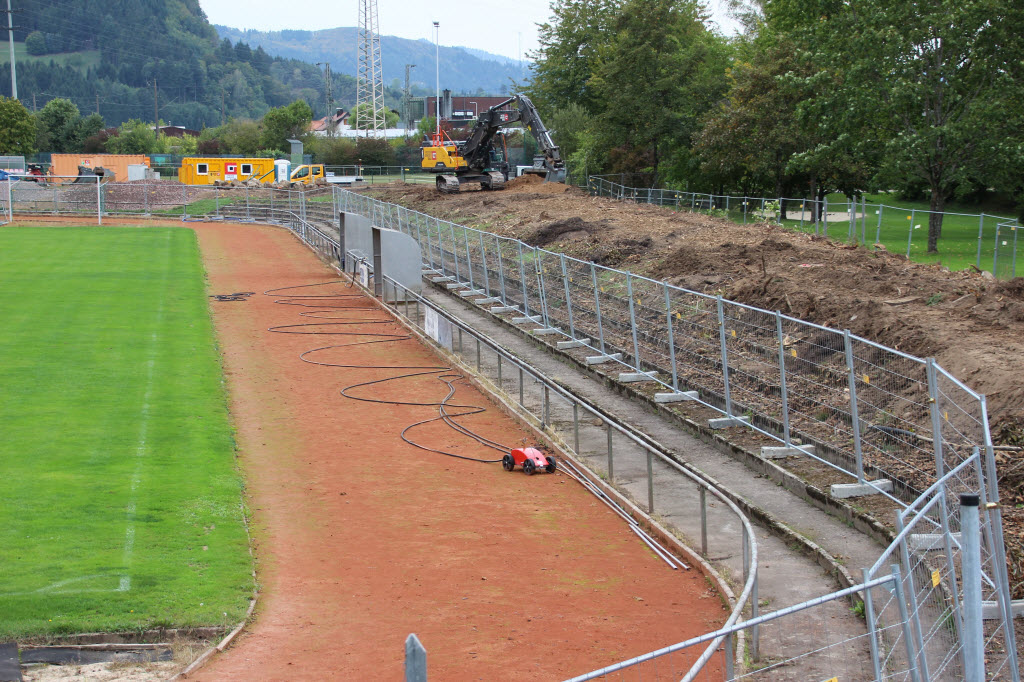

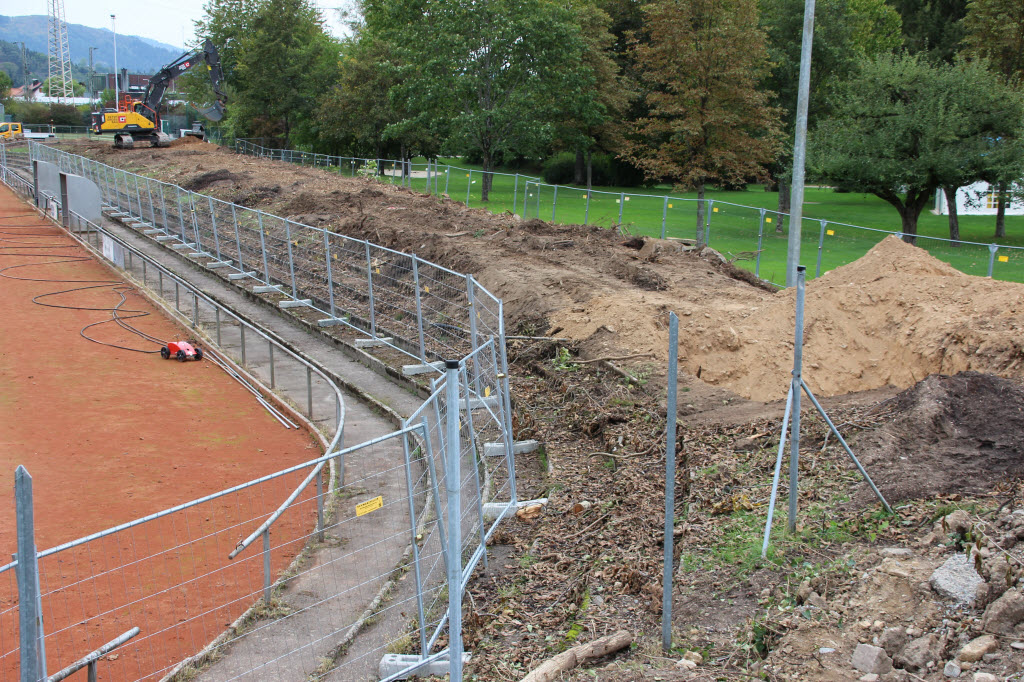

02.10.2020 Vom Verbandssammler aus wird Richtung Friedhof die Kanalisation saniert, da muss auch der Skaterpark weichen

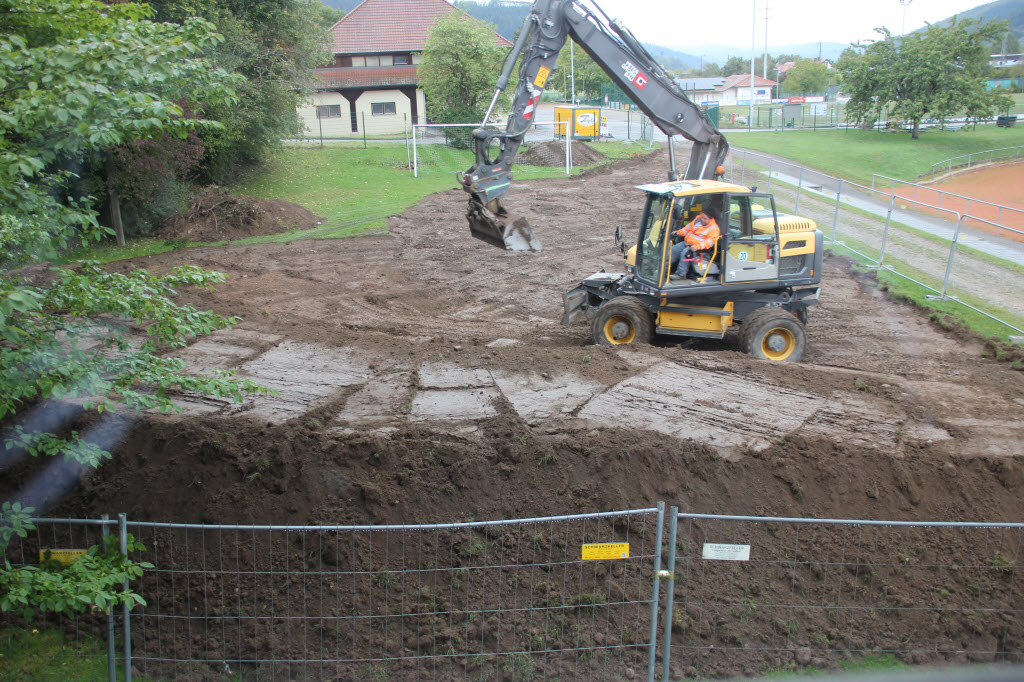

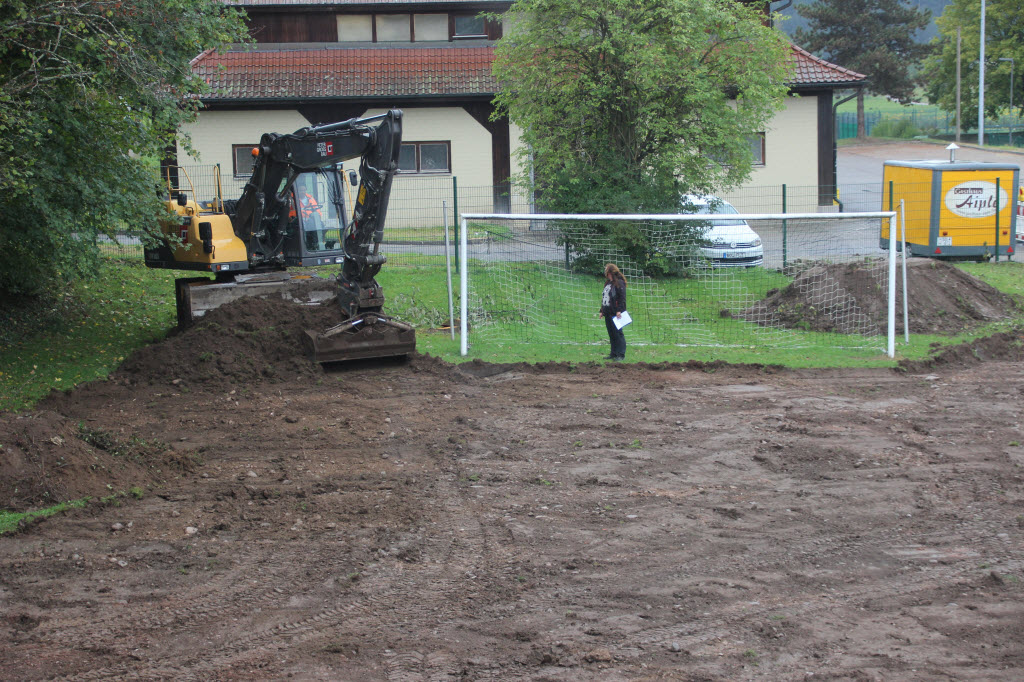

01.10.2020 Die ausgegrabene Erde wird zwischengelagert

25.09.2020 Die Oberfinanzdirektion prüft die Förderfähigkeit der Stadionsanierung mit der Stadt und dem Planer

24.09.2020 Die Bandenwerbung hat eine neue Heimat

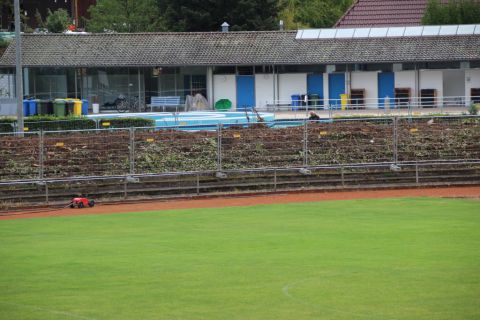

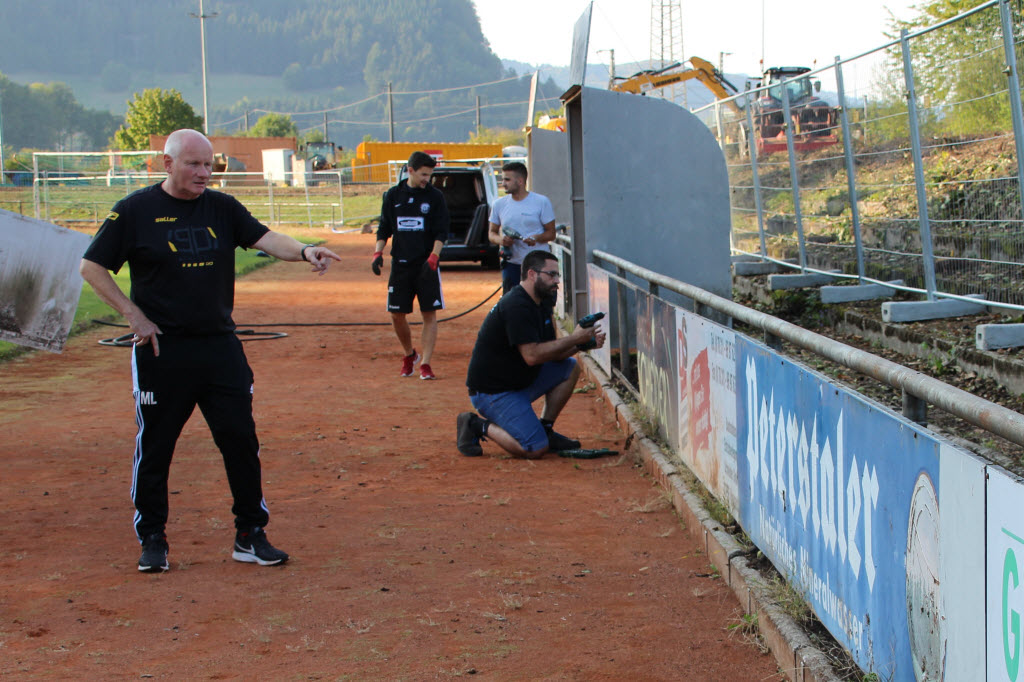

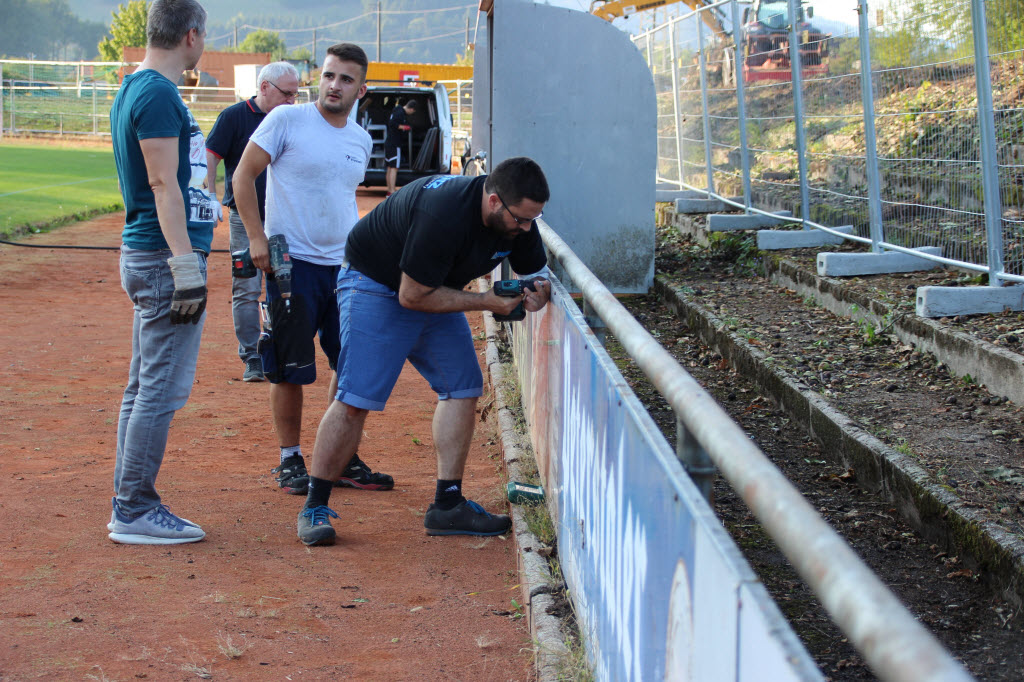

23.09.2020 "Die Schilder ziehen um" Abbau der Bandenwerbung und Transport zum Kunstrasenplatz

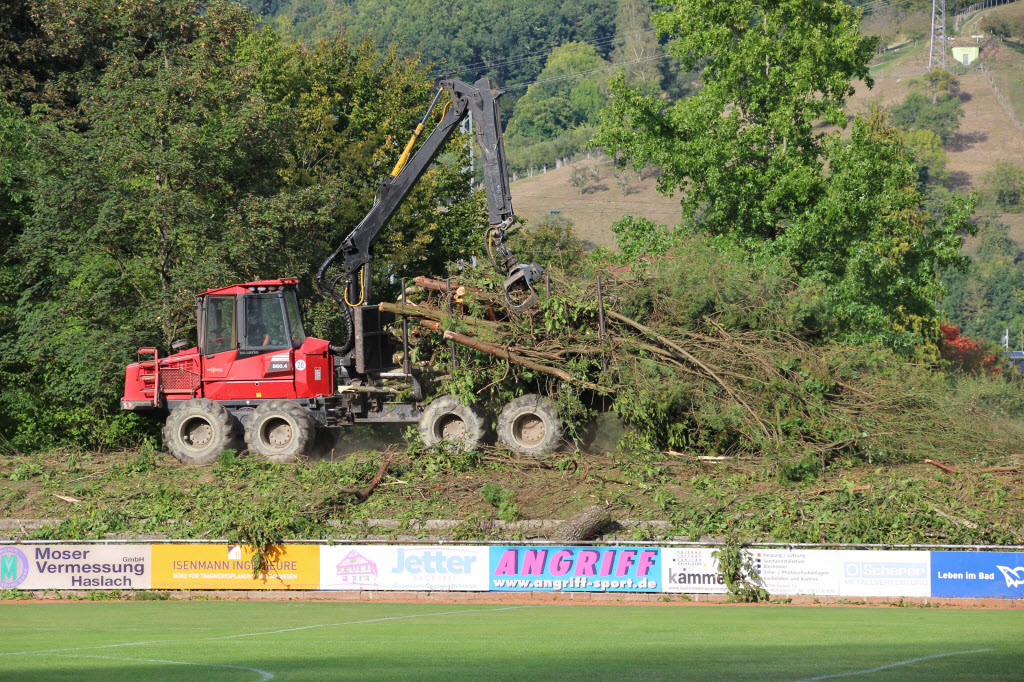

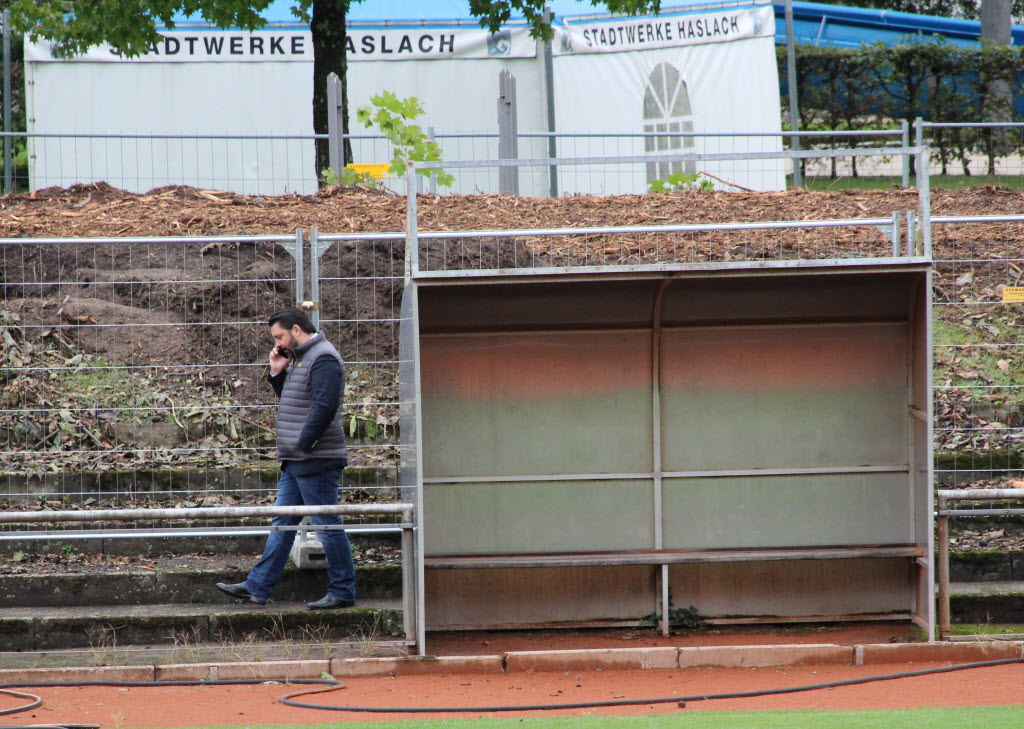

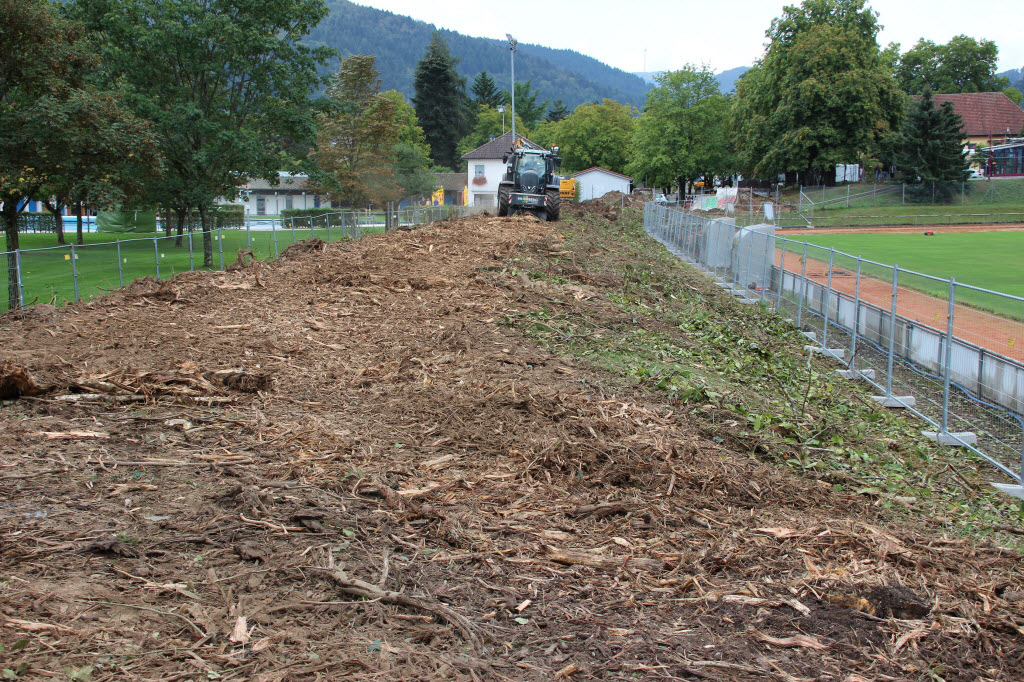

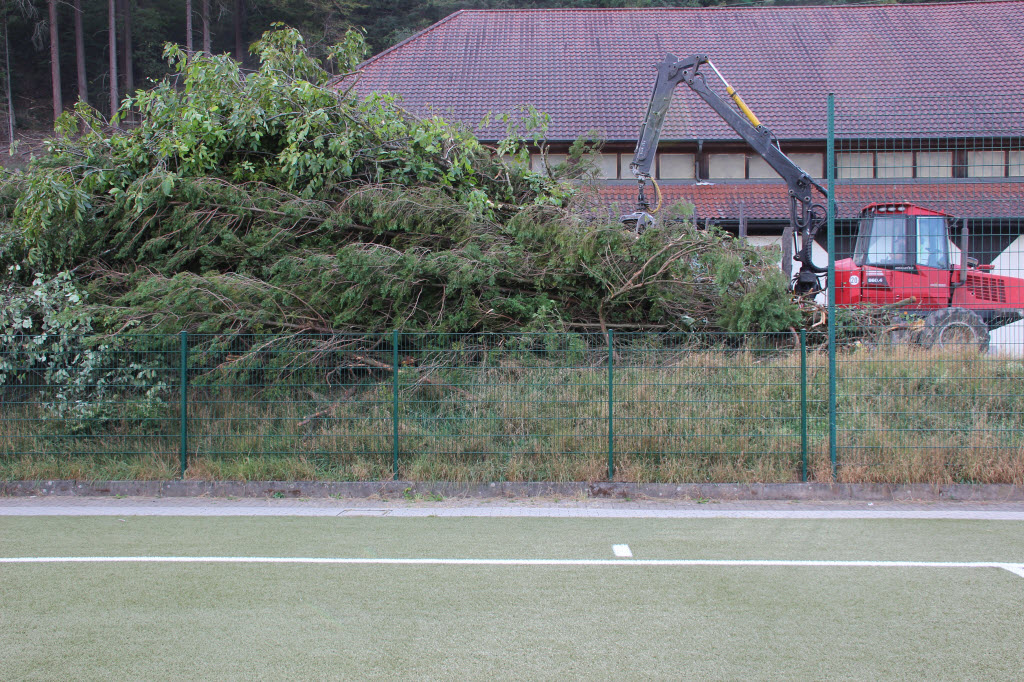

22.09.2020 "Es wird lichter" Abtransport der Bäume und Häckseln

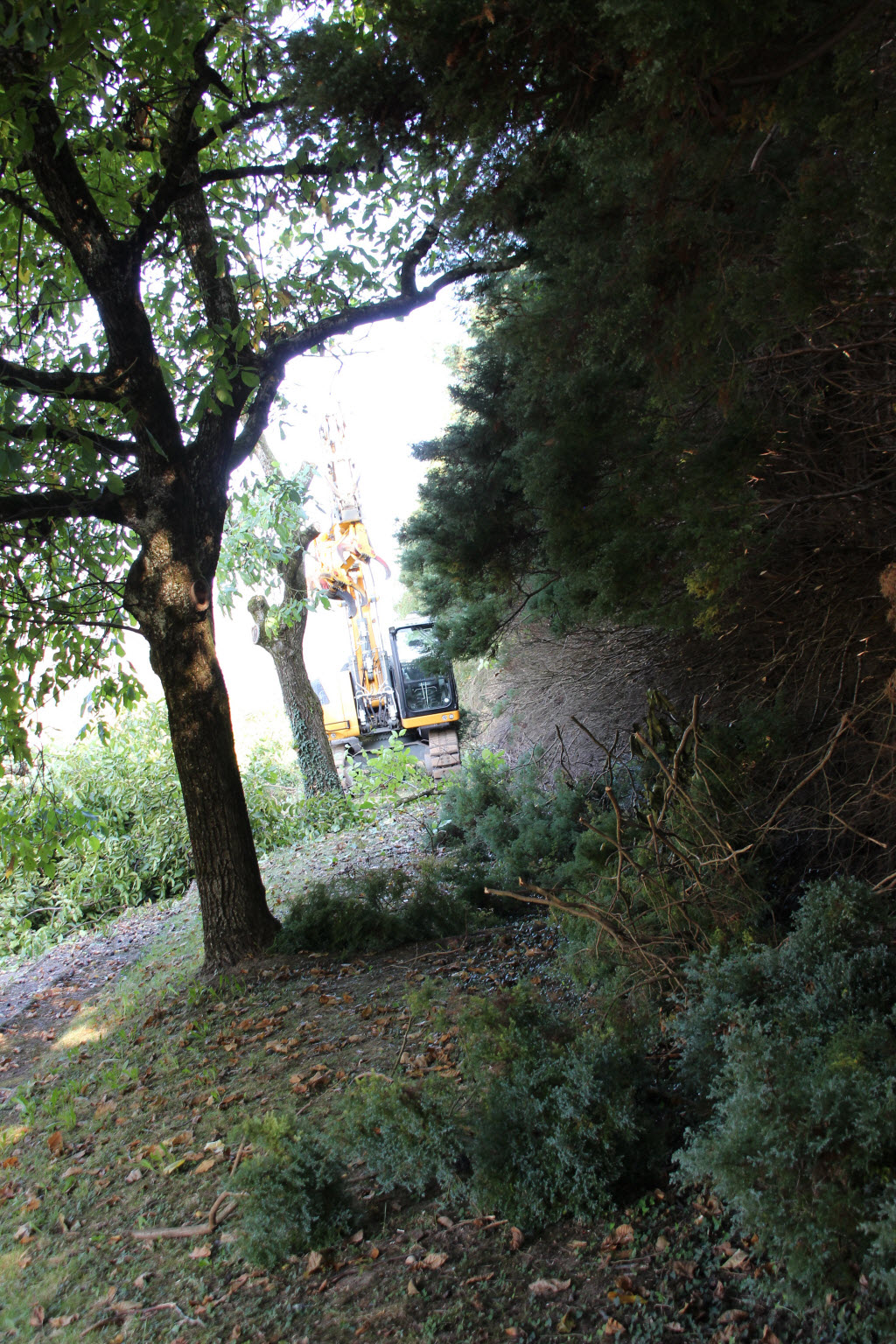

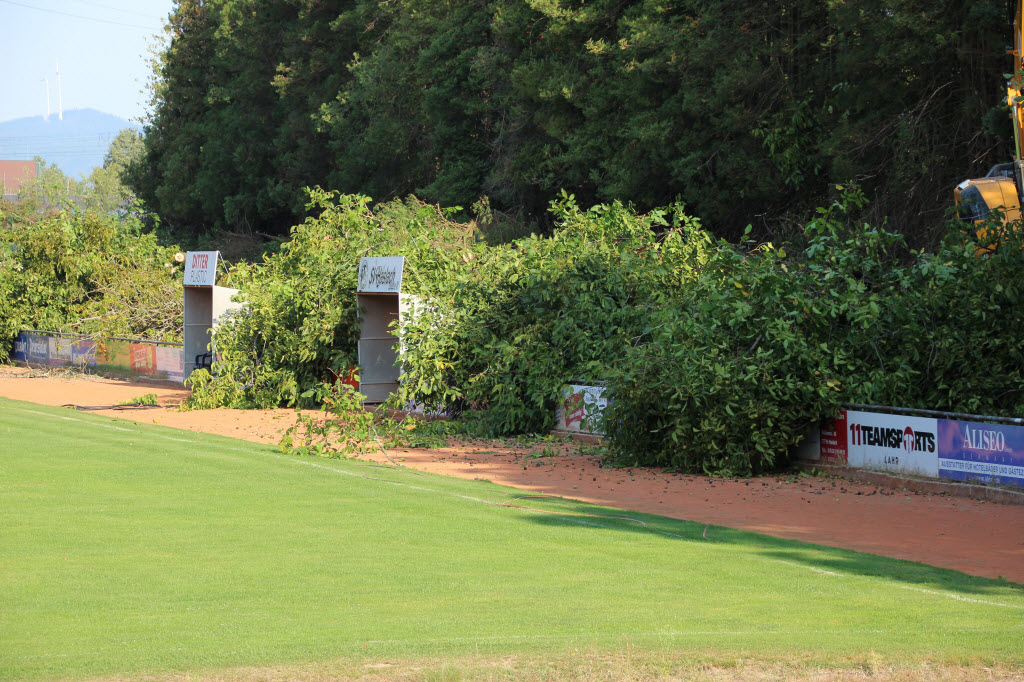

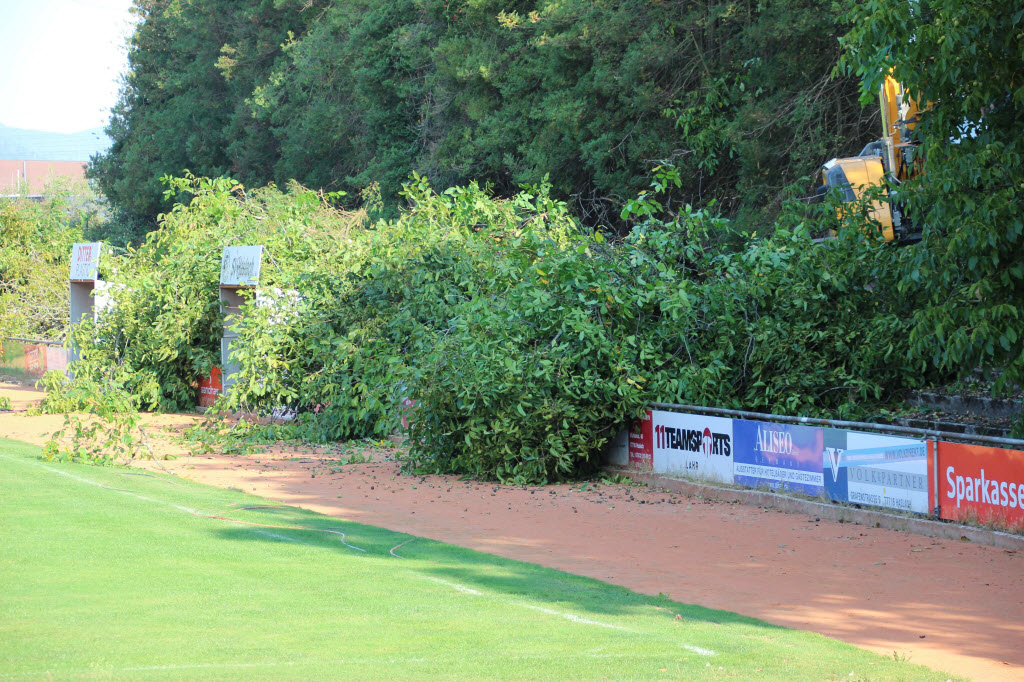

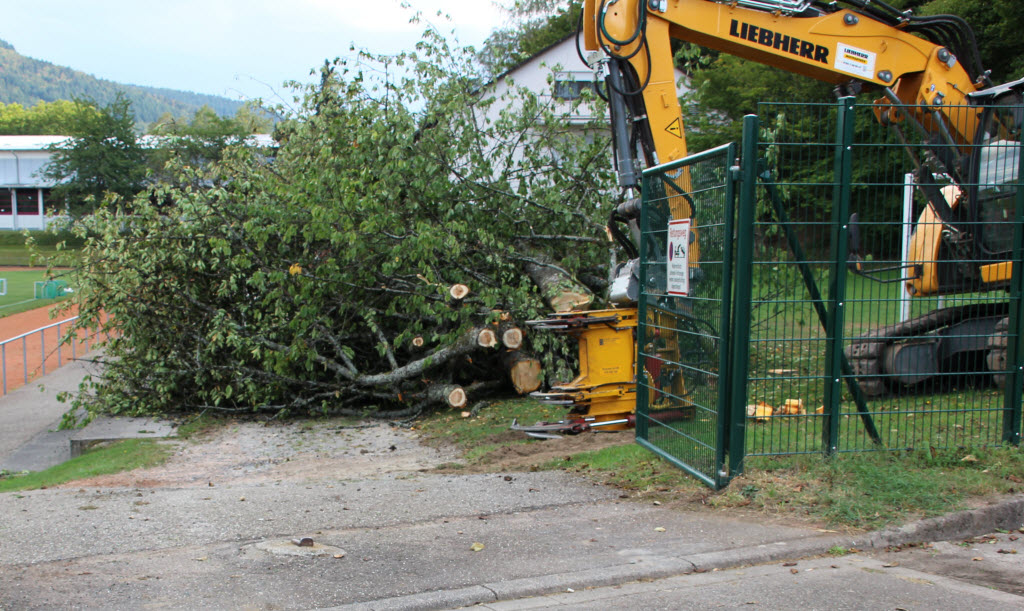

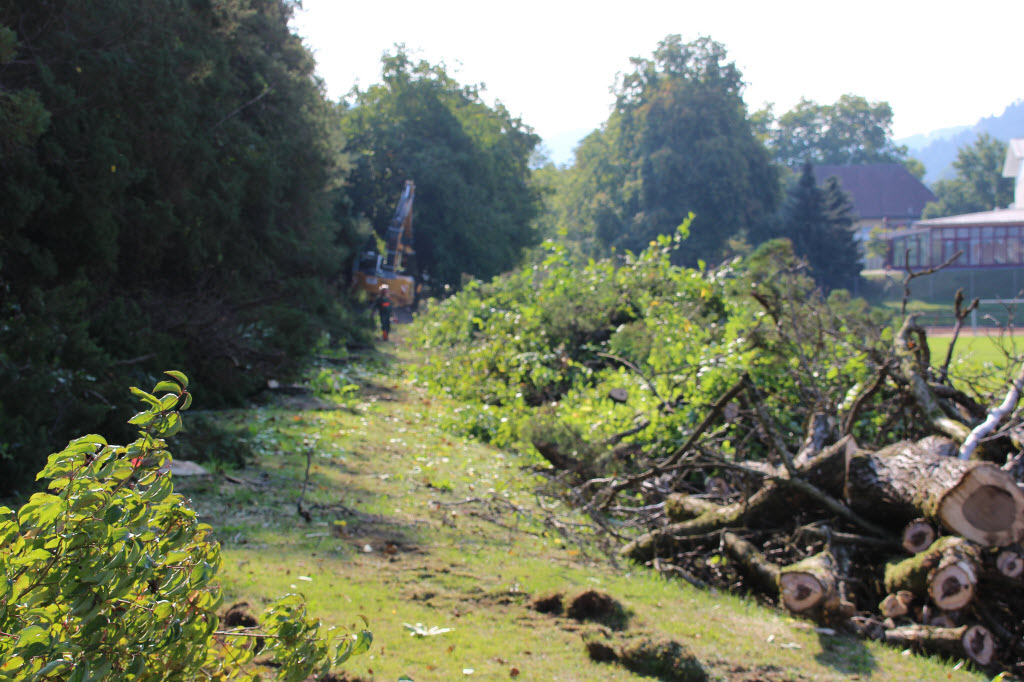

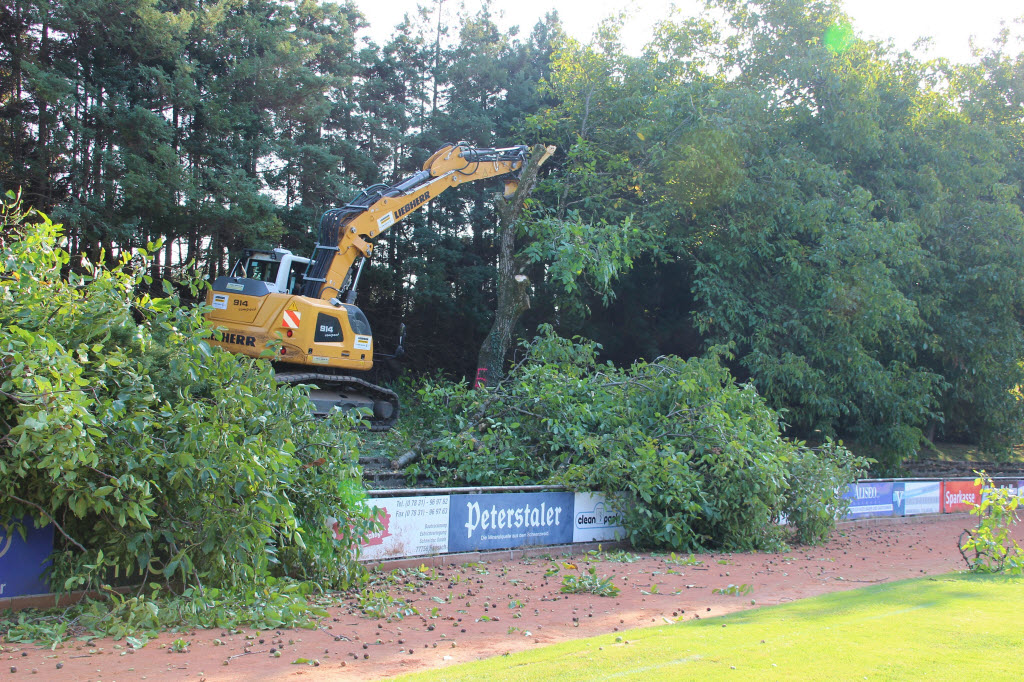

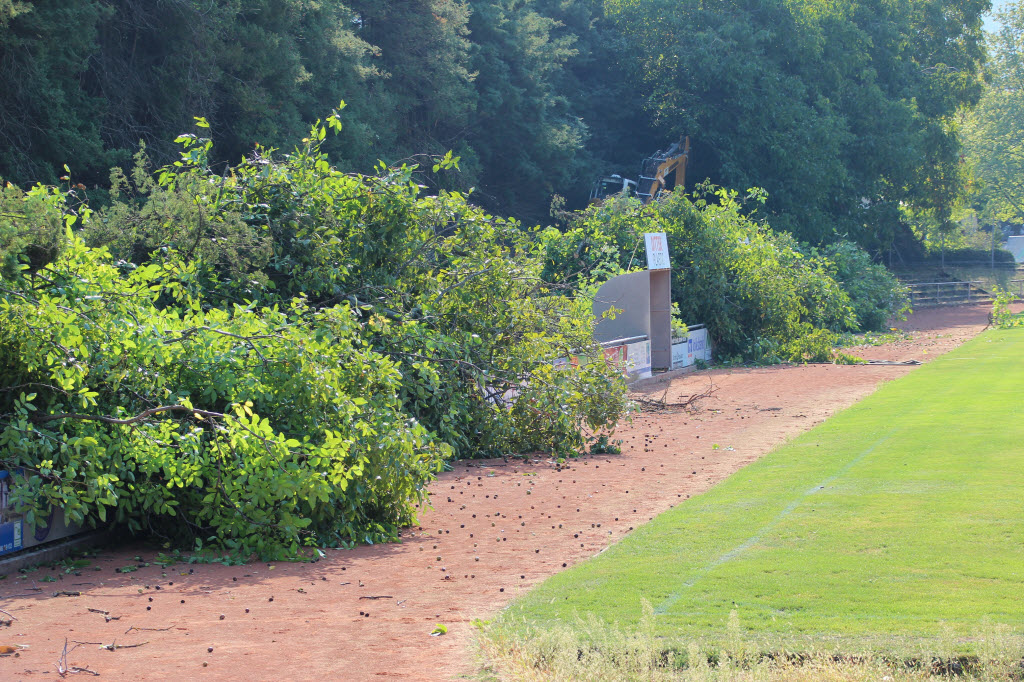

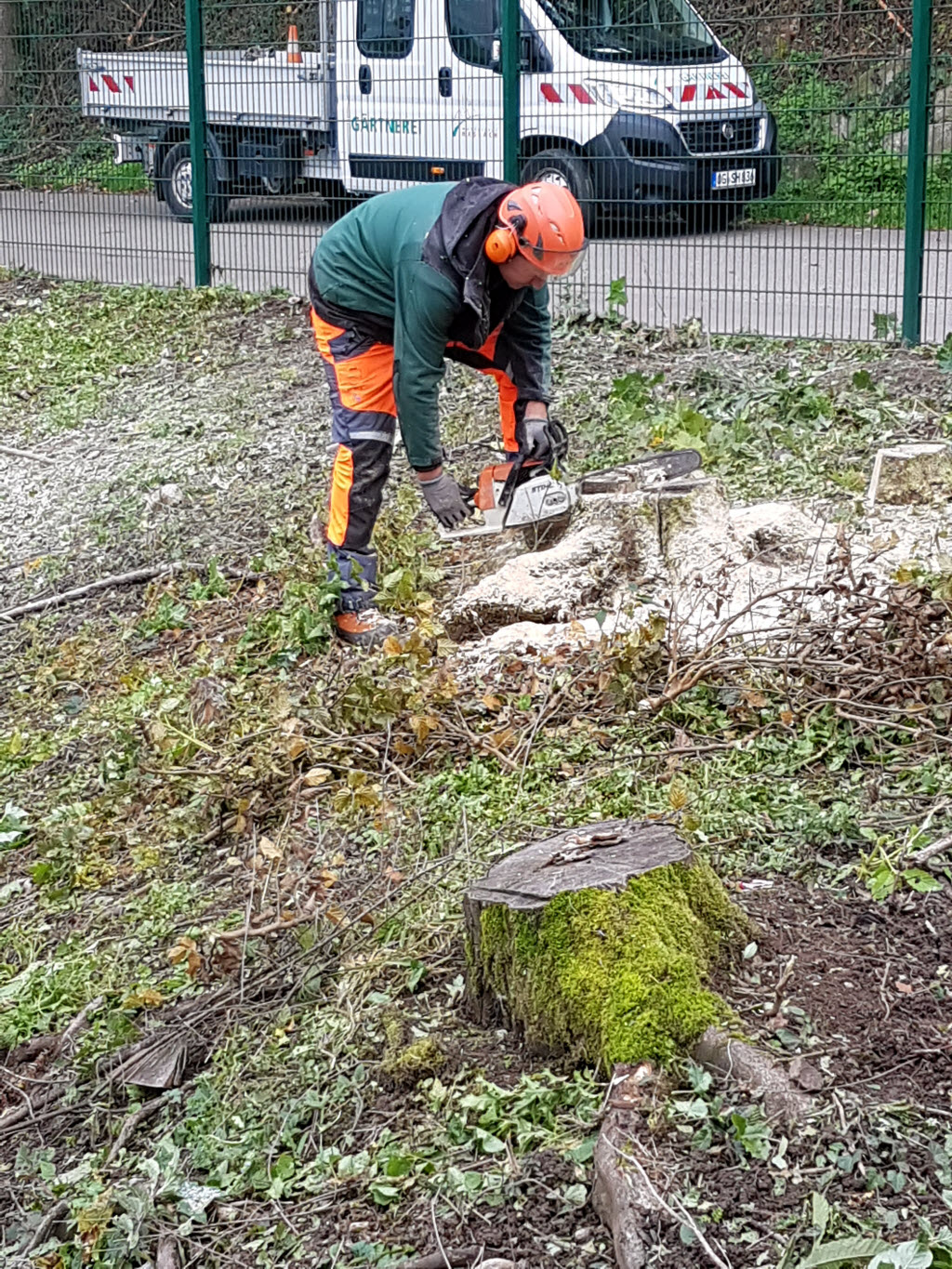

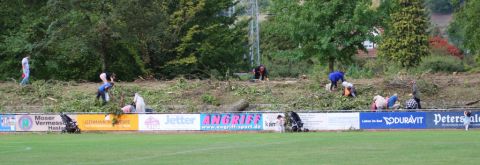

21.09.2020 "Baum ab" Roden der Nussbäume und Hecken

20.09.2020 Die Nüsse werden reif, die Eichhörnchen laufen sich die Füße wund
